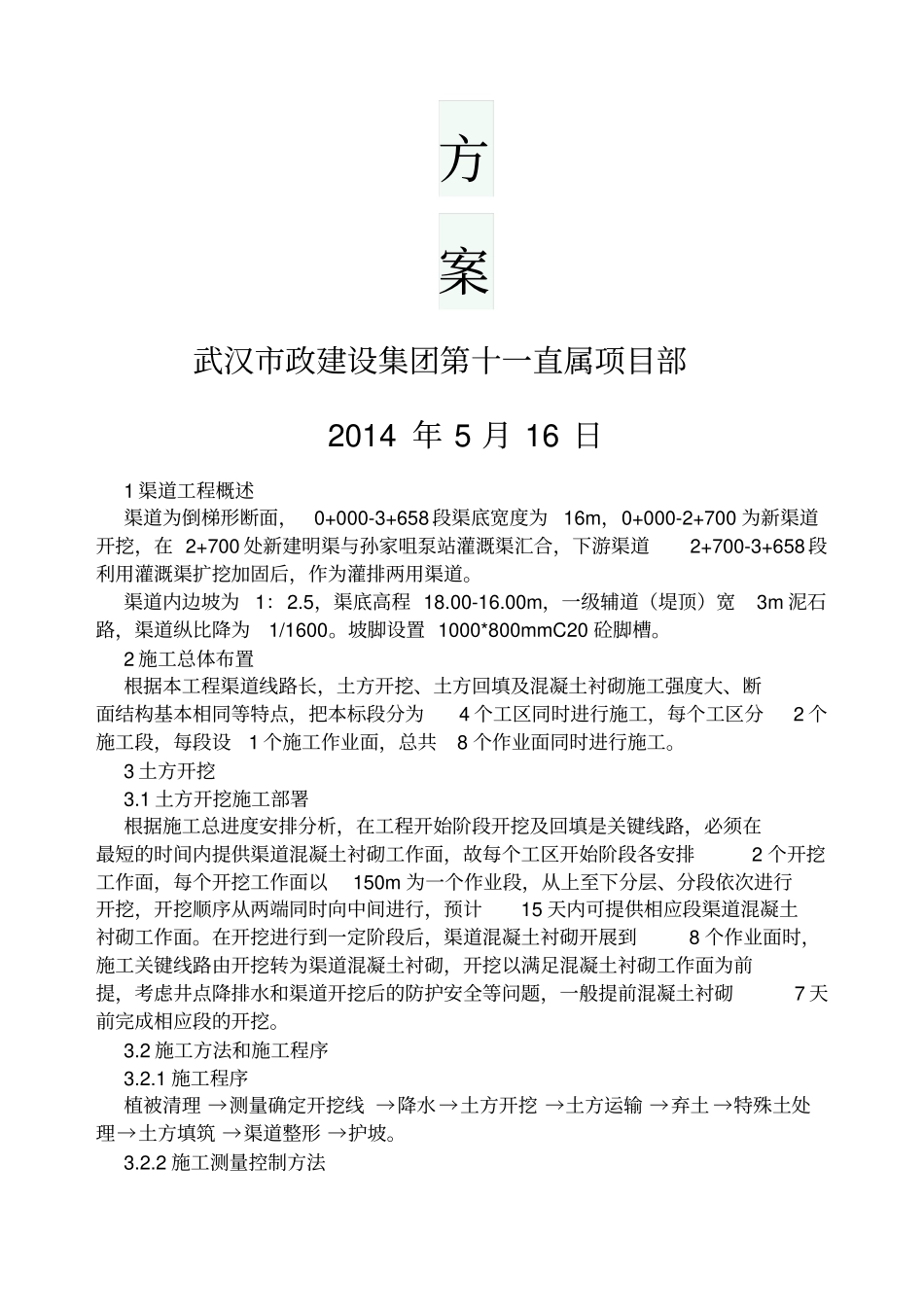

武汉市黄陂区范泗桥河水系改造工程渠道土方工程施工方案武汉市政建设集团第十一直属项目部2014 年 5 月 16 日1 渠道工程概述渠道为倒梯形断面,0+000-3+658 段渠底宽度为 16m,0+000-2+700 为新渠道开挖,在 2+700 处新建明渠与孙家咀泵站灌溉渠汇合,下游渠道2+700-3+658 段利用灌溉渠扩挖加固后,作为灌排两用渠道。渠道内边坡为 1:2.5,渠底高程 18.00-16.00m,一级辅道(堤顶)宽3m 泥石路,渠道纵比降为1/1600。坡脚设置 1000*800mmC20 砼脚槽。2 施工总体布置根据本工程渠道线路长,土方开挖、土方回填及混凝土衬砌施工强度大、断面结构基本相同等特点,把本标段分为4 个工区同时进行施工,每个工区分2 个施工段,每段设1 个施工作业面,总共8 个作业面同时进行施工。3 土方开挖3.1 土方开挖施工部署根据施工总进度安排分析,在工程开始阶段开挖及回填是关键线路,必须在最短的时间内提供渠道混凝土衬砌工作面,故每个工区开始阶段各安排2 个开挖工作面,每个开挖工作面以150m 为一个作业段,从上至下分层、分段依次进行开挖,开挖顺序从两端同时向中间进行,预计15 天内可提供相应段渠道混凝土衬砌工作面。在开挖进行到一定阶段后,渠道混凝土衬砌开展到8 个作业面时,施工关键线路由开挖转为渠道混凝土衬砌,开挖以满足混凝土衬砌工作面为前提,考虑井点降排水和渠道开挖后的防护安全等问题,一般提前混凝土衬砌7 天前完成相应段的开挖。3.2 施工方法和施工程序3.2.1 施工程序植被清理 →测量确定开挖线 →降水 →土方开挖 →土方运输 →弃土 →特殊土处理→土方填筑 →渠道整形 →护坡。3.2.2 施工测量控制方法(1)在收到甲方的交桩点及其技术数据后,以同等级的精度对所测控的三角网点及水准控制点进行复测和验算,并对成果进行分析,形成报告后及时送交给业主及监理部门,控制点的精度必须符合三级导线和三级水准的精度要求。施工水准网的布置应按照由高到低逐等控制的原则进行。放样前,对已有数据、资料和施工图中的几何尺寸,必须检核。严禁凭口头通知或无签字的草图放样。发现控制点有位移迹象时,应进行检测,其精度应不低于测设时的精度。(2)施工前,对平面控制点及高程控制点进行加密测设,并严格控制加密点的精度,作为施工放样时的测量基准点,根据控制点和施工图,测出施工现场的控制桩,并注意观察周围建筑,与之相对照,以防发生特殊情况。(3)在地面测出渠道中线后,依据建基面高...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

渠道土方工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
