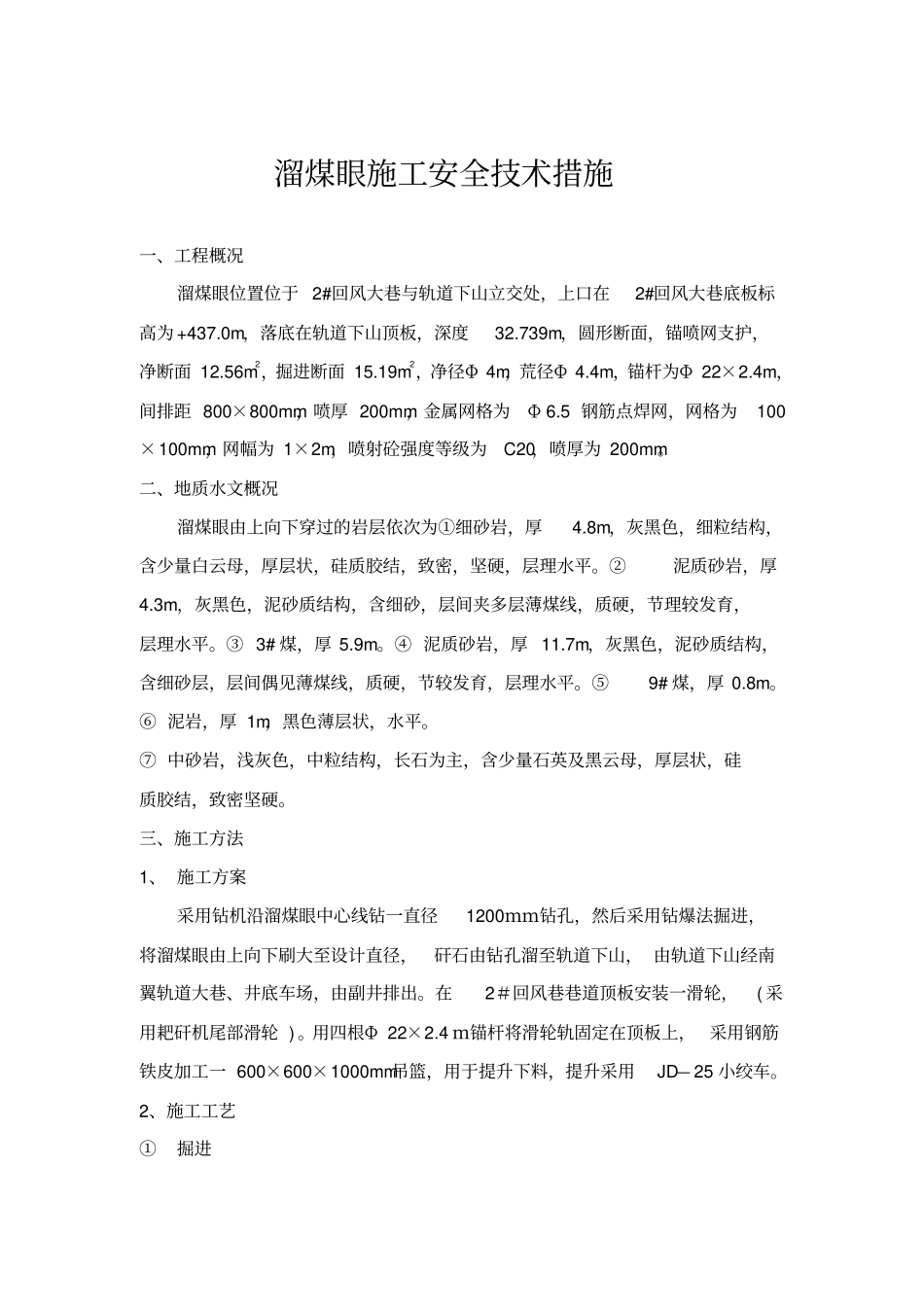

溜煤眼施工安全技术措施一、工程概况溜煤眼位置位于 2#回风大巷与轨道下山立交处,上口在2#回风大巷底板标高为 +437
0m,落底在轨道下山顶板,深度32
739m,圆形断面,锚喷网支护,净断面 12
56m2,掘进断面 15
19m2,净径Φ 4m,荒径Φ 4
4m,锚杆为Φ 22×2
4m,间排距 800×800mm,喷厚 200mm,金属网格为Φ 6
5 钢筋点焊网,网格为100×100mm,网幅为 1×2m,喷射砼强度等级为C20,喷厚为 200mm
二、地质水文概况溜煤眼由上向下穿过的岩层依次为①细砂岩,厚4
8m,灰黑色,细粒结构,含少量白云母,厚层状,硅质胶结,致密,坚硬,层理水平
②泥质砂岩,厚4
3m,灰黑色,泥砂质结构,含细砂,层间夹多层薄煤线,质硬,节理较发育,层理水平
③ 3# 煤,厚 5
④ 泥质砂岩,厚 11
7m,灰黑色,泥砂质结构,含细砂层,层间偶见薄煤线,质硬,节较发育,层理水平
⑤ 9# 煤,厚 0
⑥ 泥岩,厚 1m,黑色薄层状,水平
⑦ 中砂岩,浅灰色,中粒结构,长石为主,含少量石英及黑云母,厚层状,硅质胶结,致密坚硬
三、施工方法1、 施工方案采用钻机沿溜煤眼中心线钻一直径1200mm钻孔,然后采用钻爆法掘进,将溜煤眼由上向下刷大至设计直径,矸石由钻孔溜至轨道下山, 由轨道下山经南翼轨道大巷、井底车场,由副井排出

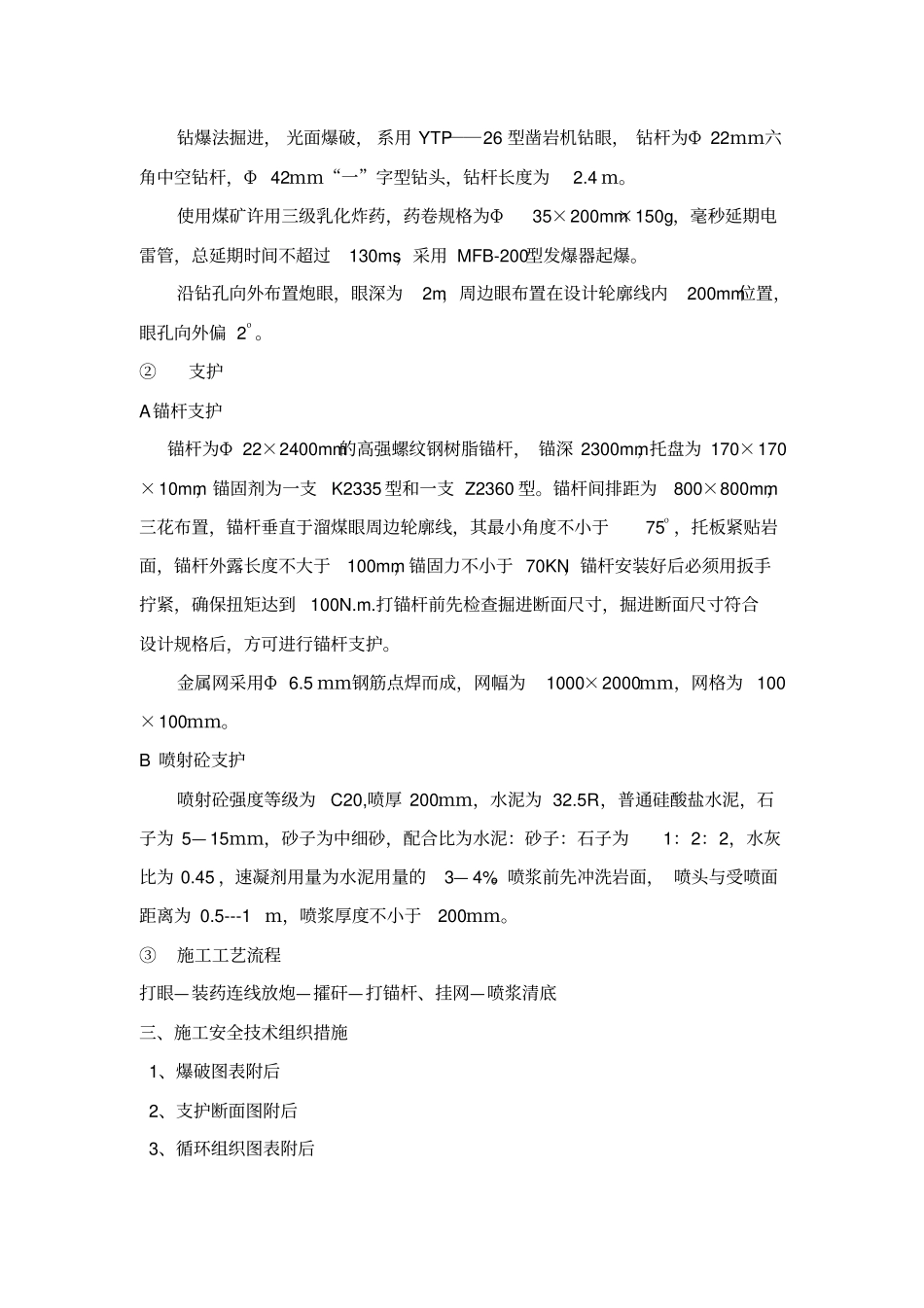

在2#回风巷巷道顶板安装一滑轮,( 采用耙矸机尾部滑轮 )
用四根Φ 22×2
4 m锚杆将滑轮轨固定在顶板上, 采用钢筋铁皮加工一 600×600×1000mm吊篮,用于提升下料,提升采用JD— 25 小绞车
2、施工工艺①掘进钻爆法掘进, 光面爆破, 系用 YTP――26 型凿岩机钻眼, 钻杆为Φ 22mm六角中空钻杆,Φ 42mm“一”字型钻头,钻杆长度为2

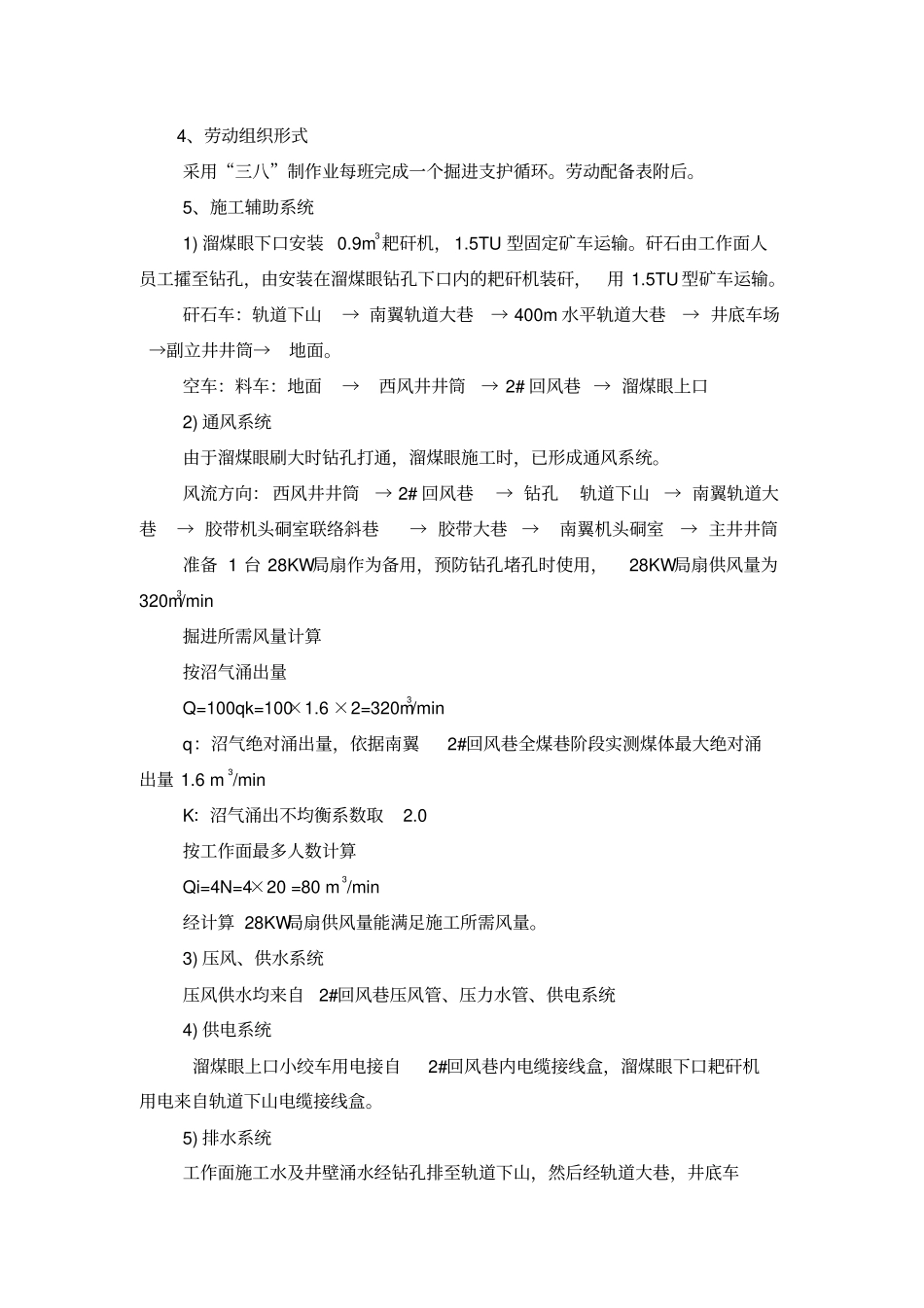

使用煤矿许用三级乳化炸药,药卷规格为
