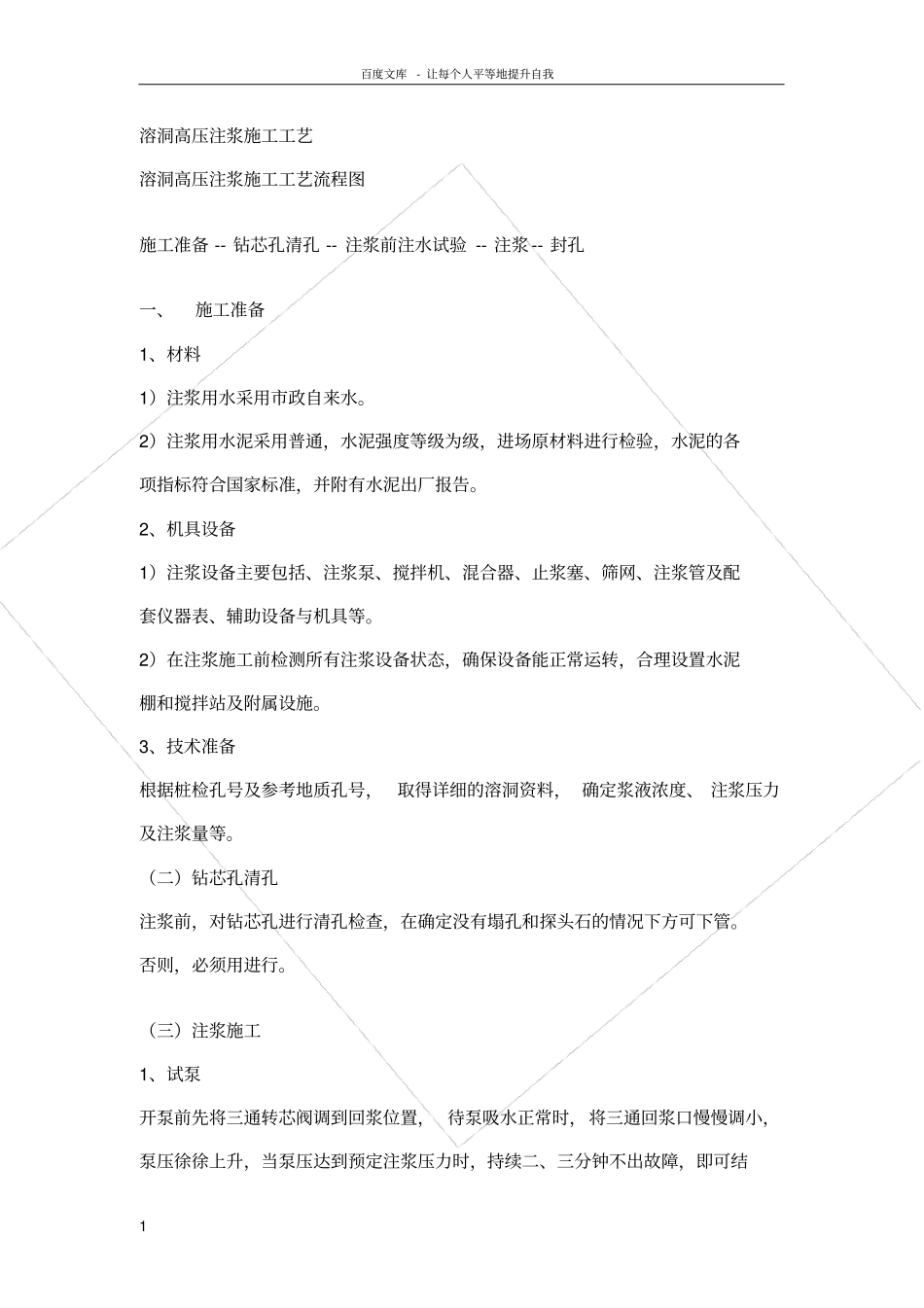

百度文库- 让每个人平等地提升自我1 溶洞高压注浆施工工艺溶洞高压注浆施工工艺流程图施工准备 -- 钻芯孔清孔 -- 注浆前注水试验 -- 注浆 -- 封孔一、施工准备1、材料1)注浆用水采用市政自来水
2)注浆用水泥采用普通,水泥强度等级为级,进场原材料进行检验,水泥的各项指标符合国家标准,并附有水泥出厂报告
2、机具设备1)注浆设备主要包括、注浆泵、搅拌机、混合器、止浆塞、筛网、注浆管及配套仪器表、辅助设备与机具等
2)在注浆施工前检测所有注浆设备状态,确保设备能正常运转,合理设置水泥棚和搅拌站及附属设施
3、技术准备根据桩检孔号及参考地质孔号,取得详细的溶洞资料, 确定浆液浓度、 注浆压力及注浆量等
(二)钻芯孔清孔注浆前,对钻芯孔进行清孔检查,在确定没有塌孔和探头石的情况下方可下管
否则,必须用进行
(三)注浆施工1、试泵开泵前先将三通转芯阀调到回浆位置, 待泵吸水正常时,将三通回浆口慢慢调小,泵压徐徐上升,当泵压达到预定注浆压力时,持续二、三分钟不出故障,即可结百度文库- 让每个人平等地提升自我2 束

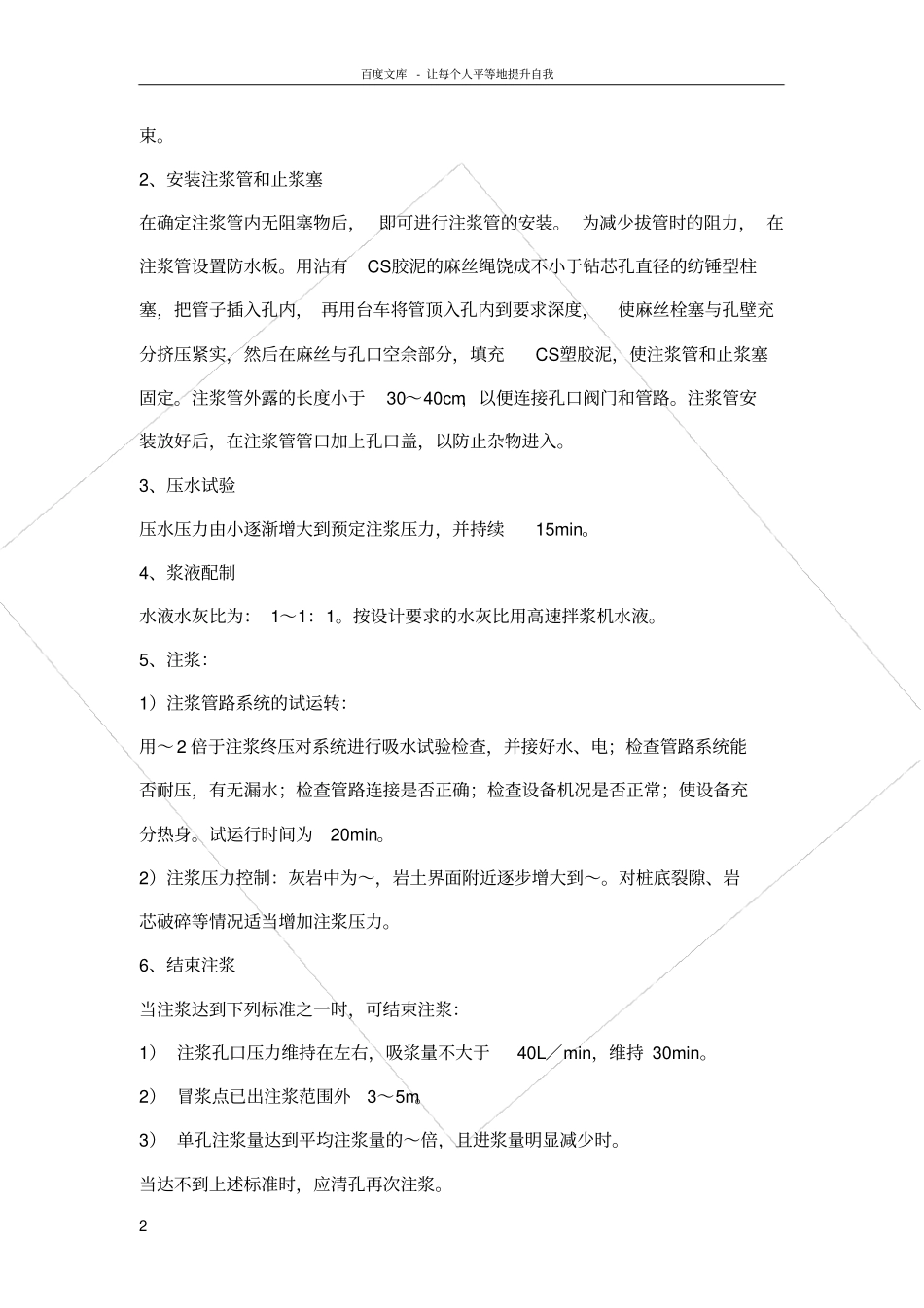

2、安装注浆管和止浆塞在确定注浆管内无阻塞物后, 即可进行注浆管的安装
为减少拔管时的阻力, 在注浆管设置防水板
用沾有CS胶泥的麻丝绳饶成不小于钻芯孔直径的纺锤型柱塞,把管子插入孔内, 再用台车将管顶入孔内到要求深度,使麻丝栓塞与孔壁充分挤压紧实,然后在麻丝与孔口空余部分,填充CS塑胶泥,使注浆管和止浆塞固定
注浆管外露的长度小于30~40cm,以便连接孔口阀门和管路
注浆管安装放好后,在注浆管管口加上孔口盖,以防止杂物进入

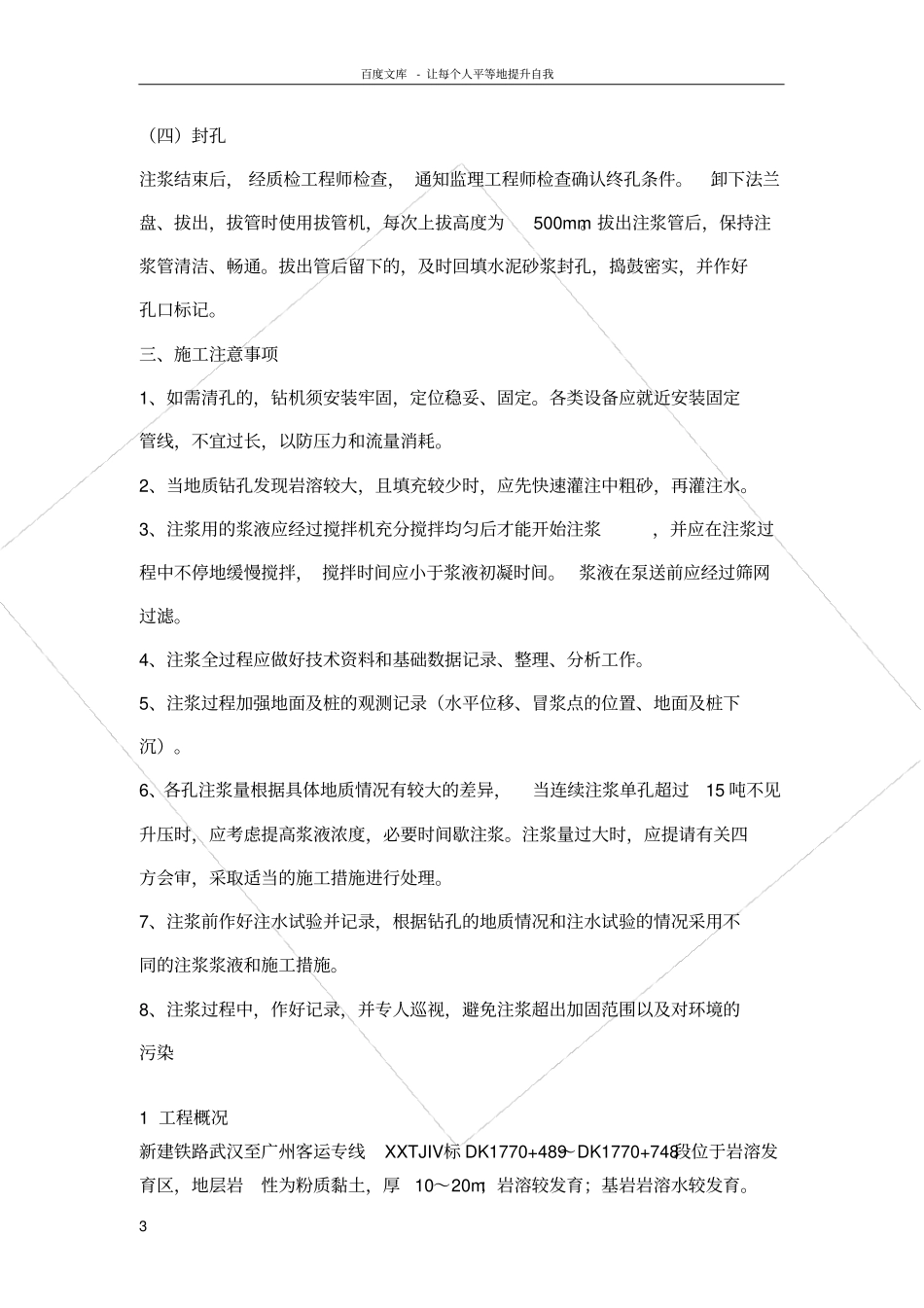

3、压水试验压水压力由小逐渐增大到预定注浆压力,并持续15min
4、浆液配制水液水灰比为: 1~1:1
按设计要求的水灰比用高速拌浆机水液
5、注浆:1)注浆管路系统的试运转:用~ 2 倍于注浆终压对系统进行吸水试验检查,并接好水、电;检
