灌注桩混凝土施工技术交底

灌注桩混凝土施工技术交底_第1页
1/9
灌注桩混凝土施工技术交底_第2页
2/9
灌注桩混凝土施工技术交底_第3页
3/9

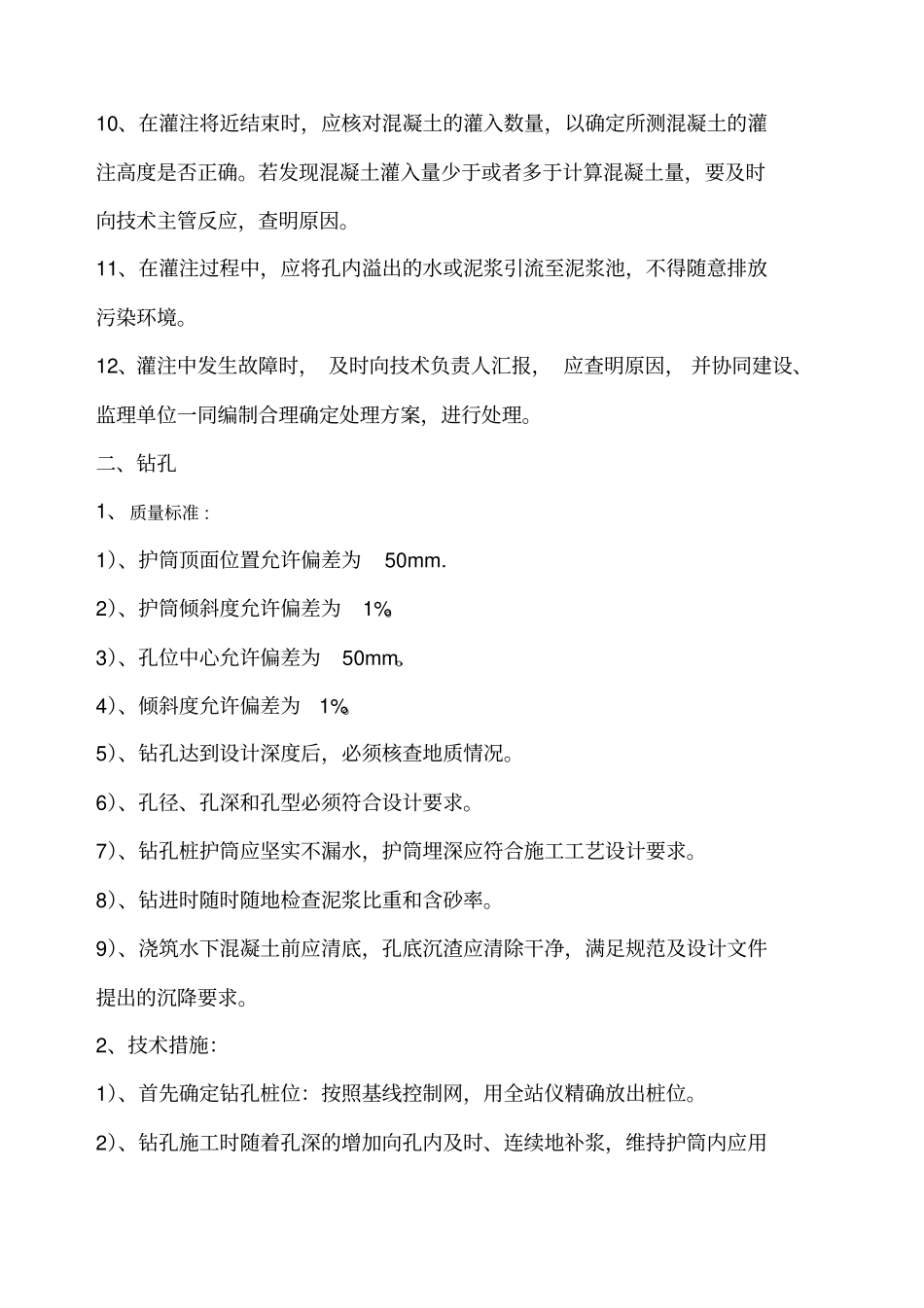

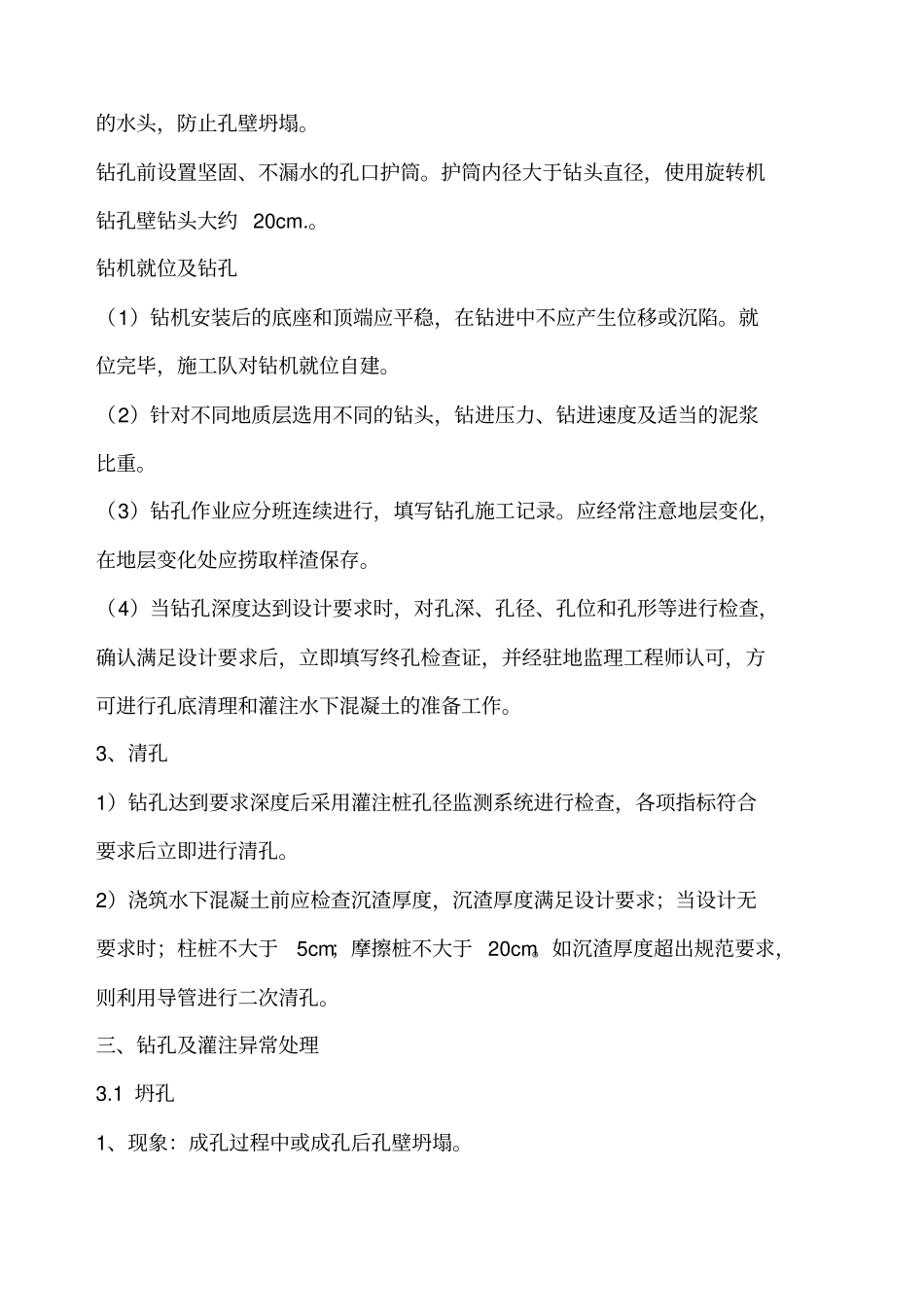

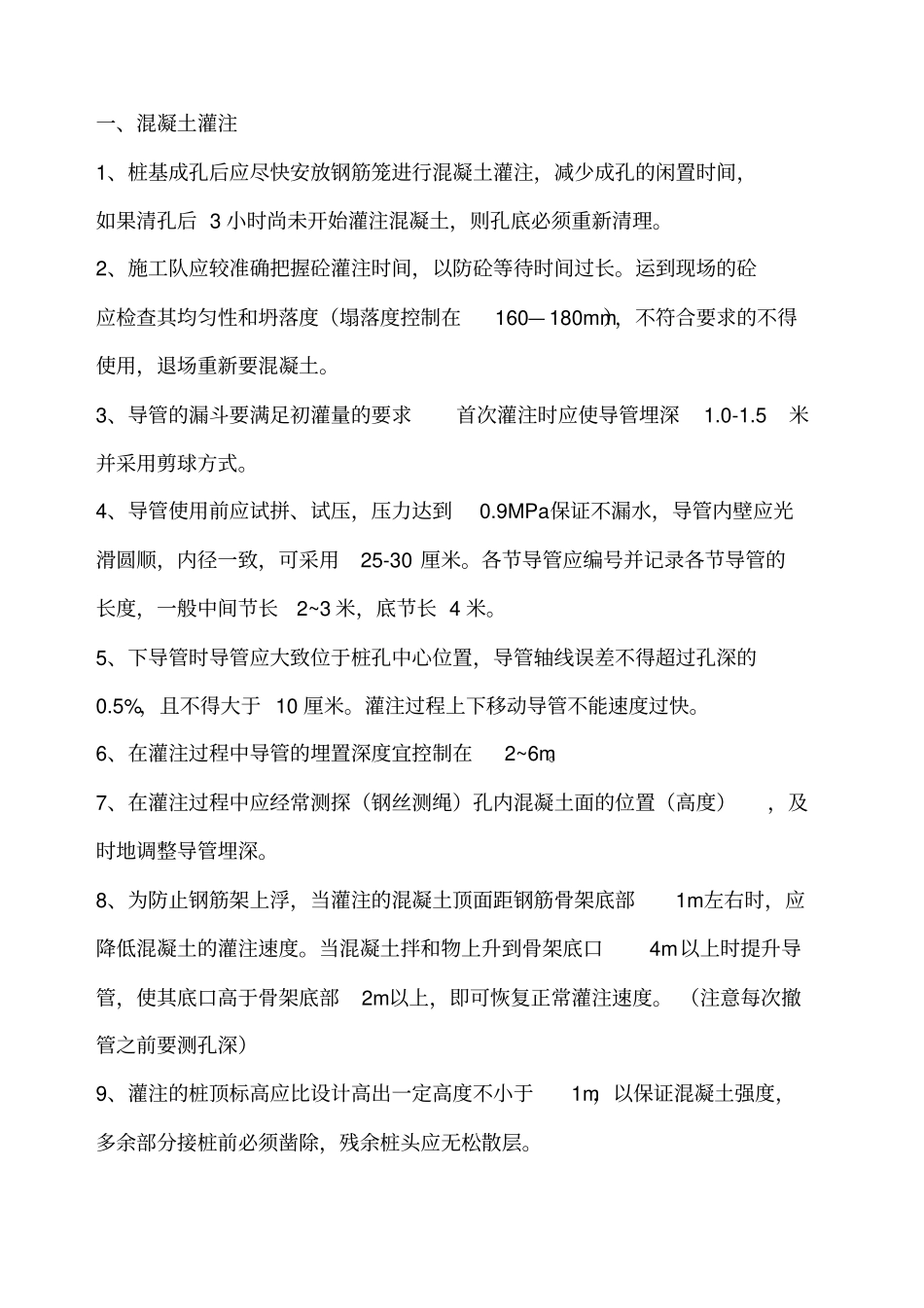

一、混凝土灌注1、桩基成孔后应尽快安放钢筋笼进行混凝土灌注,减少成孔的闲置时间,如果清孔后 3 小时尚未开始灌注混凝土,则孔底必须重新清理。2、施工队应较准确把握砼灌注时间,以防砼等待时间过长。运到现场的砼应检查其均匀性和坍落度(塌落度控制在160— 180mm),不符合要求的不得使用,退场重新要混凝土。3、导管的漏斗要满足初灌量的要求首次灌注时应使导管埋深1.0-1.5米并采用剪球方式。4、导管使用前应试拼、试压,压力达到0.9MPa保证不漏水,导管内壁应光滑圆顺,内径一致,可采用25-30 厘米。各节导管应编号并记录各节导管的长度,一般中间节长2~3 米,底节长 4 米。5、下导管时导管应大致位于桩孔中心位置,导管轴线误差不得超过孔深的0.5%,且不得大于 10 厘米。灌注过程上下移动导管不能速度过快。6、在灌注过程中导管的埋置深度宜控制在2~6m。7、在灌注过程中应经常测探(钢丝测绳)孔内混凝土面的位置(高度),及时地调整导管埋深。8、为防止钢筋架上浮,当灌注的混凝土顶面距钢筋骨架底部1m左右时,应降低混凝土的灌注速度。当混凝土拌和物上升到骨架底口4m以上时提升导管,使其底口高于骨架底部2m以上,即可恢复正常灌注速度。 (注意每次撤管之前要测孔深)9、灌注的桩顶标高应比设计高出一定高度不小于1m,以保证混凝土强度,多余部分接桩前必须凿除,残余桩头应无松散层。10、在灌注将近结束时,应核对混凝土的灌入数量,以确定所测混凝土的灌注高度是否正确。若发现混凝土灌入量少于或者多于计算混凝土量,要及时向技术主管反应,查明原因。11、在灌注过程中,应将孔内溢出的水或泥浆引流至泥浆池,不得随意排放污染环境。12、灌注中发生故障时, 及时向技术负责人汇报, 应查明原因, 并协同建设、监理单位一同编制合理确定处理方案,进行处理。二、钻孔1、质量标准 : 1)、护筒顶面位置允许偏差为50mm. 2)、护筒倾斜度允许偏差为1%。3)、孔位中心允许偏差为50mm.。4)、倾斜度允许偏差为1%。5)、钻孔达到设计深度后,必须核查地质情况。6)、孔径、孔深和孔型必须符合设计要求。7)、钻孔桩护筒应坚实不漏水,护筒埋深应符合施工工艺设计要求。8)、钻进时随时随地检查泥浆比重和含砂率。9)、浇筑水下混凝土前应清底,孔底沉渣应清除干净,满足规范及设计文件提出的沉降要求。2、技术措施:1)、首先确定钻孔桩位:按照基线控制网,用全站仪精确放出桩位。2)、钻孔施工时随着孔深的增加向孔内及...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

灌注桩混凝土施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
