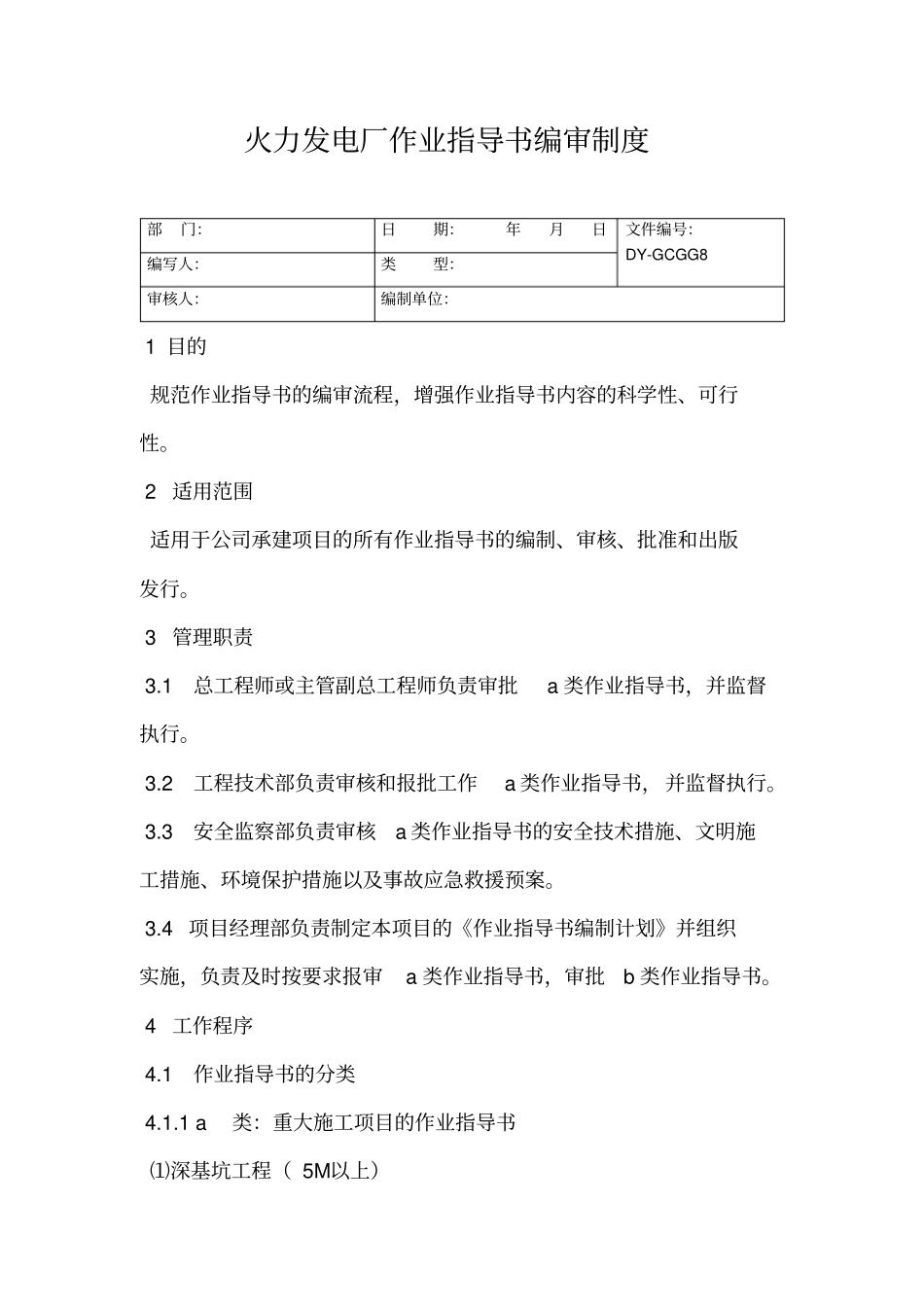

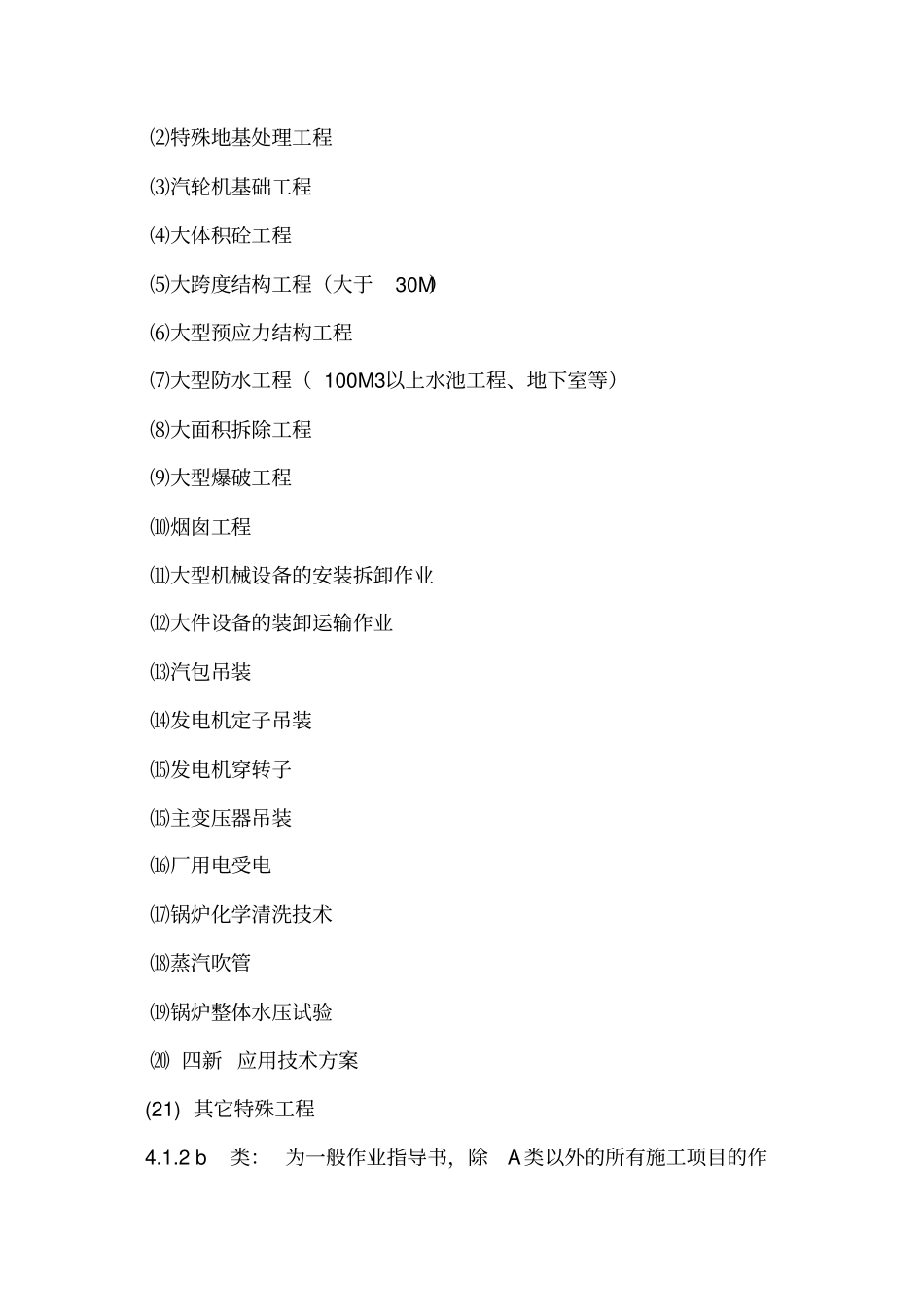

火力发电厂作业指导书编审制度火力发电厂作业指导书编审制度 1 目的规范作业指导书的编审流程,增强作业指导书内容的科学性、可行性。 2 适用范围适用于公司承建项目的所有作业指导书的编制、审核、批准和出版发行。 3 管理职责 3.1 总工程师或主管副总工程师负责审批a 类作业指导书,并监督执行。 3.2 工程技术部负责审核和报批工作a 类作业指导书,并监督执行。 3.3 安全监察部负责审核a 类作业指导书的安全技术措施、文明施工措施、环境保护措施以及事故应急救援预案。 3.4 项目经理部负责制定本项目的《作业指导书编制计划》并组织实施,负责及时按要求报审a 类作业指导书,审批b 类作业指导书。 4 工作程序 4.1 作业指导书的分类 4.1.1 a类:重大施工项目的作业指导书⑴深基坑工程( 5M以上)部门:日期:年月日文件编号:DY-GCGG8 编写人:类型:审核人:编制单位:⑵特殊地基处理工程⑶汽轮机基础工程⑷大体积砼工程⑸大跨度结构工程(大于30M)⑹大型预应力结构工程⑺大型防水工程( 100M3以上水池工程、地下室等)⑻大面积拆除工程⑼大型爆破工程⑽烟囱工程⑾大型机械设备的安装拆卸作业⑿大件设备的装卸运输作业⒀汽包吊装⒁发电机定子吊装⒂发电机穿转子⒂主变压器吊装⒃厂用电受电⒄锅炉化学清洗技术⒅蒸汽吹管⒆锅炉整体水压试验⒇ 四新 应用技术方案 (21) 其它特殊工程 4.1.2 b类: 为一般作业指导书,除A类以外的所有施工项目的作业指导书。 4.2 项目经理部根据施工合同/ 协议和施工组织设计, 及时按要求组织制定本项目的《作业指导书编制计划》,并经项目经理审批后上报工程技术部备案。 4.3 项目经理部按《作业指导书编制计划》要求积极组织编制各类作业指导书。 4.4 作业指导书编制完毕后必须严格按审批权限的规定送责任部门审批。 4.5 作业指导书批准后由项目经理部出版发行,并严格受控。原始文件应按要求及时归档管理。 4.6 项目经理部必须在施工前结束作业指导书的审批程序,技术人员必须在施工前向作业人员进行安全技术交底并保存交底记录,负责按作业指导书的内容监督和指导施工,发现差异、 遗漏情况及时对其进行补充、修改、完善,为施工总结提供最终版本。 4.7 编审管理流程:见附录1 4.8 编制规范:作业指导书的格式、内容及要求见附录2。 5 相关文件《作业指导书编制计划》发电厂隐患排查和治理制度风险来源于生产,经营过程之中,只要生产,经营活动在进行...
