火电工程 W点、H点、S点的设置原则及一览表1
见证点( W 点)设置原则应包括:1
1 质量不稳定的工程项目或工艺
2 新工艺、新材料、新技术的应用项目
3 单机、单系统设备的动、静态试验

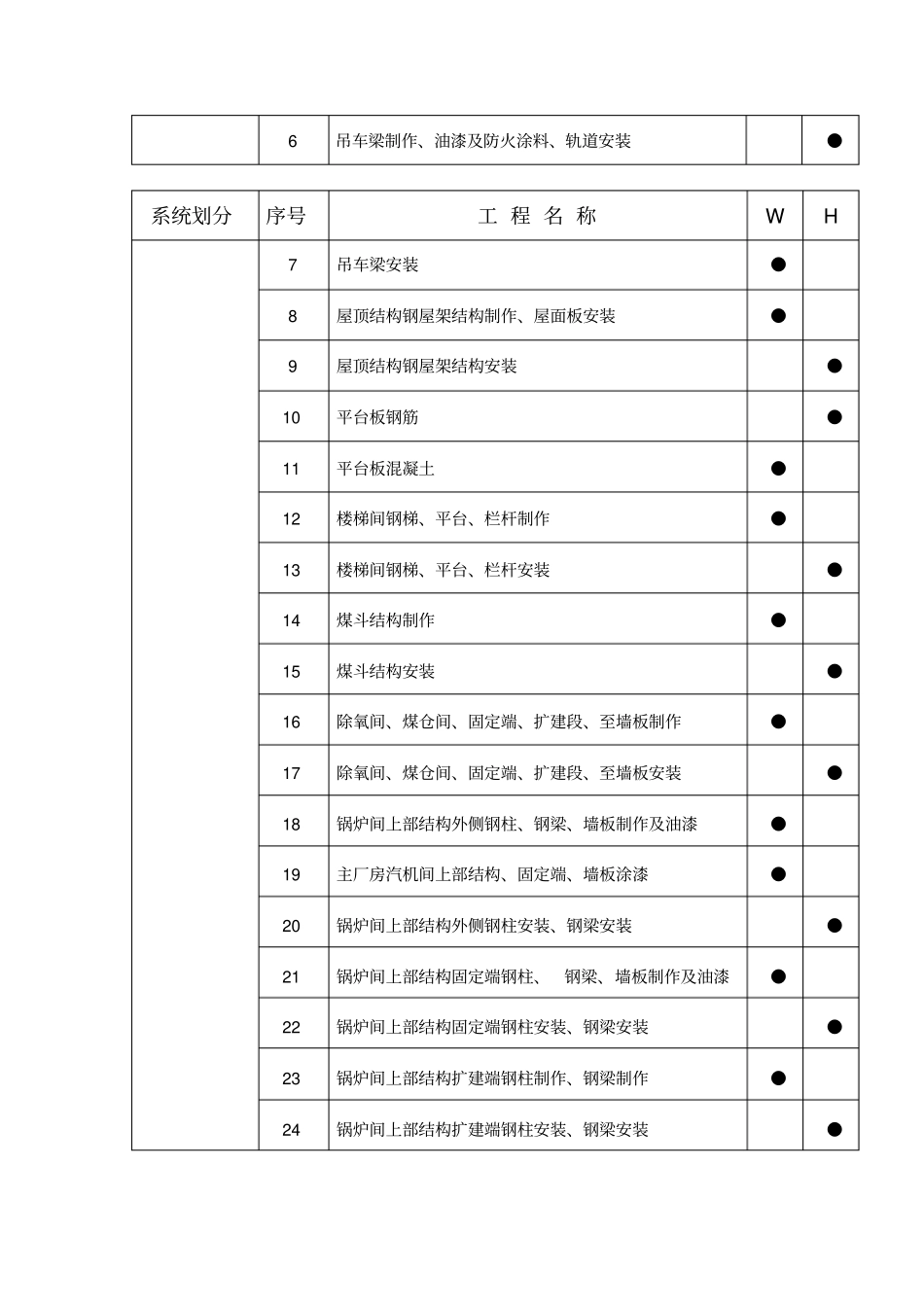

4 工程实体和技术检验、试验,测量报告验证
停工待检点( H 点)设置原则应包括:2
1 隐蔽工程项目
2 火电工程质量监督检查典型大纲中的重点项目及部分项目中的关键部位
3 分部试运前建设单位有明确要求的项目
相关 W、H 点示例如下:3
1 土建专业的W、H 点应包括,但不限于:系统划分序号工 程 名 称W H 热力系统1 基础工程定位●2 基础工程高程控制●3 主厂房地下结构钢筋●4 主厂房地下结构混凝土●5 主厂房汽机间上部结构、固定端、 扩建端、各层平台结构钢柱、梁安装●6 吊车梁制作、油漆及防火涂料、轨道安装●系统划分序号工 程 名 称W H 7 吊车梁安装●8 屋顶结构钢屋架结构制作、屋面板安装●9 屋顶结构钢屋架结构安装●10 平台板钢筋●11 平台板混凝土●12 楼梯间钢梯、平台、栏杆制作●13 楼梯间钢梯、平台、栏杆安装●14 煤斗结构制作●15 煤斗结构安装●16 除氧间、煤仓间、固定端、扩建段、至墙板制作●17 除氧间、煤仓间、固定端、扩建段、至墙板安装●18 锅炉间上部结构外侧钢柱、钢梁、墙板制作及油漆●19 主厂房汽机间上部结构、固定端、墙板涂漆●20 锅炉间上部结构外侧钢柱安装、钢梁安装●21 锅炉间上部结构固定端钢柱、钢梁、墙板制作及油漆●22 锅炉间上部结构固定端钢柱安装、钢梁安装●23 锅炉间上部结构扩建端钢柱制作、钢梁制作●24 锅炉间上部结构扩建端钢柱安装、钢梁安装●25 主厂房楼地面工程汽机间0米层楼地面、煤仓间0米层楼地面、煤仓间运转层楼地面、锅炉间0米层楼地面●26 主厂房门、窗安装●27 主厂房装饰墙面●
