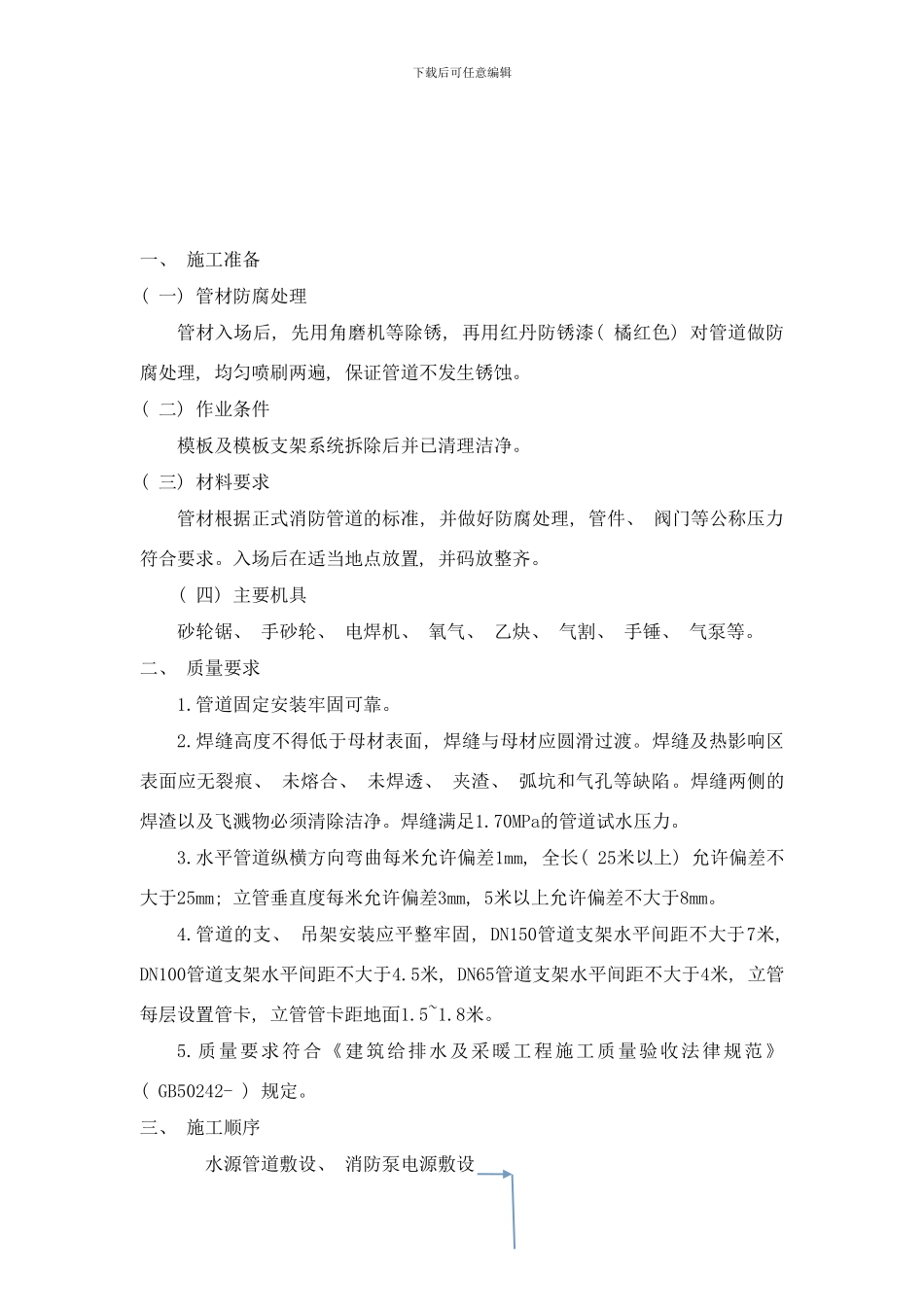

下载后可任意编辑一、 施工准备( 一) 管材防腐处理管材入场后, 先用角磨机等除锈, 再用红丹防锈漆( 橘红色) 对管道做防腐处理, 均匀喷刷两遍, 保证管道不发生锈蚀
( 二) 作业条件模板及模板支架系统拆除后并已清理洁净
( 三) 材料要求管材根据正式消防管道的标准, 并做好防腐处理, 管件、 阀门等公称压力符合要求
入场后在适当地点放置, 并码放整齐
( 四) 主要机具砂轮锯、 手砂轮、 电焊机、 氧气、 乙炔、 气割、 手锤、 气泵等
二、 质量要求1
管道固定安装牢固可靠
焊缝高度不得低于母材表面, 焊缝与母材应圆滑过渡
焊缝及热影响区表面应无裂痕、 未熔合、 未焊透、 夹渣、 弧坑和气孔等缺陷
焊缝两侧的焊渣以及飞溅物必须清除洁净
70MPa的管道试水压力
水平管道纵横方向弯曲每米允许偏差1mm, 全长( 25米以上) 允许偏差不大于25mm; 立管垂直度每米允许偏差3mm, 5米以上允许偏差不大于8mm
管道的支、 吊架安装应平整牢固, DN150管道支架水平间距不大于7米, DN100管道支架水平间距不大于4
5米, DN65管道支架水平间距不大于4米, 立管每层设置管卡, 立管管卡距地面1
质量要求符合《建筑给排水及采暖工程施工质量验收法律规范》( GB50242- ) 规定

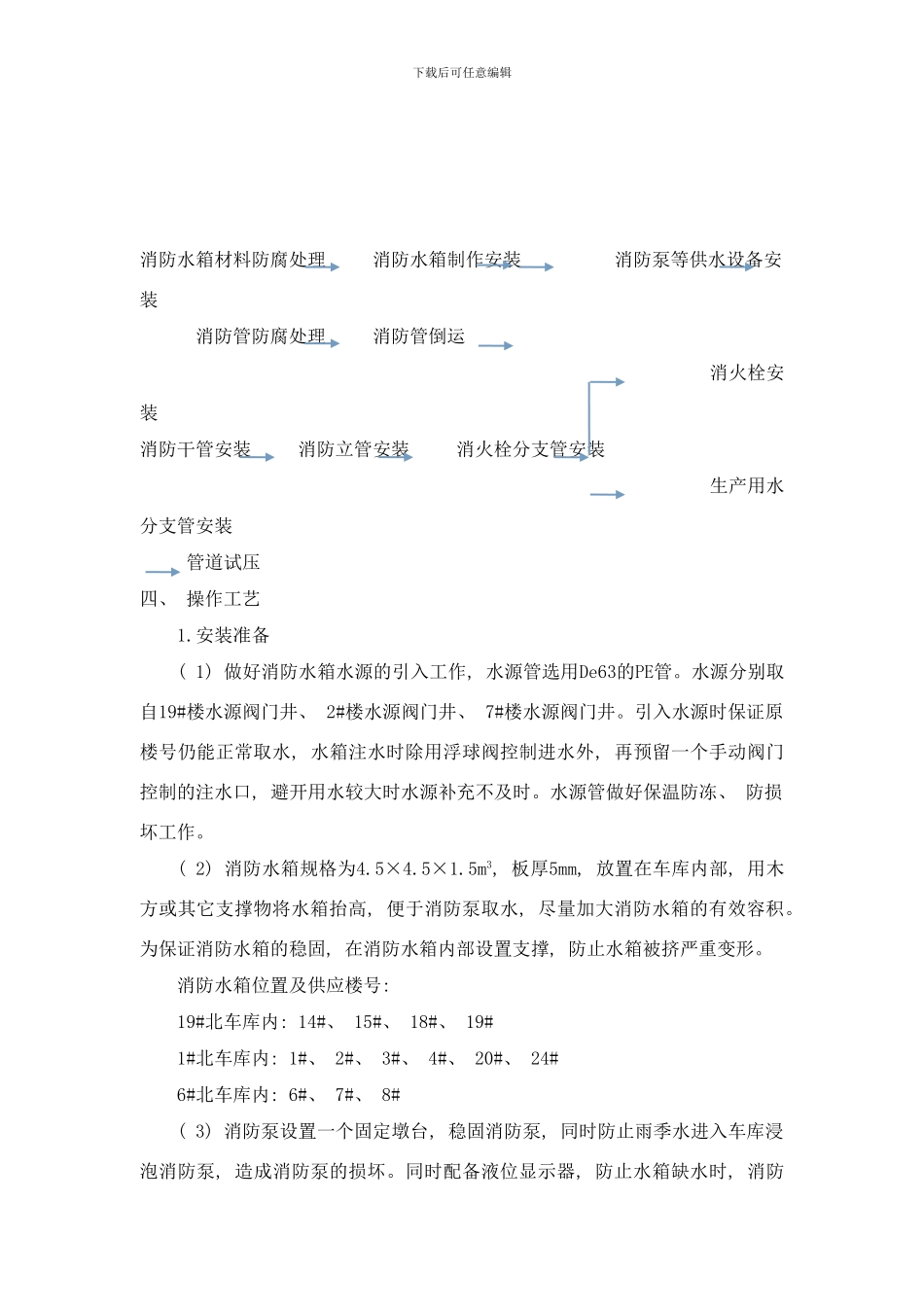

三、 施工顺序水源管道敷设、 消防泵电源敷设 下载后可任意编辑消防水箱材料防腐处理 消防水箱制作安装 消防泵等供水设备安装 消防管防腐处理 消防管倒运 消火栓安装消防干管安装 消防立管安装 消火栓分支管安装 生产用水分支管安装 管道试压四、 操作工艺1
安装准备( 1) 做好消防水箱水源的引入工作, 水源管选用De63的PE管
水源分别取自19#楼水源阀门井、 2#楼水源阀门井、 7#楼水源阀门井
引入水源时保证原楼号仍能正常取水, 水箱注水
