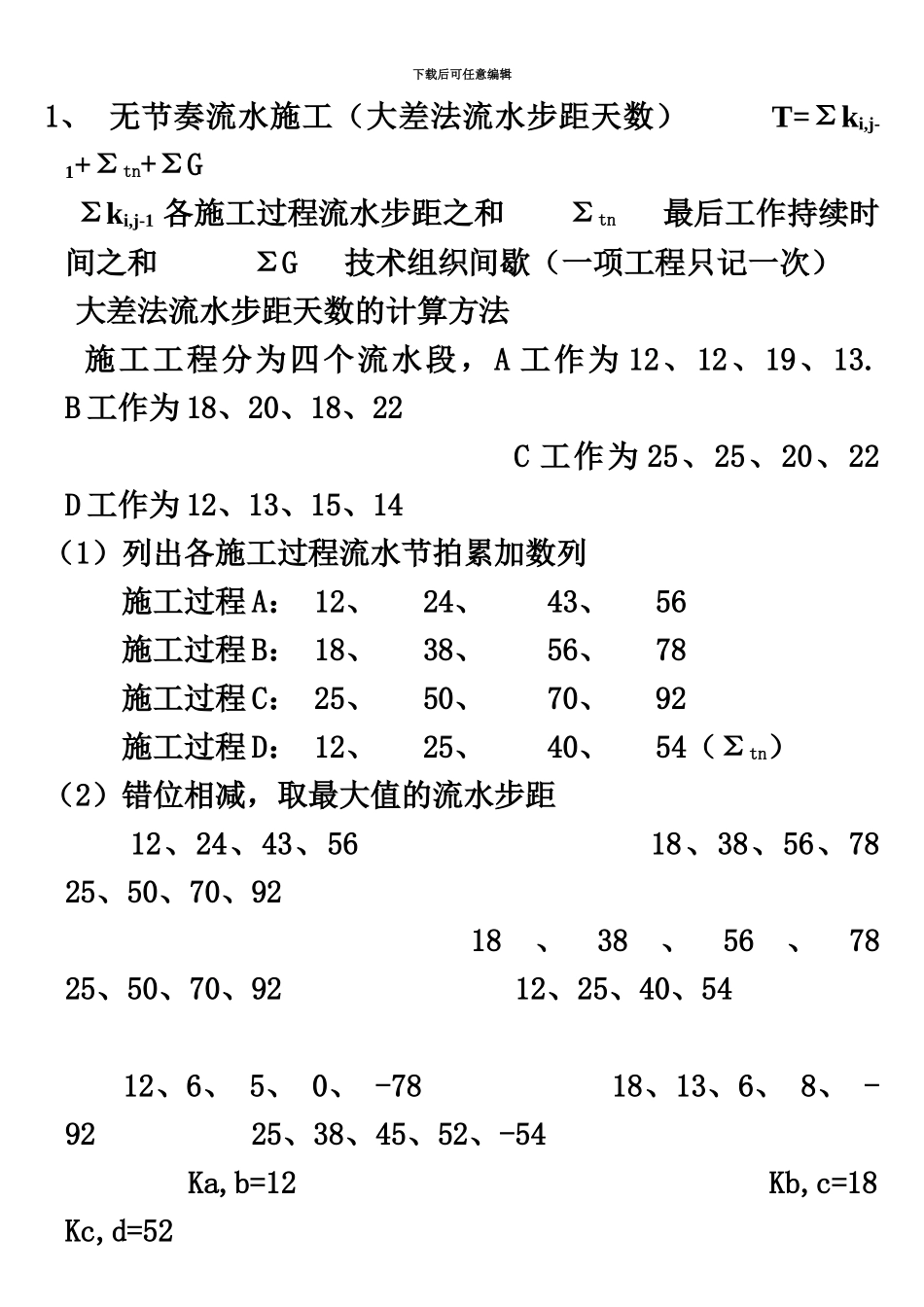

下载后可任意编辑二级建造师施工实务考试重点下载后可任意编辑1、 无节奏流水施工(大差法流水步距天数) T=Σki,j-1+Σtn+ΣG Σki,j-1 各施工过程流水步距之和 Σtn 最后工作持续时间之和 ΣG 技术组织间歇(一项工程只记一次) 大差法流水步距天数的计算方法 施工工程分为四个流水段,A 工作为 12、12、19、13

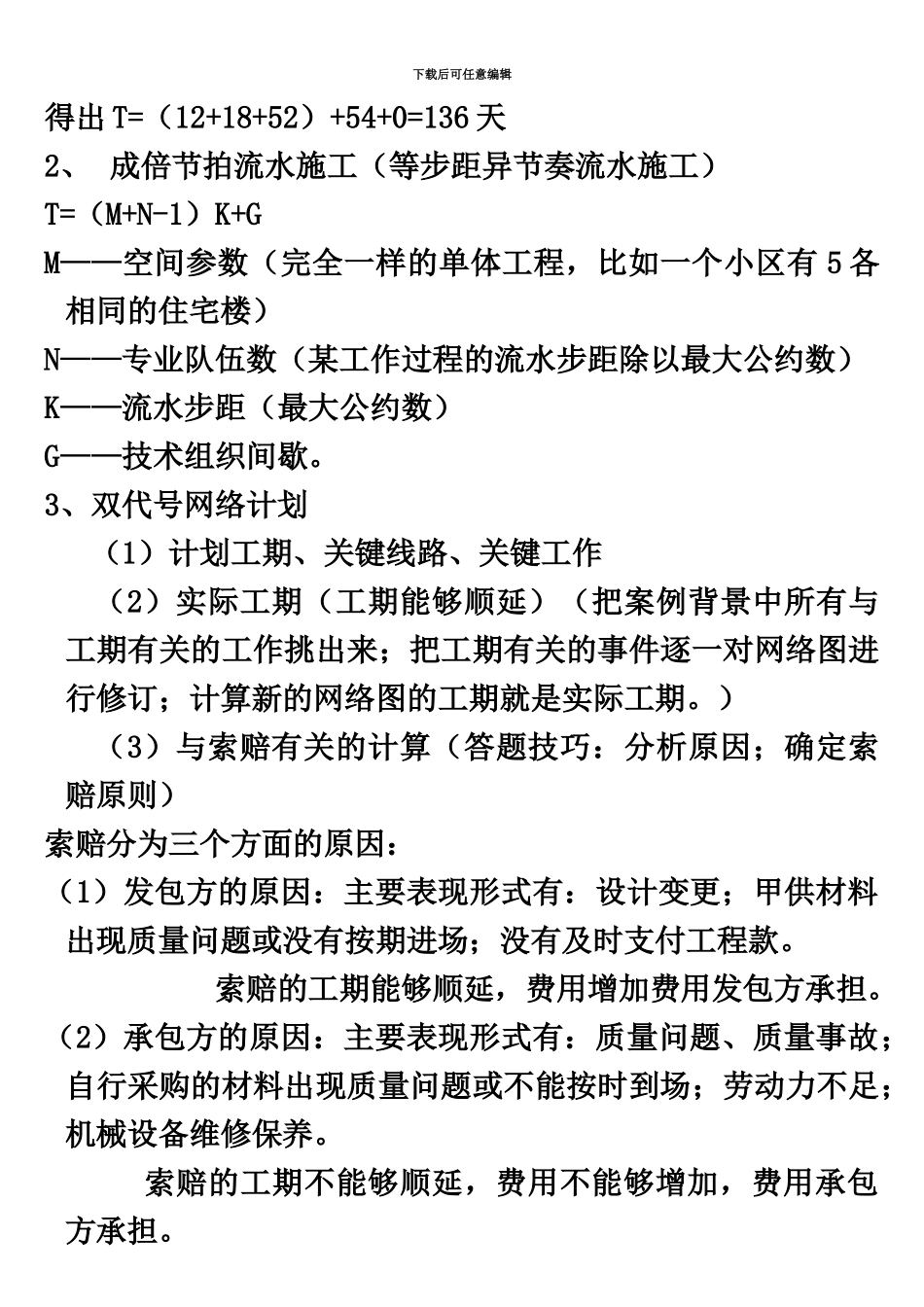

B 工作为 18、20、18、22 C 工作为 25、25、20、22 D 工作为 12、13、15、14(1)列出各施工过程流水节拍累加数列 施工过程 A: 12、 24、 43、 56 施工过程 B: 18、 38、 56、 78 施工过程 C: 25、 50、 70、 92 施工过程 D: 12、 25、 40、 54(Σtn)(2)错位相减,取最大值的流水步距 12、24、43、56 18、38、56、78 25、50、70、92 18、38、56、78 25、50、70、92 12、25、40、54 12、6、 5、 0、 -78 18、13、6、 8、 -92 25、38、45、52、-54 Ka,b=12 Kb,c=18 Kc,d=52下载后可任意编辑得出 T=(12+18+52)+54+0=136 天2、 成倍节拍流水施工(等步距异节奏流水施工)T=(M+N-1)K+GM——空间参数(完全一样的单体工程,比如一个小区有 5 各相同的住宅楼)N——专业队伍数(某工作过程的流水步距除以最大公约数)K——流水步距(最大公约数)G——技术组织间歇
3、双代号网络计划 (1)计划工期、关键线路、关键工作 (2)实际工期(工期能够顺延)(把案例背景中所有与工期有关的工作挑出来;把工期有关的事件逐一对网络图进行修订;计算新的网络图的工期就是实际工期
) (3)与索赔有关的计算(答题技巧:分析原因;确定索赔原则)索赔分为三个方面的原因:(1)
