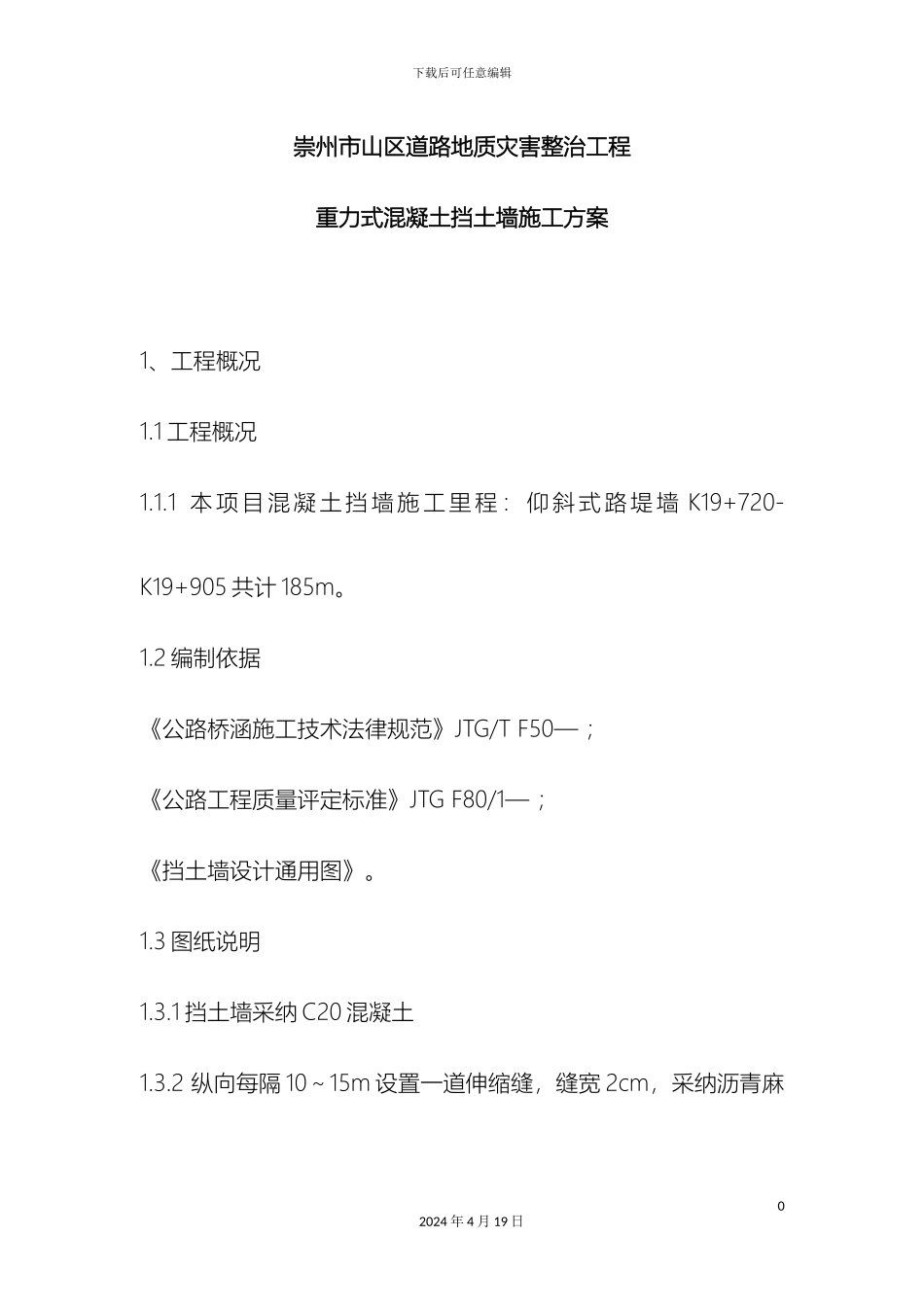

下载后可任意编辑仰斜式混凝土挡土墙施工方案12024 年 4 月 19 日崇州市山区道路地质灾害整治工程 仰 斜 式 挡 土 施 工 方 案XXXXXXXXX 有限公司 二○一六年六月下载后可任意编辑崇州市山区道路地质灾害整治工程重力式混凝土挡土墙施工方案1、工程概况1.1 工程概况1.1.1 本 项 目 混 凝 土 挡 墙 施 工 里 程 : 仰 斜 式 路 堤 墙 K19+720-K19+905 共计 185m。1.2 编制依据《公路桥涵施工技术法律规范》JTG/T F50— ;《公路工程质量评定标准》JTG F80/1— ;《挡土墙设计通用图》。1.3 图纸说明1.3.1 挡土墙采纳 C20 混凝土1.3.2 纵向每隔 10~15m 设置一道伸缩缝,缝宽 2cm,采纳沥青麻02024 年 4 月 19 日下载后可任意编辑絮塞缝,塞缝深度内、外、顶三面均不小于 20cm。1.3.3 泄水孔采纳 φ8PVC 管间距 2~3m 渗水处适当加密,上下排泄水孔应交错设置;泄水孔井口用透水土工布(短纤针刺非织造土工布,铺筑尺寸为 0.25*0.25m)进行包裹,泄水孔口铺设复合土工膜(采纳 0.5m*0.5m“两布一膜”)。1.3.4 墙背后设厚 30cm 的天然砂砾竖向排水层,天然砂砾含泥量不大于 5%,水经过泄水孔排除墙外。1.3.5 施工前认真考察地质情况,复核设计承载力是否符合要求,若不符,则换填水泥稳定砂砾(水泥含量 5%);基础埋深以相应位置处河底高程控制,填埋深度不小于设计深度。基坑开挖后必须严格碾压夯实基底,压实度不小于设计值,若遇阴雨天气必须基坑进行覆盖防止基坑遇水软化而降低承载力。1.3.6 施工前,对标高、尺寸等相关参数需认真核对,以便做到合12024 年 4 月 19 日下载后可任意编辑理衔接。1.3.7 墙背填土必须用 12t 压路机配合小型夯机人工夯实。1.4 工程量及形式1.4.1 主要工程量本合同段仰斜式路堤墙总长度为 185 米,图纸设计使用 C20 混凝土施工准备2.1 技术准备2.1.1 熟悉设计图纸,根据安全操作细则,对施工作业人员进行安全技术交底。2.2 施工放样 2.2.1 施工前技术人员向施工队进行书面交底,书面交底包含施工图纸、施工方案、工艺流程、质量控制标准、安全、环保措施等内容;技术人员对施工图审核更正内容除在原图上清楚标识外,22024 年 4 月 19 日下载后可任意编辑须有书面单独说明。施工队接到施工图及技术交底后,也要进行审核,对存在疑问要求技术人员给予明确.2.2.2 为了保证挡土墙施工时的结构尺寸,我施工单位测量组...
