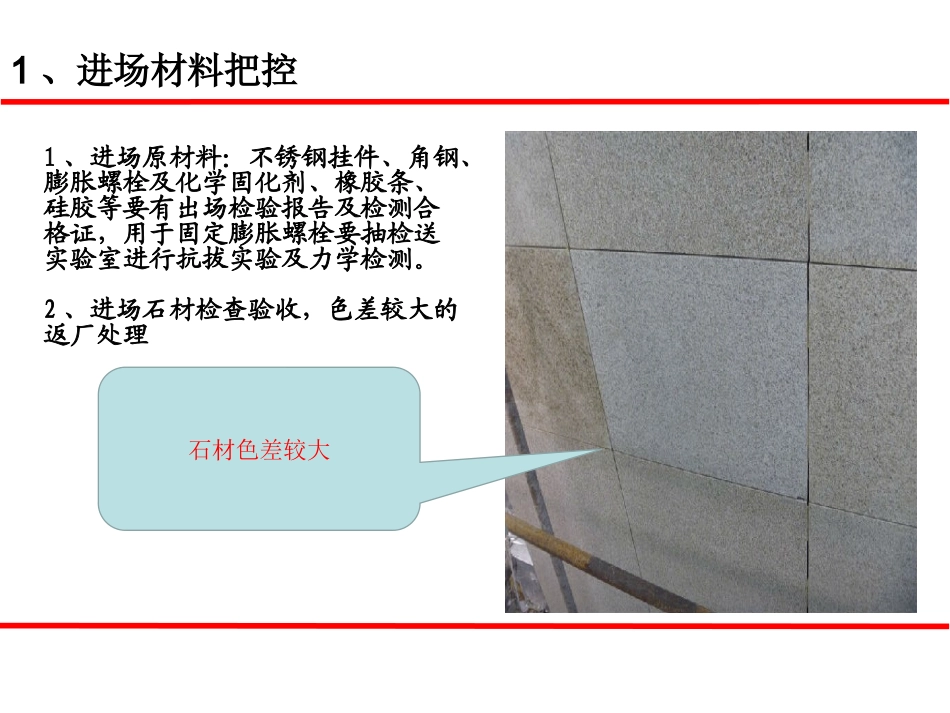

石材幕墙工程控制要点1、进场材料把控1、进场原材料:不锈钢挂件、角钢、膨胀螺栓及化学固化剂、橡胶条、硅胶等要有出场检验报告及检测合格证,用于固定膨胀螺栓要抽检送实验室进行抗拔实验及力学检测

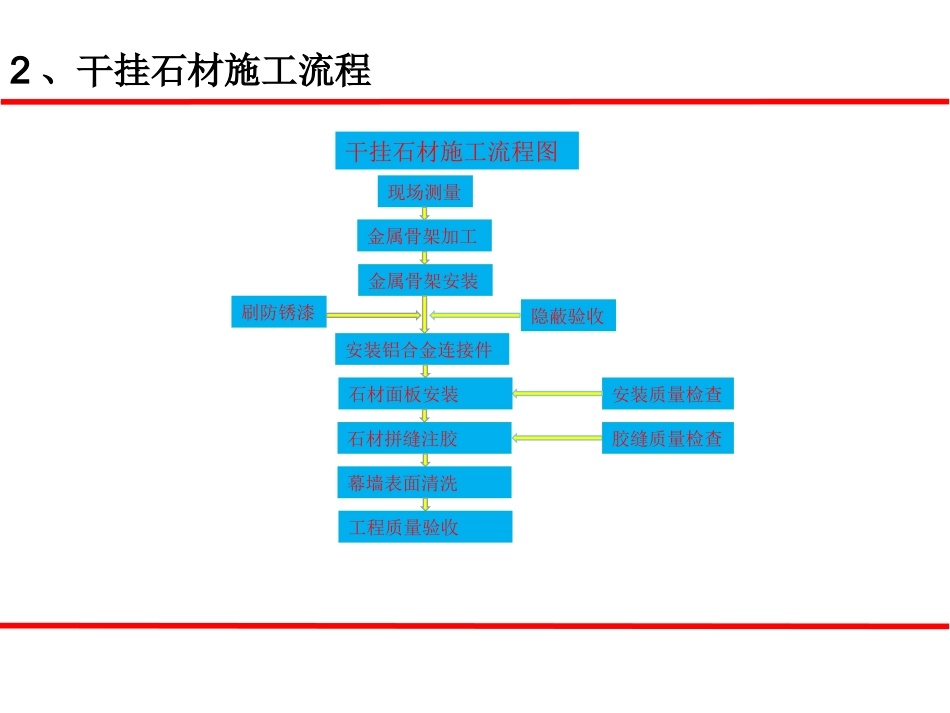

2、进场石材检查验收,色差较大的返厂处理石材色差较大2、干挂石材施工流程干挂石材施工流程图现场测量金属骨架加工刷防锈漆隐蔽验收安装质量检查金属骨架安装安装铝合金连接件石材面板安装石材拼缝注胶胶缝质量检查幕墙表面清洗工程质量验收3、干挂石材控制要点1、干挂石材墙面允许偏差和检验方法
4、干挂石材控制要点1、测量放线:现场总包技术人员向石材安装班组交接轴线控制网和标高控制点误差控制在10mm以内
分层水平轴线垂直轴线5、干挂石材控制要点1、根据轴线控制网进行螺栓孔放样
2、孔深应略大于螺栓长度,成孔后必须将孔内清理干净
6、干挂石材控制要点为保证化学螺栓植入深度必须清除粉刷层后安装锚板7、干挂石材控制要点1、立柱安装由底层安装开始,由下及上安装,第一道安装定位放线尤其重要
通过水平拉线通视及吊垂线通视定位,先点焊,待拉线及吊线校正后,再满焊,紧固螺栓固定
8、干挂石材控制要点横梁安装由底层安装开始,通过水平拉线通视及吊垂线通视定位,先点焊,待拉线及吊线校正后,统一再满焊固定
横梁为L50*5镀锌角钢预制,上方须预钻孔位用于安装T形连接码件
9、干挂石材控制要点1、防锈处理前:检查焊缝长度,以及是否存在焊缝缺陷:裂纹、孔空、固体夹杂、未熔合、未焊透、形状缺陷等
2、板材安装前:检查焊缝的防锈处理、螺栓的紧固、伸缩节间距等
10、干挂石材控制要点1、石材安装前做好准备工作,阳角吊线控制石材定位,预装T型不锈钢连接码件
2、做好隐蔽验收记录
品质创造价值11、干挂石材控制要点1、石材切槽:短平槽的长度≥100mm,有效槽深度≥15mm,开槽宽度为6mm~7mm;2、石材安装:两短槽边距离石板两端部
