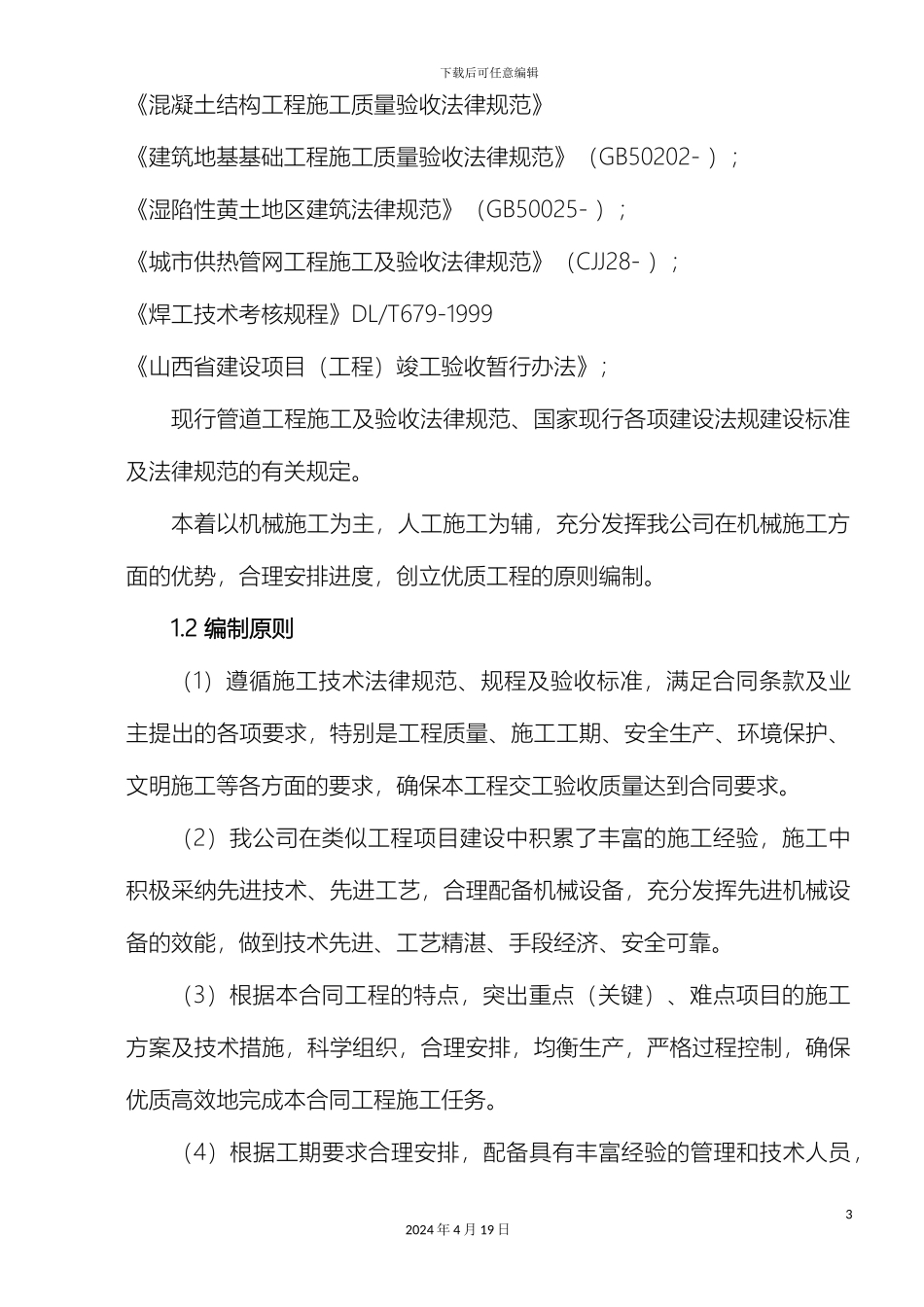

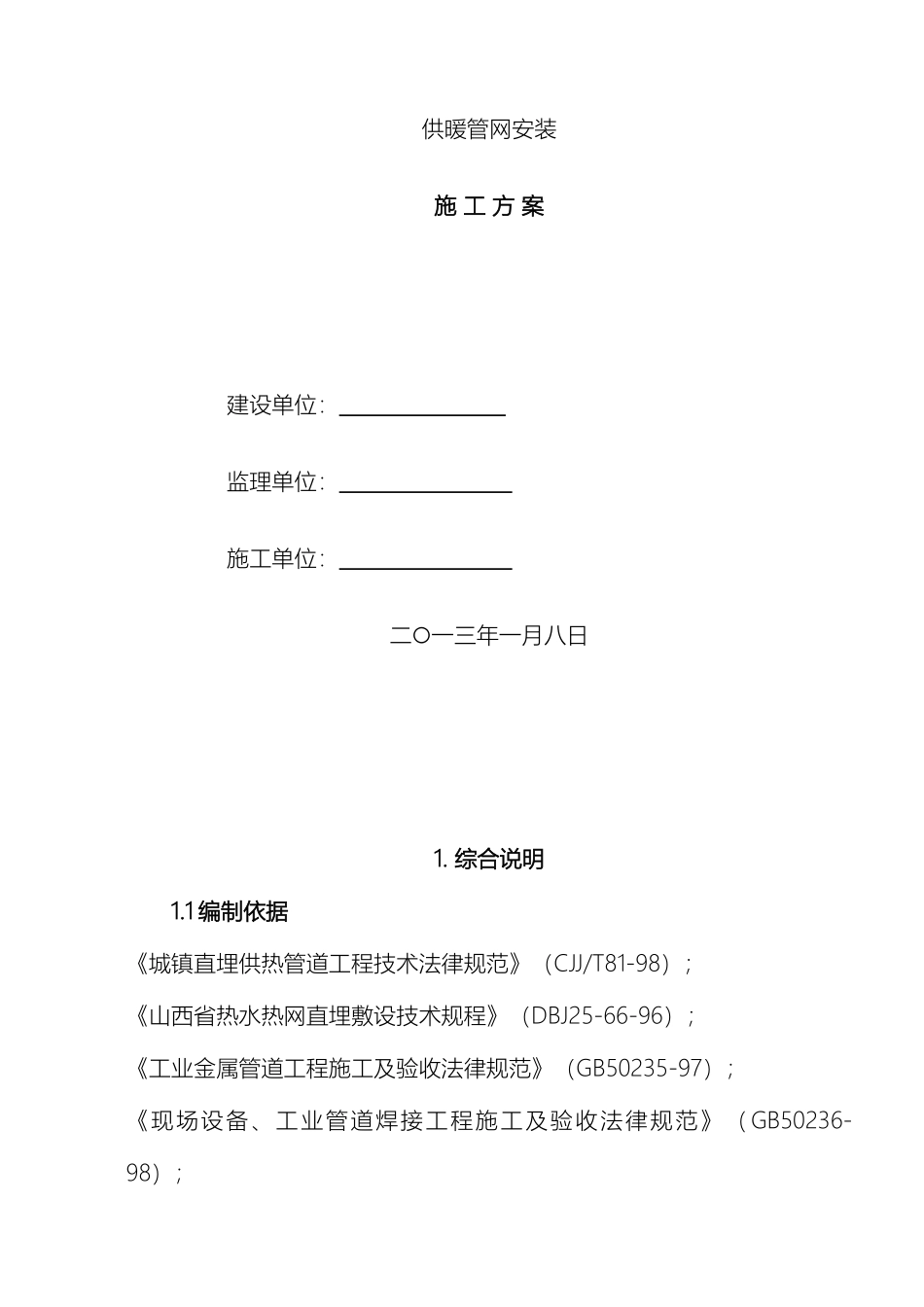

下载后可任意编辑供热管网安装施工方案12024 年 4 月 19 日供暖管网安装施 工 方 案建设单位: 监理单位: 施工单位: 二○一三年一月八日1. 综合说明1.1 编制依据《城镇直埋供热管道工程技术法律规范》(CJJ/T81-98);《山西省热水热网直埋敷设技术规程》(DBJ25-66-96);《工业金属管道工程施工及验收法律规范》(GB50235-97);《现场设备、工业管道焊接工程施工及验收法律规范》(GB50236-98);下载后可任意编辑《混凝土结构工程施工质量验收法律规范》《建筑地基基础工程施工质量验收法律规范》(GB50202- );《湿陷性黄土地区建筑法律规范》(GB50025- );《城市供热管网工程施工及验收法律规范》(CJJ28- );《焊工技术考核规程》DL/T679-1999《山西省建设项目(工程)竣工验收暂行办法》;现行管道工程施工及验收法律规范、国家现行各项建设法规建设标准及法律规范的有关规定。本着以机械施工为主,人工施工为辅,充分发挥我公司在机械施工方面的优势,合理安排进度,创立优质工程的原则编制。1.2 编制原则(1)遵循施工技术法律规范、规程及验收标准,满足合同条款及业主提出的各项要求,特别是工程质量、施工工期、安全生产、环境保护、文明施工等各方面的要求,确保本工程交工验收质量达到合同要求。(2)我公司在类似工程项目建设中积累了丰富的施工经验,施工中积极采纳先进技术、先进工艺,合理配备机械设备,充分发挥先进机械设备的效能,做到技术先进、工艺精湛、手段经济、安全可靠。(3)根据本合同工程的特点,突出重点(关键)、难点项目的施工方案及技术措施,科学组织,合理安排,均衡生产,严格过程控制,确保优质高效地完成本合同工程施工任务。(4)根据工期要求合理安排,配备具有丰富经验的管理和技术人员,32024 年 4 月 19 日下载后可任意编辑并充分考虑各种不利因素,在工期安排、人员设备配置等方面预留余地,确保工程顺利实施。(5)强化现场组织管理、施工调度,施工组织管理坚持高标准、高起点、快节奏;施工中合理安排现场设施,做好环境保护和文明施工,创立文明施工场地。(6)切实贯彻环保法规,强化施工人员的环保意识、合理土地资源、有计划的进行开挖。1.3 工程概况本工程位于 578#路,为暖气沟改造工程。在道路 0+248-0+340 处原管沟影响主车道,现改在路西 14.5 米处,全长约 100 米。沟宽 1.2 米,墙为 37 砖墙,沟深 1.8 米。管道采纳开槽,在沟槽内架空...
