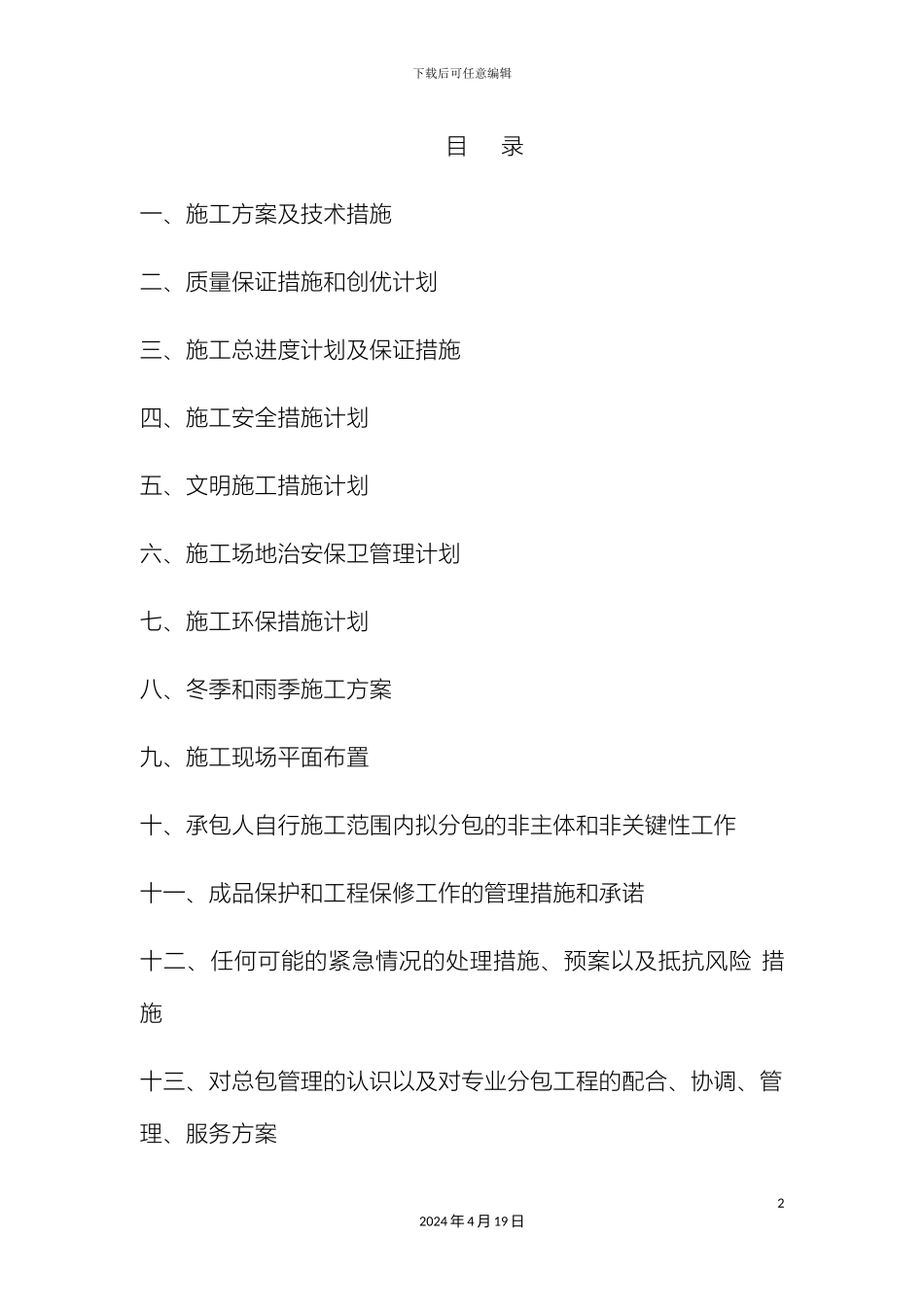

下载后可任意编辑供热管网施工方案12024 年 4 月 19 日下载后可任意编辑目 录一、施工方案及技术措施二、质量保证措施和创优计划三、施工总进度计划及保证措施四、施工安全措施计划五、文明施工措施计划六、施工场地治安保卫管理计划七、施工环保措施计划八、冬季和雨季施工方案九、施工现场平面布置十、承包人自行施工范围内拟分包的非主体和非关键性工作十一、成品保护和工程保修工作的管理措施和承诺十二、任何可能的紧急情况的处理措施、预案以及抵抗风险 措施十三、对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案22024 年 4 月 19 日下载后可任意编辑十四、与发包人、监理及设计人的配合十五、招标文件规定的其它内容一、施工方案及技术措施首先,要派专业人员查明地下管线及其它设施的具体情况,若有,应当及时向建设单位管理部门汇报,进行妥善处理,方可开工建设。同时要认真保护好地上各种建筑设施,方便于我,利于她人。(一)现场准备1.做好施工现场的“三通一平”,施工场地应按拉坡方式进行平整,形成内高外低,防止雨水倒灌。2.设置一预制场地,将工程所需预制构件集中预制,集中供应,便于控制构件质量和便于操作。3.做好现场临时设施和办公场所的搭建,根据施工现场实际情况进行合理的施工平面布置,临设和办公场所设置离生产区距32024 年 4 月 19 日下载后可任意编辑离不少于 300m。4.布设水平地埋临时管网用于施工用水,施工用电根据施工高峰期用量进行配置五芯地埋电缆,并设置配电室和低压配电屏。5.根据施工段开挖情况,对开挖施工路段进行维护,采纳钢管搭设牢固,并设置明显的标志(挂红布、刷红白相间油漆、夜间需挂红灯)。6.提出各种材料的用量计划,按工程进度情况上报,为保证材料计划的准确性,设专人校核,项目经理审批后方可实施。7.根据工程特点,组织所需机械设备及时进场,派专人对机械设备检查和保养,确保施工期间机械设备工作状态完好。(二)施工工艺流程42024 年 4 月 19 日准备工作验收沟槽旧路面拆除、沟槽开测量放线下载后可任意编辑 不合格 (三)施工准备 1.组织准备1.1 我单位如中标,我们将在中标通知书规定的时间内,按时与业主签订承包合同,同时迅速组建项目经理部。并根据本工程的特点和具体情况制订和建立各项管理、工作制度。同时作好52024 年 4 月 19 日水压试验 沟槽回填管道基础焊接安装管材检测井室施工竣工验收查找原因、路面修复下...
