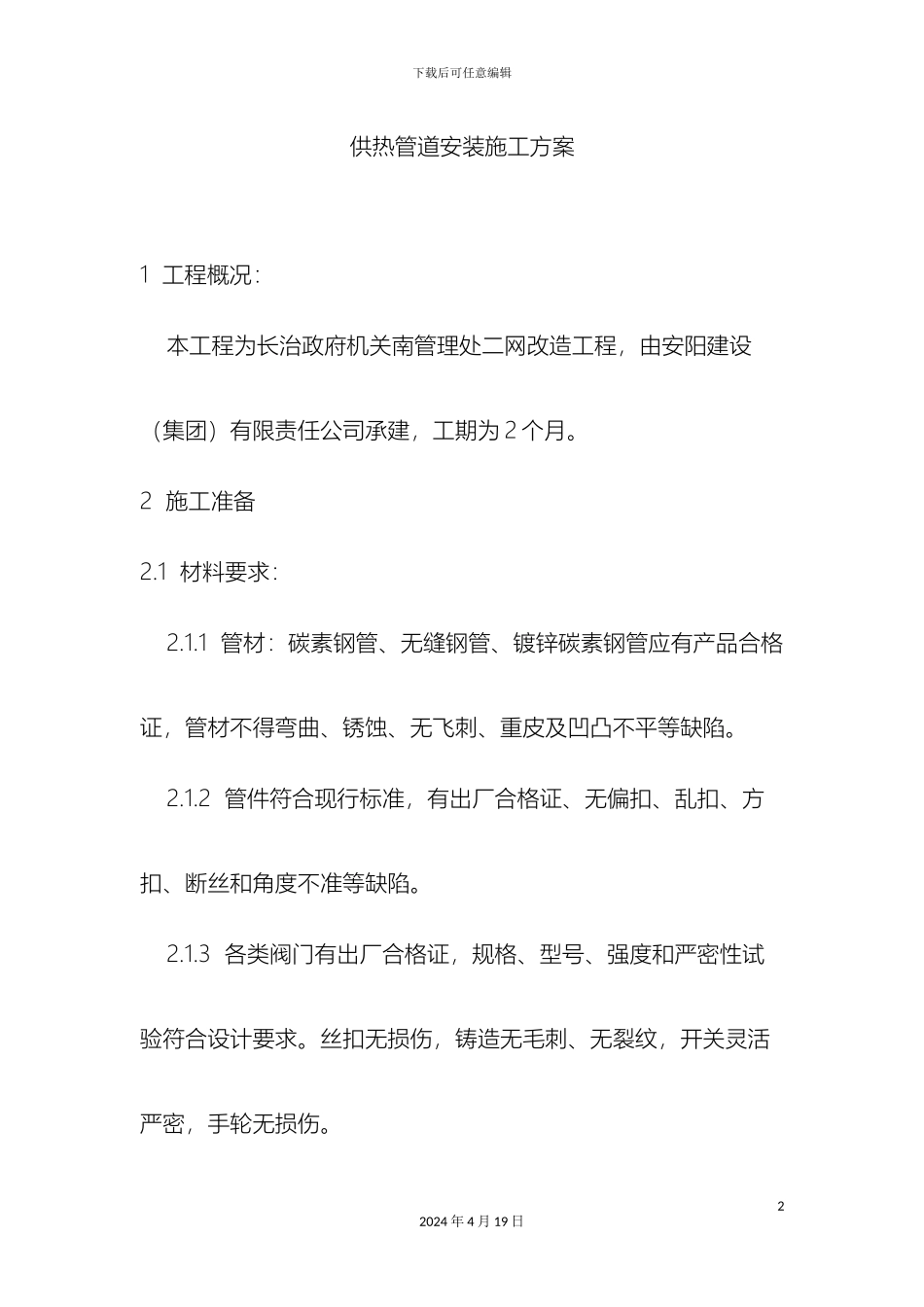

下载后可任意编辑供热管道安装施工方案12024 年 4 月 19 日下载后可任意编辑供热管道安装施工方案1 工程概况: 本工程为长治政府机关南管理处二网改造工程,由安阳建设(集团)有限责任公司承建,工期为 2 个月
2 施工准备2
1 材料要求: 2
1 管材:碳素钢管、无缝钢管、镀锌碳素钢管应有产品合格证,管材不得弯曲、锈蚀、无飞刺、重皮及凹凸不平等缺陷
2 管件符合现行标准,有出厂合格证、无偏扣、乱扣、方扣、断丝和角度不准等缺陷
3 各类阀门有出厂合格证,规格、型号、强度和严密性试验符合设计要求
丝扣无损伤,铸造无毛刺、无裂纹,开关灵活严密,手轮无损伤
22024 年 4 月 19 日下载后可任意编辑 2

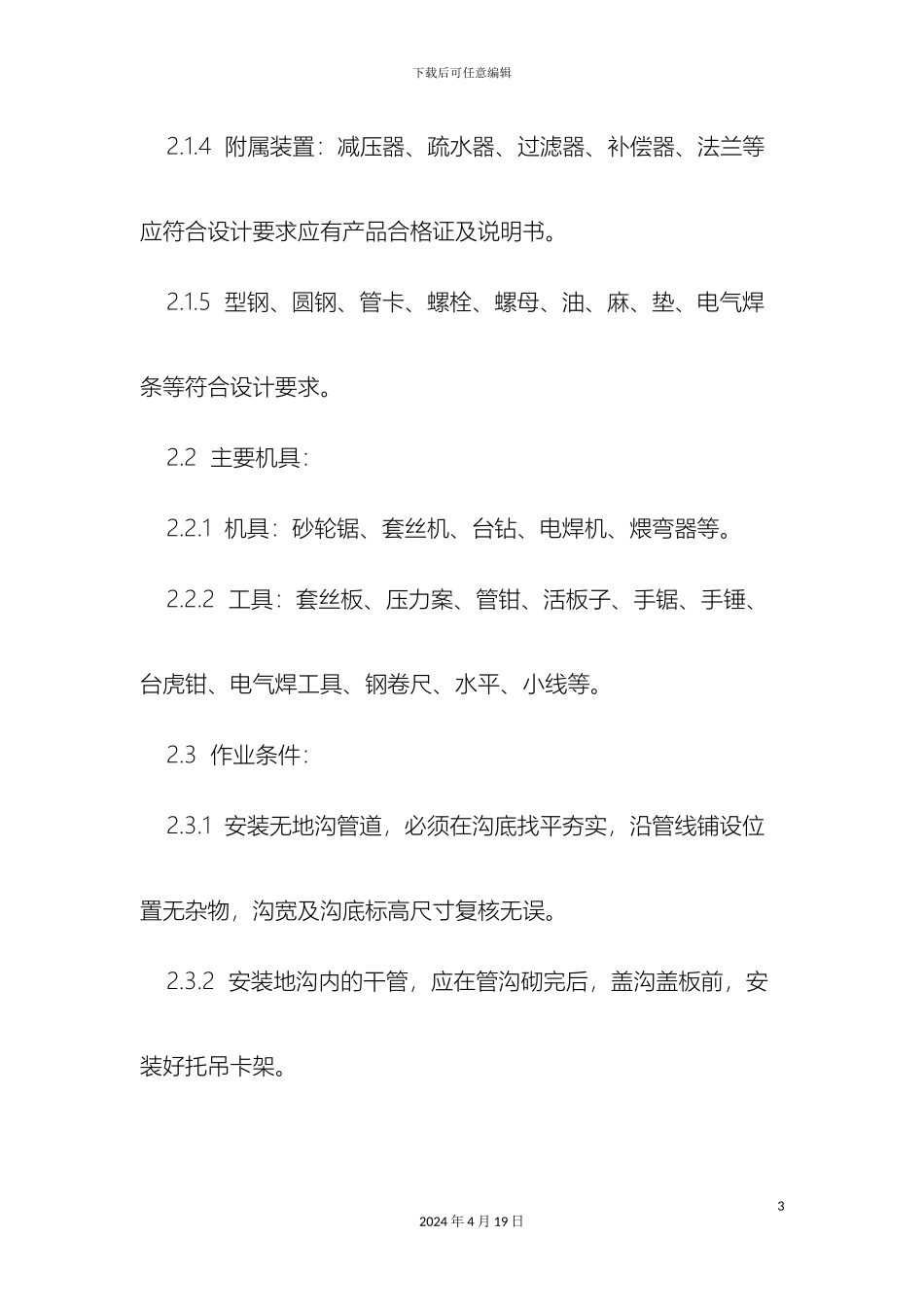

4 附属装置:减压器、疏水器、过滤器、补偿器、法兰等应符合设计要求应有产品合格证及说明书
5 型钢、圆钢、管卡、螺栓、螺母、油、麻、垫、电气焊条等符合设计要求
2 主要机具: 2
1 机具:砂轮锯、套丝机、台钻、电焊机、煨弯器等
2 工具:套丝板、压力案、管钳、活板子、手锯、手锤、台虎钳、电气焊工具、钢卷尺、水平、小线等
3 作业条件: 2
1 安装无地沟管道,必须在沟底找平夯实,沿管线铺设位置无杂物,沟宽及沟底标高尺寸复核无误
2 安装地沟内的干管,应在管沟砌完后,盖沟盖板前,安装好托吊卡架
32024 年 4 月 19 日下载后可任意编辑 2
3 安装架空的干管,应先搭好脚手架,稳装好管道支架后进行
3 操作工艺 3
1 工艺流程: 3
1 直埋: → 防 腐 保 温 放线定位 → 挖 管 沟 → 管道敷设→ 补偿器安装→ 水压试验 → → 砌井、铺底砂 防腐保温修补 → 填盖细砂 → 回填土夯实 3
2 管沟: 放线定位→挖土方→砌管沟→卡架制安装→管道安装→补偿器安装→水
