下载后可任意编辑充砂管袋施工在施工时, 充砂管袋作为吹填砂的围堰, 在外编织袋充填管袋土棱体形成及滩涂泥填筑并超过 1
5m 后, 才能进行吹填砂施工
必须组织好管袋施工是确保工程工期及质量的重要环节

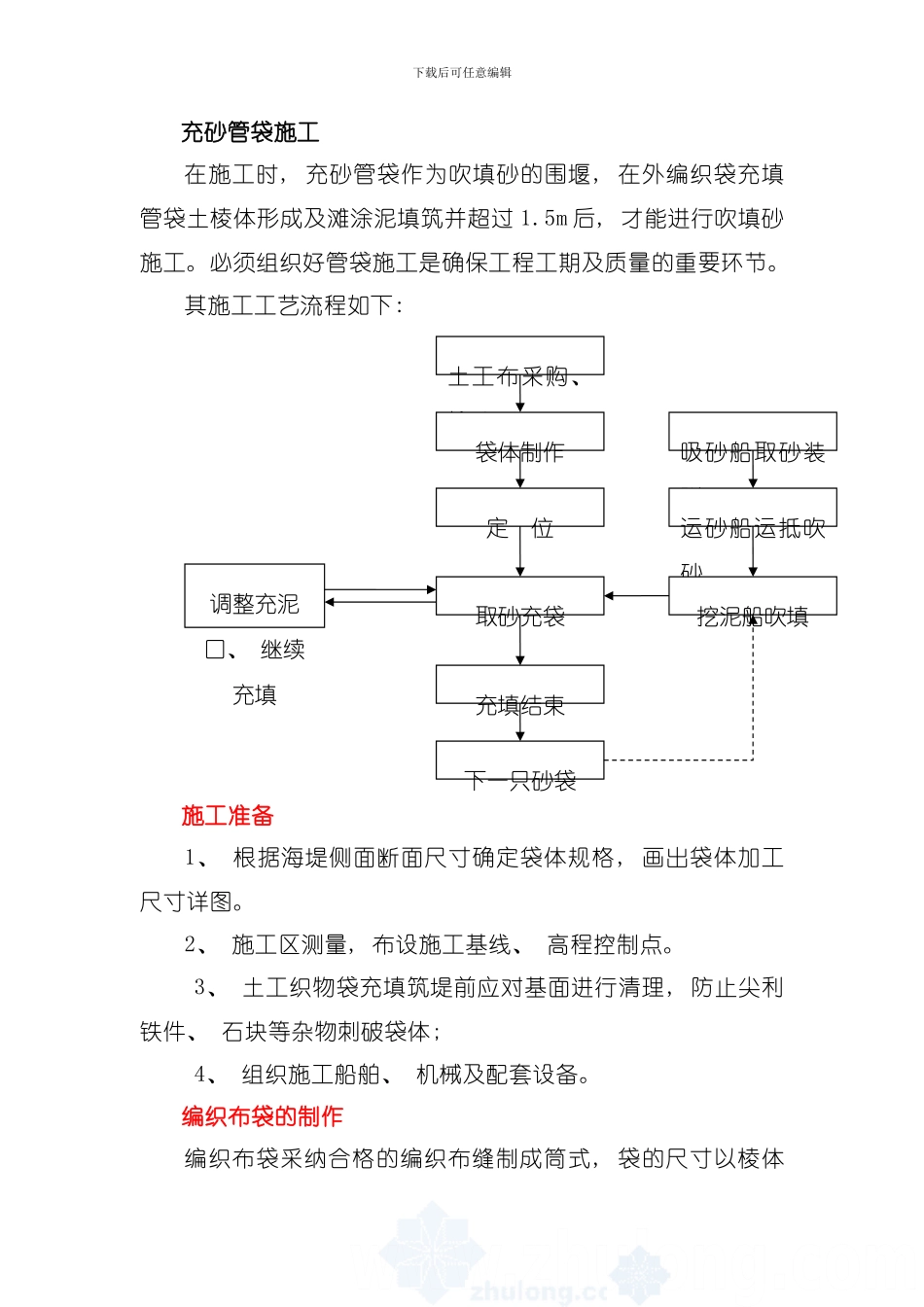

其施工工艺流程如下: 施工准备1、 根据海堤侧面断面尺寸确定袋体规格, 画出袋体加工尺寸详图
2、 施工区测量, 布设施工基线、 高程控制点
3、 土工织物袋充填筑堤前应对基面进行清理, 防止尖利铁件、 石块等杂物刺破袋体; 4、 组织施工船舶、 机械及配套设备

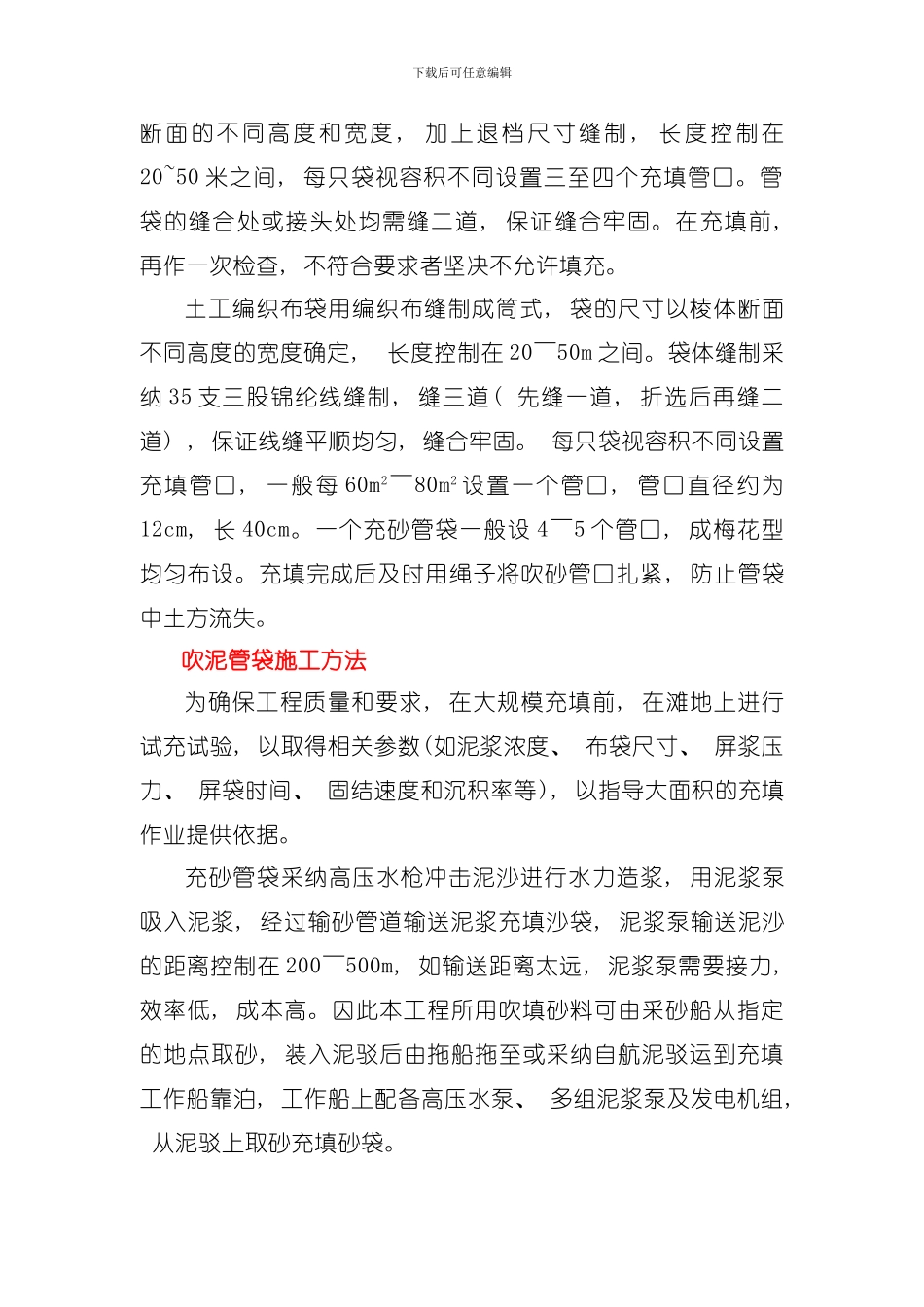

编织布袋的制作编织布袋采纳合格的编织布缝制成筒式, 袋的尺寸以棱体土工布采购、 检验袋体制作定 位取砂充袋充填结束下一只砂袋调整充泥口、 继续充填吸砂船取砂装驳运砂船运抵吹砂挖泥船吹填下载后可任意编辑断面的不同高度和宽度 , 加上退档尺寸缝制 , 长度控制在20~50 米之间, 每只袋视容积不同设置三至四个充填管口
管袋的缝合处或接头处均需缝二道, 保证缝合牢固
在充填前, 再作一次检查, 不符合要求者坚决不允许填充
土工编织布袋用编织布缝制成筒式, 袋的尺寸以棱体断面不同高度的宽度确定, 长度控制在 20~50m 之间
袋体缝制采纳 35 支三股锦纶线缝制, 缝三道( 先缝一道, 折选后再缝二道) , 保证线缝平顺均匀, 缝合牢固
每只袋视容积不同设置充填管口, 一般每 60m2~80m2 设置一个管口, 管口直径约为12cm, 长 40cm
一个充砂管袋一般设 4~5 个管口, 成梅花型均匀布设
充填完成后及时用绳子将吹砂管口扎紧, 防止管袋中土方流失

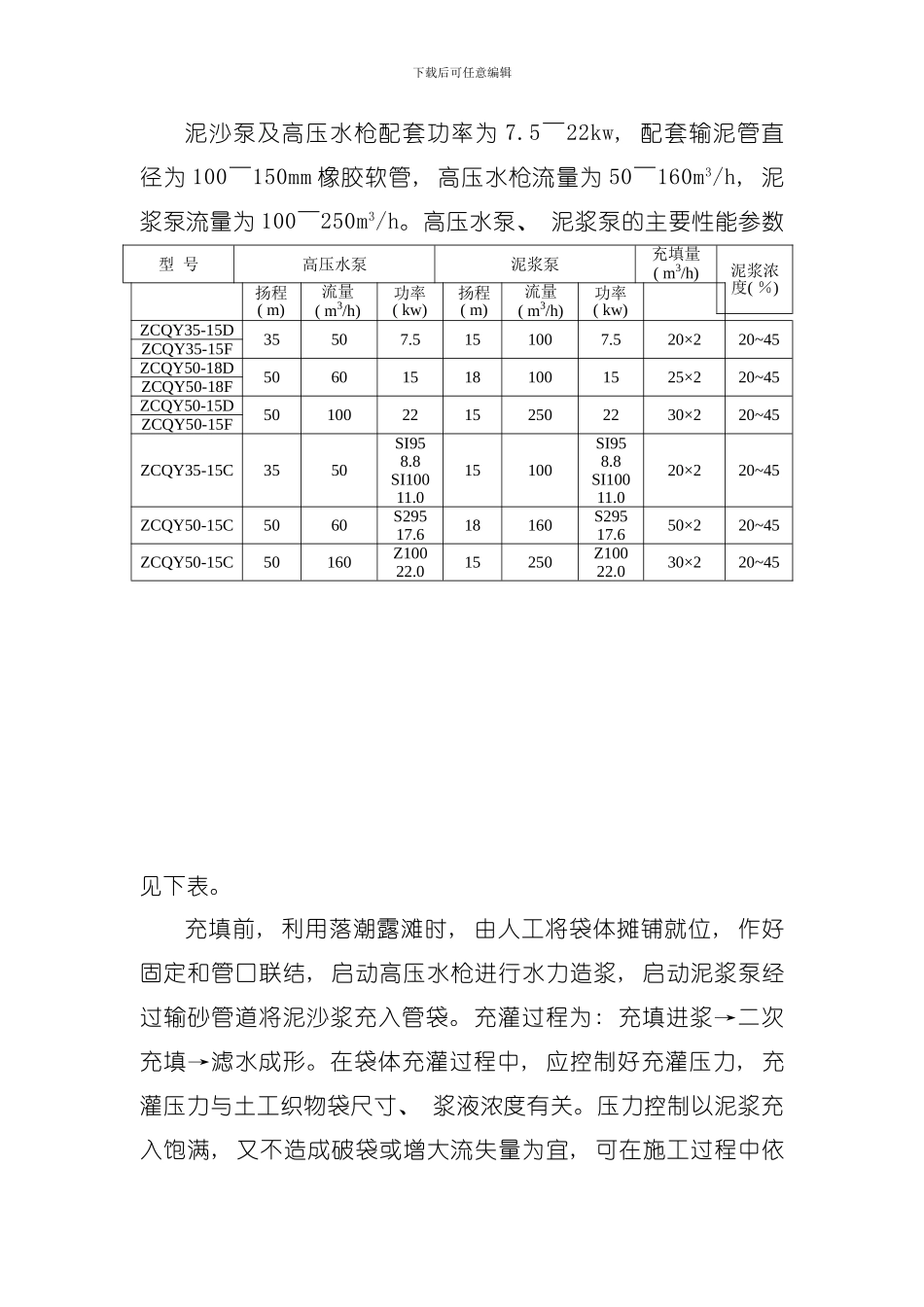

吹泥管袋施工方法为确保工程质量和要求, 在大规模充填前, 在滩地上进行试充试验, 以取得相关参数(如泥浆浓度、 布袋尺寸、 屏浆压力、 屏袋时间、 固结速度和沉积率等), 以指导大面积的充填作业提供依据
充砂管袋采纳高压水枪冲击泥沙进行水力造浆, 用泥浆泵吸入泥
