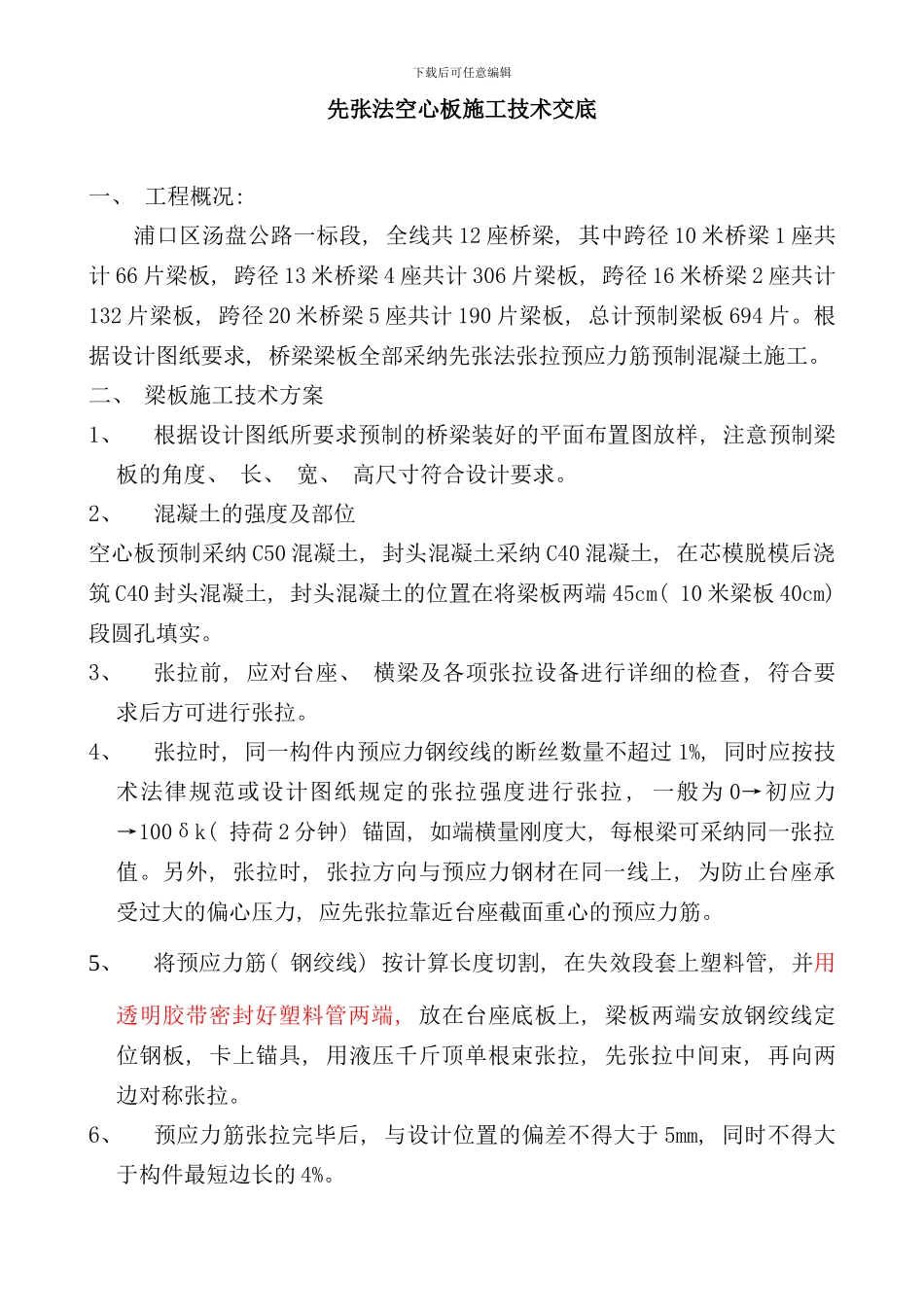

下载后可任意编辑先张法空心板施工技术交底一、 工程概况: 浦口区汤盘公路一标段, 全线共 12 座桥梁, 其中跨径 10 米桥梁 1 座共计 66 片梁板, 跨径 13 米桥梁 4 座共计 306 片梁板, 跨径 16 米桥梁 2 座共计132 片梁板, 跨径 20 米桥梁 5 座共计 190 片梁板, 总计预制梁板 694 片
根据设计图纸要求, 桥梁梁板全部采纳先张法张拉预应力筋预制混凝土施工
二、 梁板施工技术方案1、根据设计图纸所要求预制的桥梁装好的平面布置图放样, 注意预制梁板的角度、 长、 宽、 高尺寸符合设计要求
2、混凝土的强度及部位空心板预制采纳 C50 混凝土, 封头混凝土采纳 C40 混凝土, 在芯模脱模后浇筑 C40 封头混凝土, 封头混凝土的位置在将梁板两端 45cm( 10 米梁板 40cm) 段圆孔填实
3、张拉前, 应对台座、 横梁及各项张拉设备进行详细的检查, 符合要求后方可进行张拉
4、张拉时, 同一构件内预应力钢绞线的断丝数量不超过 1%, 同时应按技术法律规范或设计图纸规定的张拉强度进行张拉 , 一般为 0→初应力→100δk( 持荷 2 分钟) 锚固, 如端横量刚度大, 每根梁可采纳同一张拉值
另外, 张拉时, 张拉方向与预应力钢材在同一线上, 为防止台座承受过大的偏心压力, 应先张拉靠近台座截面重心的预应力筋
5、将预应力筋( 钢绞线) 按计算长度切割, 在失效段套上塑料管, 并用透明胶带密封好塑料管两端, 放在台座底板上, 梁板两端安放钢绞线定位钢板, 卡上锚具, 用液压千斤顶单根束张拉, 先张拉中间束, 再向两边对称张拉
6、预应力筋张拉完毕后, 与设计位置的偏差不得大于 5mm, 同时不得大于构件最短边长的 4%
下载后可任意编辑7、台座两端应设置防护措施, 张拉时, 沿张拉台座传力梁长度方向每隔4~5m 应放一防护钢板,
