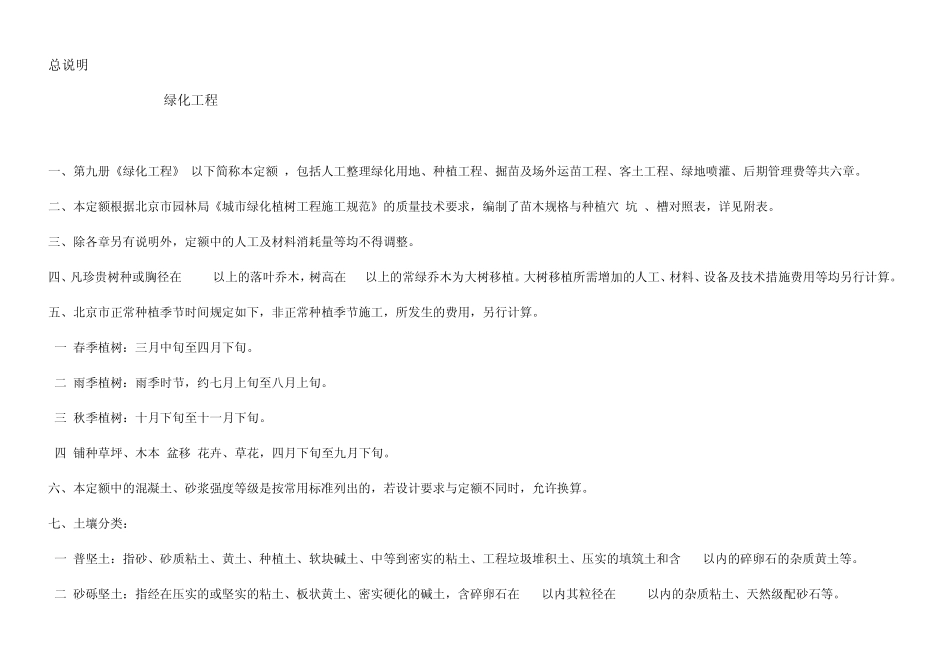

总说明 绿化工程 一、第九册《绿化工程》(以下简称本定额),包括人工整理绿化用地、种植工程、掘苗及场外运苗工程、客土工程、绿地喷灌、后期管理费等共六章
二、本定额根据北京市园林局《城市绿化植树工程施工规范》的质量技术要求,编制了苗木规格与种植穴(坑)、槽对照表,详见附表
三、除各章另有说明外,定额中的人工及材料消耗量等均不得调整
四、凡珍贵树种或胸径在 25cm以上的落叶乔木,树高在 6m以上的常绿乔木为大树移植
大树移植所需增加的人工、材料、设备及技术措施费用等均另行计算
五、北京市正常种植季节时间规定如下,非正常种植季节施工,所发生的费用,另行计算
(一)春季植树:三月中旬至四月下旬
(二)雨季植树:雨季时节,约七月上旬至八月上旬
(三)秋季植树:十月下旬至十一月下旬
(四)铺种草坪、木本(盆移)花卉、草花,四月下旬至九月下旬
六、本定额中的混凝土、砂浆强度等级是按常用标准列出的,若设计要求与定额不同时,允许换算
七、土壤分类: (一)普坚土:指砂、砂质粘土、黄土、种植土、软块碱土、中等到密实的粘土、工程垃圾堆积土、压实的填筑土和含 15%以内的碎卵石的杂质黄土等
(二)砂砾坚土:指经在压实的或坚实的粘土、板状黄土、密实硬化的碱土,含碎卵石在 30%以内其粒径在 30cm以内的杂质粘土、天然级配砂石等
附表 苗木规格与种植穴(坑)、槽对照表 单位:株 类别 规 格 乔木 (根幅) cm 土球 (直径×高) cm 木箱 cm 圆坑 (直径×高) cm 方坑 cm 沟槽 cm 说明 胸径 cm 树高 cm 露根乔木 3-5 40×30 70×50 5-7 50×40 80×60 7-10 85×60 100×70 10-13 100×70 120×80 13-15 110×80 130×90 15-20 120×80 150×90 20-25 150
