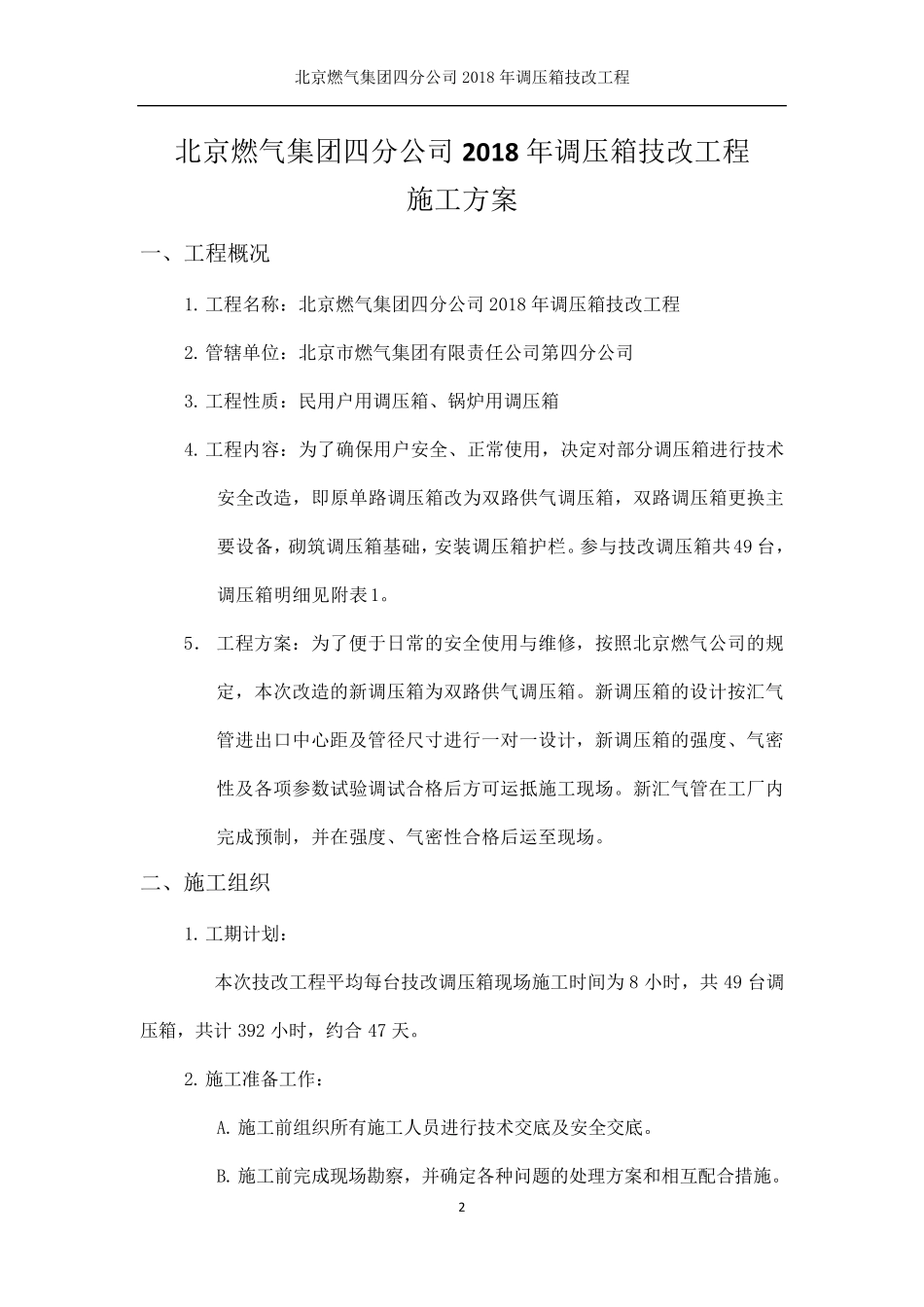

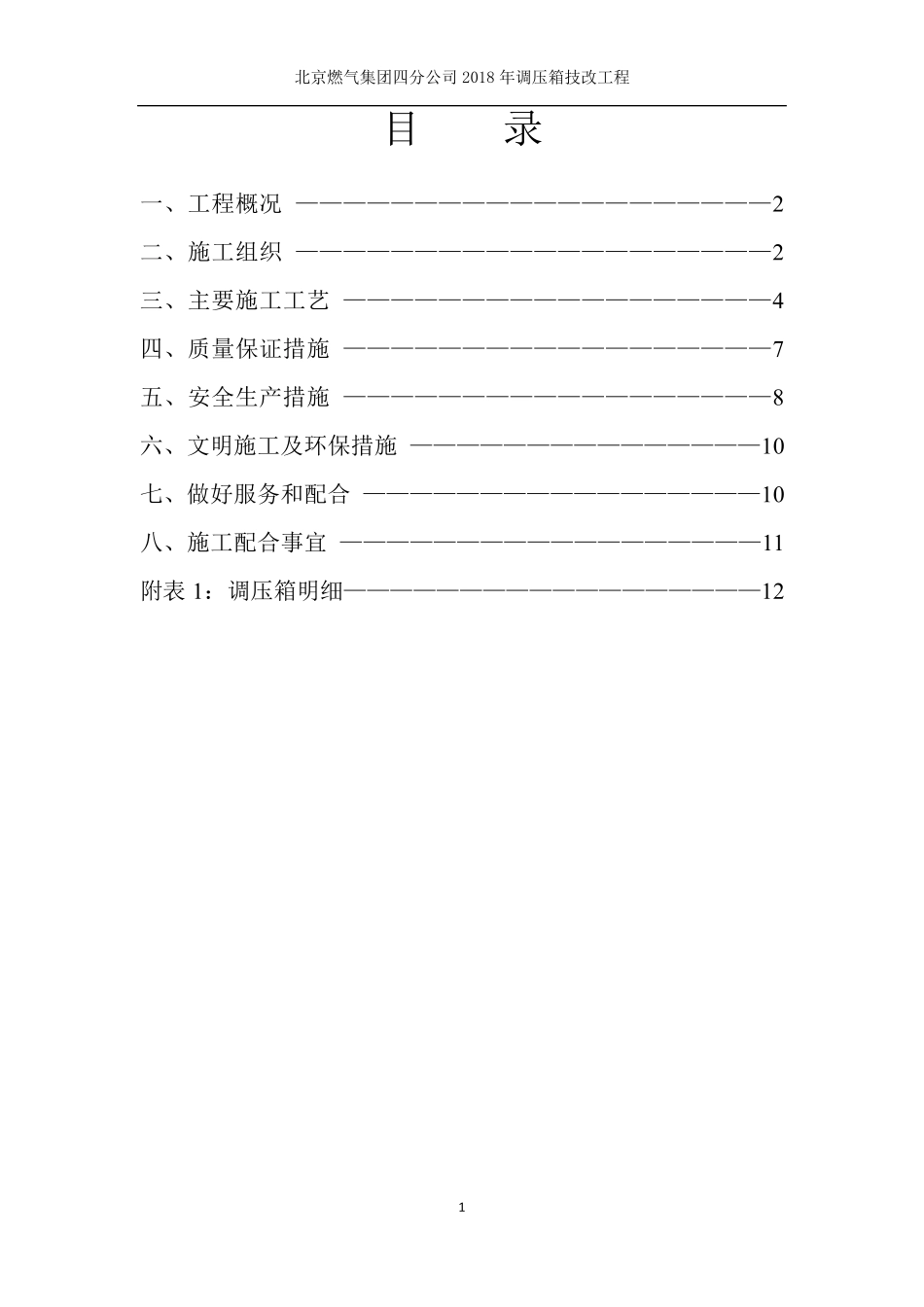

北京燃气集团四分公司 2018 年调压箱技改工程 北京燃气集团四分公司 2018 年调压箱技改工程 施 工 方 案 编制: 审核: 北京天彩燃气工程有限责任公司 2018 年 10 月 北京燃气集团四分公司2018 年调压箱技改工程 1 目 录 一、工程概况 ————————————————————2 二、施工组织 ————————————————————2 三、主要施工工艺 ——————————————————4 四、质量保证措施 ——————————————————7 五、安全生产措施 ——————————————————8 六、文明施工及环保措施 ———————————————10 七、做好服务和配合 —————————————————10 八、施工配合事宜 ——————————————————11 附表 1:调压箱明细——————————————————12 北京燃气集团四分公司2018 年调压箱技改工程 2 北京燃气集团四分公司2018 年调压箱技改工程 施工方案 一、工程概况 1. 工程名称:北京燃气集团四分公司2018 年调压箱技改工程 2. 管辖单位:北京市燃气集团有限责任公司第四分公司 3. 工程性质:民用户用调压箱、锅炉用调压箱 4. 工程内容:为了确保用户安全、正常使用,决定对部分调压箱进行技术安全改造,即原单路调压箱改为双路供气调压箱,双路调压箱更换主要设备,砌筑调压箱基础,安装调压箱护栏。参与技改调压箱共49 台,调压箱明细见附表1。 5. 工程方案:为了便于日常的安全使用与维修,按照北京燃气公司的规定,本次改造的新调压箱为双路供气调压箱。新调压箱的设计按汇气管进出口中心距及管径尺寸进行一对一设计,新调压箱的强度、气密性及各项参数试验调试合格后方可运抵施工现场。新汇气管在工厂内完成预制,并在强度、气密性合格后运至现场。 二、施工组织 1. 工期计划: 本次技改工程平均每台技改调压箱现场施工时间为 8 小时,共 49 台调压箱,共计 392 小时,约合 47 天。 2. 施工准备工作: A. 施工前组织所有施工人员进行技术交 底 及安全交 底 。 B. 施工前完成现场勘 察 ,并确定各种 问 题 的处 理 方案和 相 互 配 合措 施。 北京燃气集团四分公司2018 年调压箱技改工程 3 C. 施工前要完成成品、半成品的加工,以备随时运至现场。 D. 施工1 小时前组织好施工人员,需要使用的机械、工具、设备、材料进场,并完...
