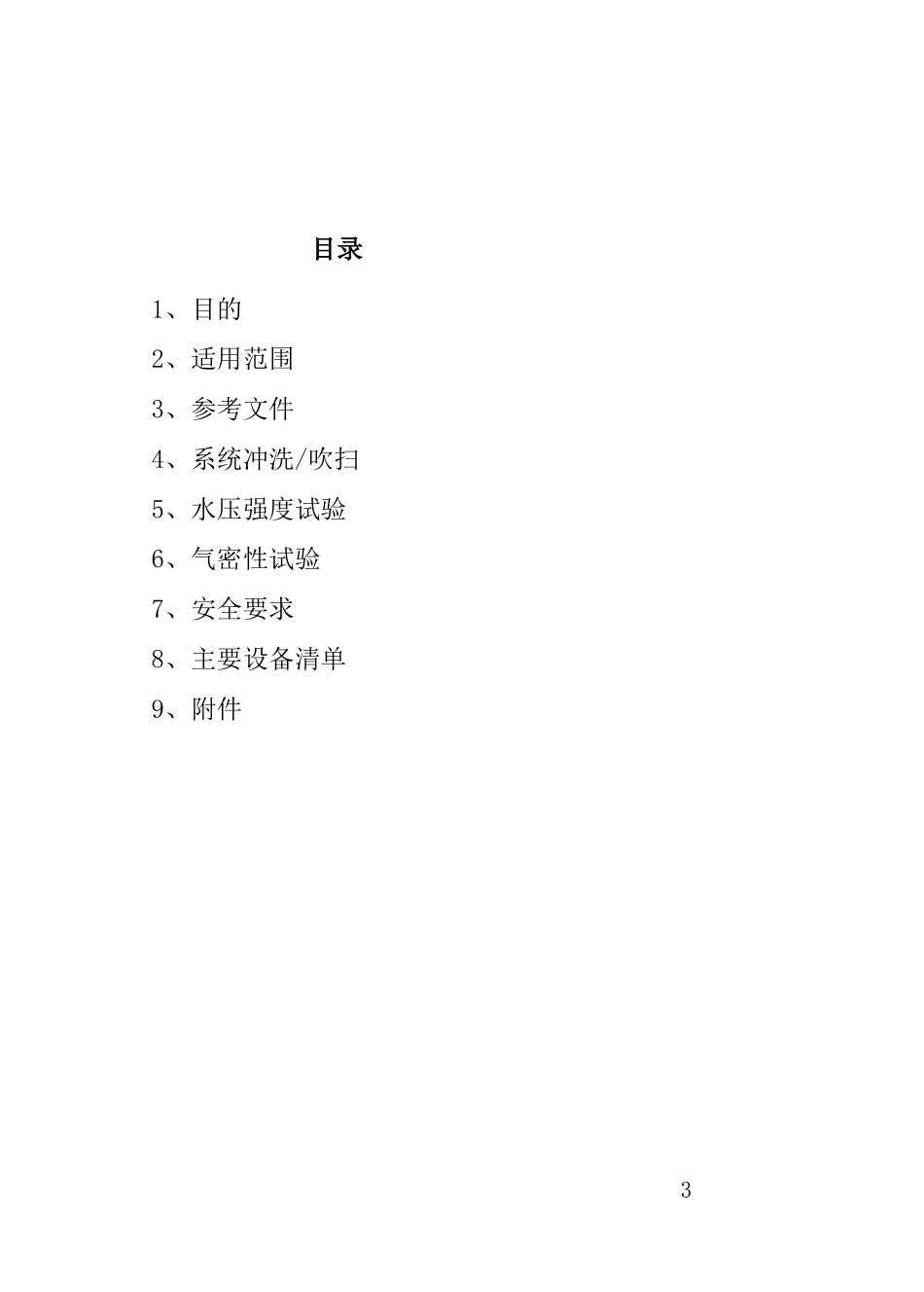

施工方案会签表名称气体灭火系统管道试压、冲洗施工方案版本/修订次单位/部门姓名(签字)职务日期1队长/班长工程部(施技)质量部安保部质保部3目录1、目的2、适用范围3、参考文件4、系统冲洗/吹扫5、水压强度试验6、气密性试验7、安全要求8、主要设备清单9、附件41、目的在系统安装后、调试前对管道及其附件进行清洗、试压,以清除管道内污物、杂质,检查管道强度和密封性,使系统达到规定的清洁度要求和强度试验要求,为系统调试创造条件
3、参考文件工程设计图纸《气体灭火设计规范》GB50370-2005《气体灭火系统施工及验收规范》GB50263-20074、系统冲洗/吹扫4
1、先决条件1)气体灭火系统管道及其支架安装完毕,经符合性检查合格
2)参加冲洗的焊口焊接完成以及螺纹连接口安装完成,检查合格
53)冲洗用的设备、材料准备齐全,检查合格,可以投入使用
4)不参加冲洗的物项已经拆除并安装了临时装置
5)冲洗方案已经得到批准并进行了技术交底
2、冲洗、吹扫说明管道系统的吹扫采用无油干燥的压缩空气,详细进气口见冲洗流程图附图
冲洗的方法是按照冲洗流程图上的要求连接进气管、临时堵头、临时连接管,吹扫时,管道末端的气流速不应小于 20m/s
临时装置安装结束,检查合格,打开阀门,给系统充气,将系统冲洗干净,冲洗结果满足第 4
3 条要求即可
由于汽机房固定式气体灭火系统一组、二组、三组和 6KV 电缆隧道固定式气体灭火系统是四个独立的系统,在冲洗时,这四个系统分别进行冲洗
3、检查方法和验收标准采用白布检查,直至无铁锈、尘土、水渍及其他异物出现
4、详细说明根据气体系统冲洗流程图连接临时管道,安装临时阀门
管线上所有堵头处于封闭状态
1)、汽机房一组气体灭火系统吹扫详细说明依次打开堵头 1、堵头 2、堵头 3、堵头 10、堵头 11、堵头 12,关闭堵头 4、堵头5、堵头 6
