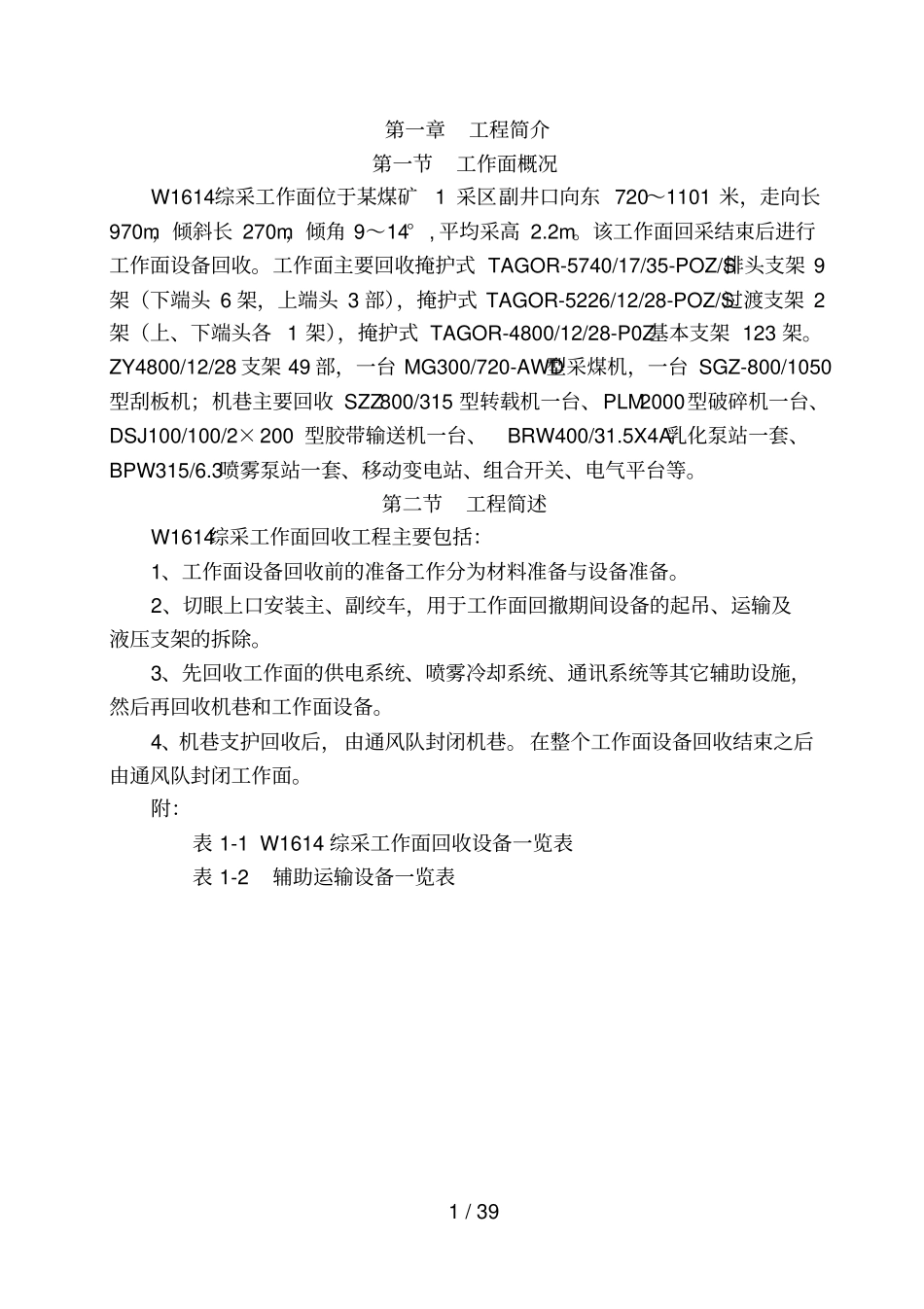

1 / 39 第一章工程简介第一节工作面概况W1614综采工作面位于某煤矿1 采区副井口向东 720~1101 米,走向长970m,倾斜长 270m,倾角 9~14° , 平均采高 2
该工作面回采结束后进行工作面设备回收
工作面主要回收掩护式 TAGOR-5740/17/35-POZ/S排头支架 9架(下端头 6 架,上端头 3 部),掩护式 TAGOR-5226/12/28-POZ/S过渡支架 2架(上、下端头各 1 架),掩护式 TAGOR-4800/12/28-P0Z基本支架 123 架
ZY4800/12/28 支架 49 部,一台 MG300/720-AWD型采煤机,一台 SGZ-800/1050型刮板机;机巷主要回收 SZZ 800/315 型转载机一台、PLM 2000型破碎机一台、DSJ100/100/2×200 型胶带输送机一台、BRW400/31
5X4A乳化泵站一套、BPW315/6
3喷雾泵站一套、移动变电站、组合开关、电气平台等
第二节工程简述W1614综采工作面回收工程主要包括:1、工作面设备回收前的准备工作分为材料准备与设备准备
2、切眼上口安装主、副绞车,用于工作面回撤期间设备的起吊、运输及液压支架的拆除
3、先回收工作面的供电系统、喷雾冷却系统、通讯系统等其它辅助设施,然后再回收机巷和工作面设备
4、机巷支护回收后,由通风队封闭机巷
在整个工作面设备回收结束之后由通风队封闭工作面

附:表 1-1 W1614 综采工作面回收设备一览表表 1-2 辅助运输设备一览表2 / 39 第二章劳动组织第一节工程施工计划根据回收工程工序的先后顺序和相互制约关系,编制工序明细表,并用时间估算法确定各工序作业时间, 预计该工程工期 35 天
回收工程网络计划见图2-1

第二节劳动组织回撤通道由综采队完成,通风及防灭火由准备队配合通风队完成;风机两巷以
