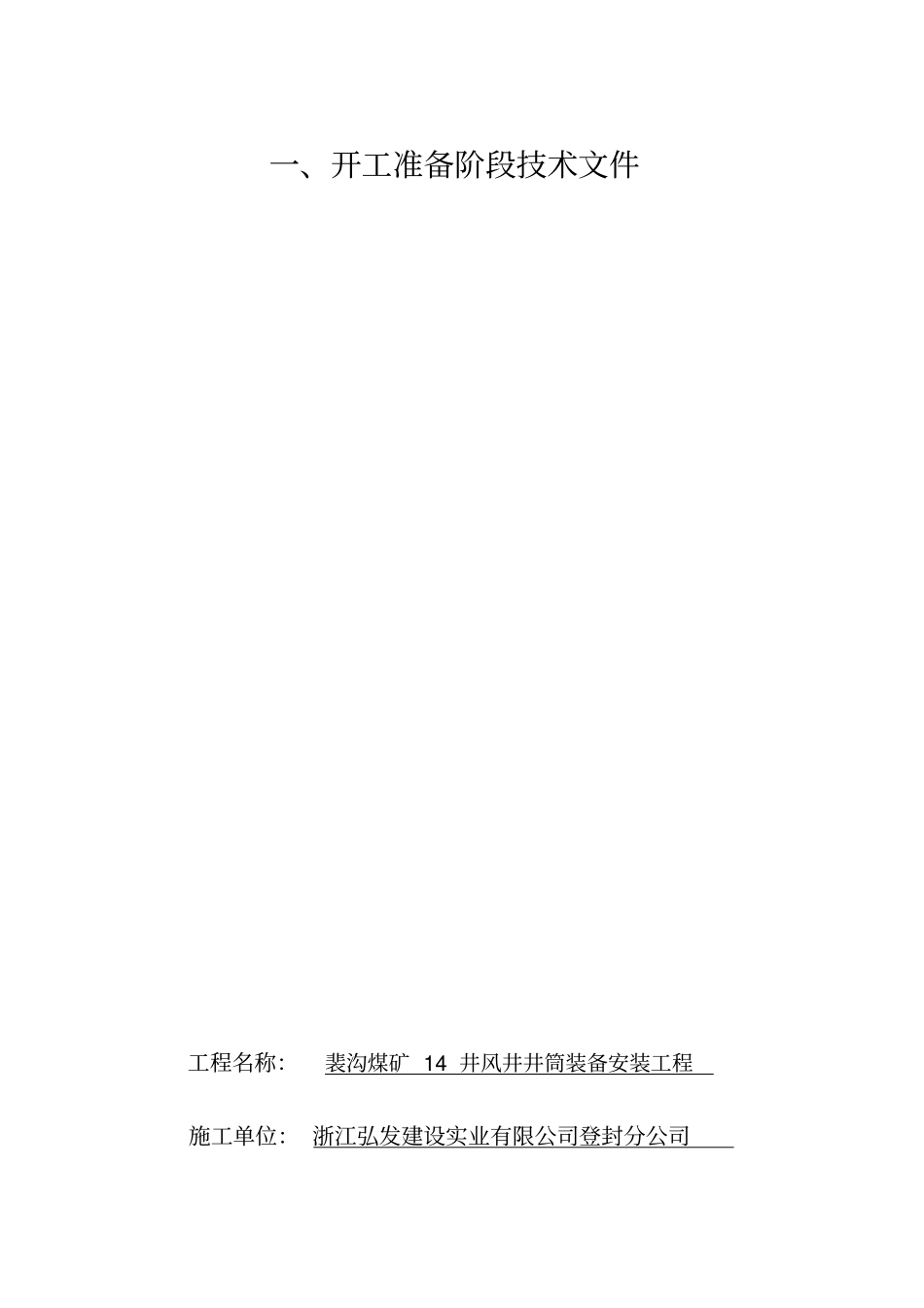

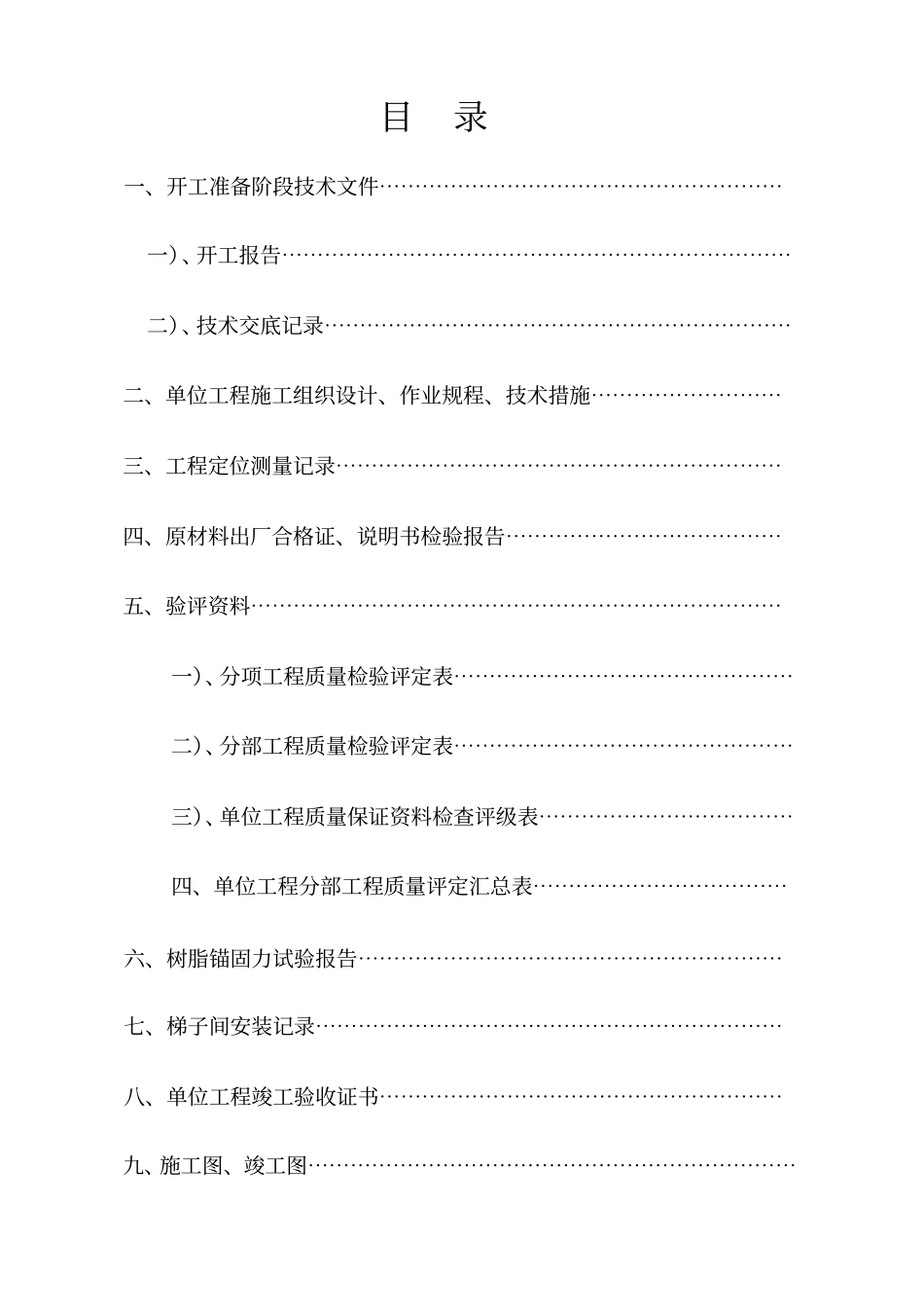

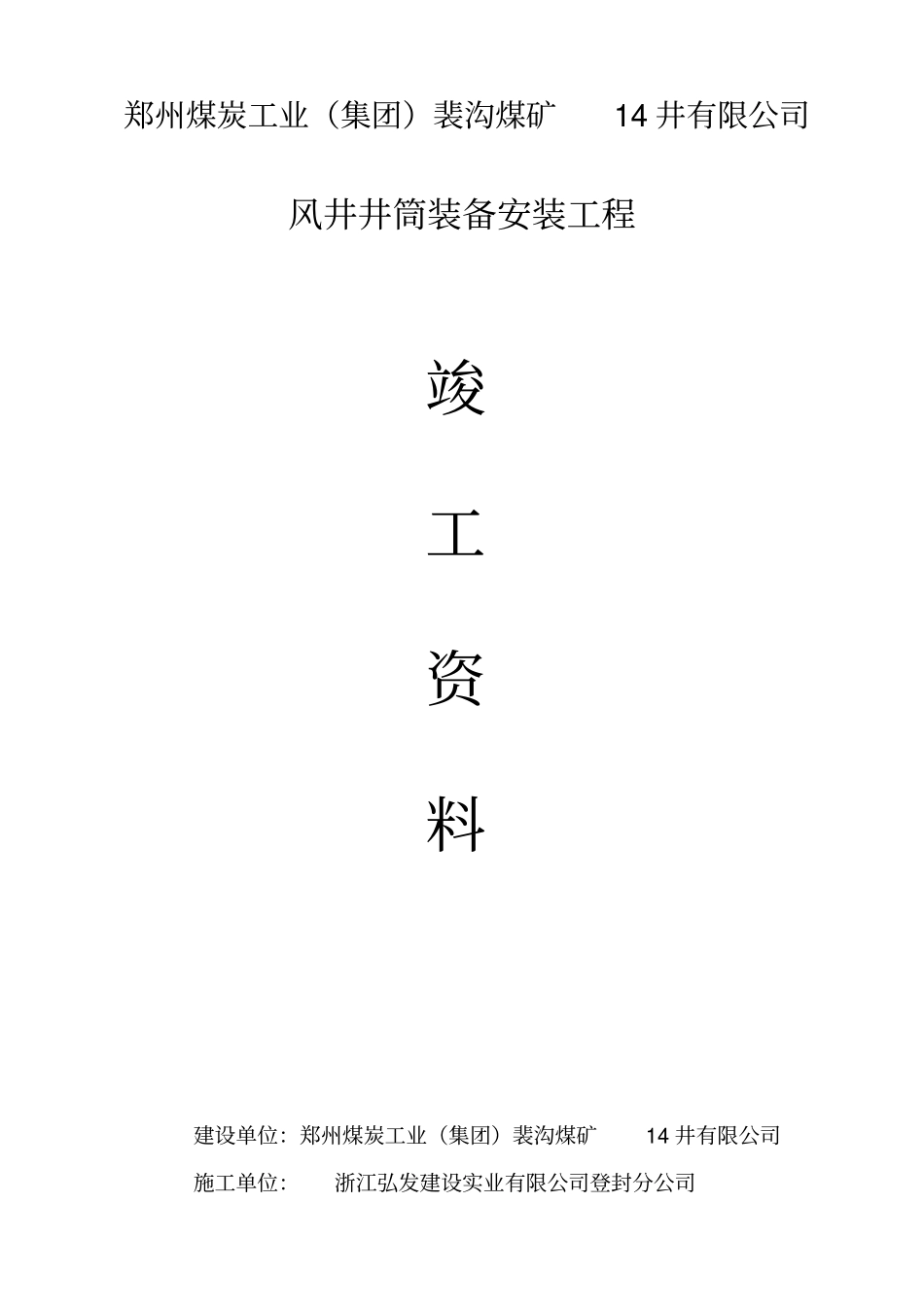

郑州煤炭工业(集团)裴沟煤矿14 井有限公司风井井筒装备安装工程竣工资料建设单位:郑州煤炭工业(集团)裴沟煤矿14 井有限公司施工单位:浙江弘发建设实业有限公司登封分公司目录一、开工准备阶段技术文件⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯一)、开工报告⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯二)、技术交底记录⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯二、单位工程施工组织设计、作业规程、技术措施⋯⋯⋯⋯⋯⋯⋯⋯⋯三、工程定位测量记录⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯四、原材料出厂合格证、说明书检验报告⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯五、验评资料⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯一)、分项工程质量检验评定表⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯二)、分部工程质量检验评定表⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯三)、单位工程质量保证资料检查评级表⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯四、单位工程分部工程质量评定汇总表⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯六、树脂锚固力试验报告⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯七、梯子间安装记录⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯八、单位工程竣工验收证书⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯九、施工图、竣工图⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯一、开工准备阶段技术文件工程名称:裴沟煤矿 14 井风井井筒装备安装工程施工单位: 浙江弘发建设实业有限公司登封分公司工程开工报审表工程名称: 裴沟煤矿 14 井风井井筒安装工程致: 河南理工大学建设工程监理所(监理单位)我方承担的 裴沟煤矿14 井风井井筒安装 工程,已完成了以下各项工作,具备了开工条件,特此申请施工,并签发开工指令。附:1、开工报告承包单位(章):项目经理:日期:2007 年 6 月 15 日审查意见:项目监理机构:总监理工程师:日期:开 工 报 告工程名称裴沟煤矿 14 井风井井筒安装工程施 工 单 位郑煤矿业建设有限责任公司计划投资申请开工日期 2007 年 6 月 15 日工 程 量118 米建 设 工 期10 天工程概况:井深 118m ,井筒直径Φ 2200mm,梯子间层间距4.0m ,安装材料采用镀锌网、平台,大梁采用20 #槽钢,小梁采用14 #槽钢,梯子倾角为79 о,托架采用金属钢板焊接组合托架,采用树脂锚固剂固定。开工前有关手续申办情况:有关手续已审批开工前准备工作情况:施工组织设计已编审,设备、机具已...
