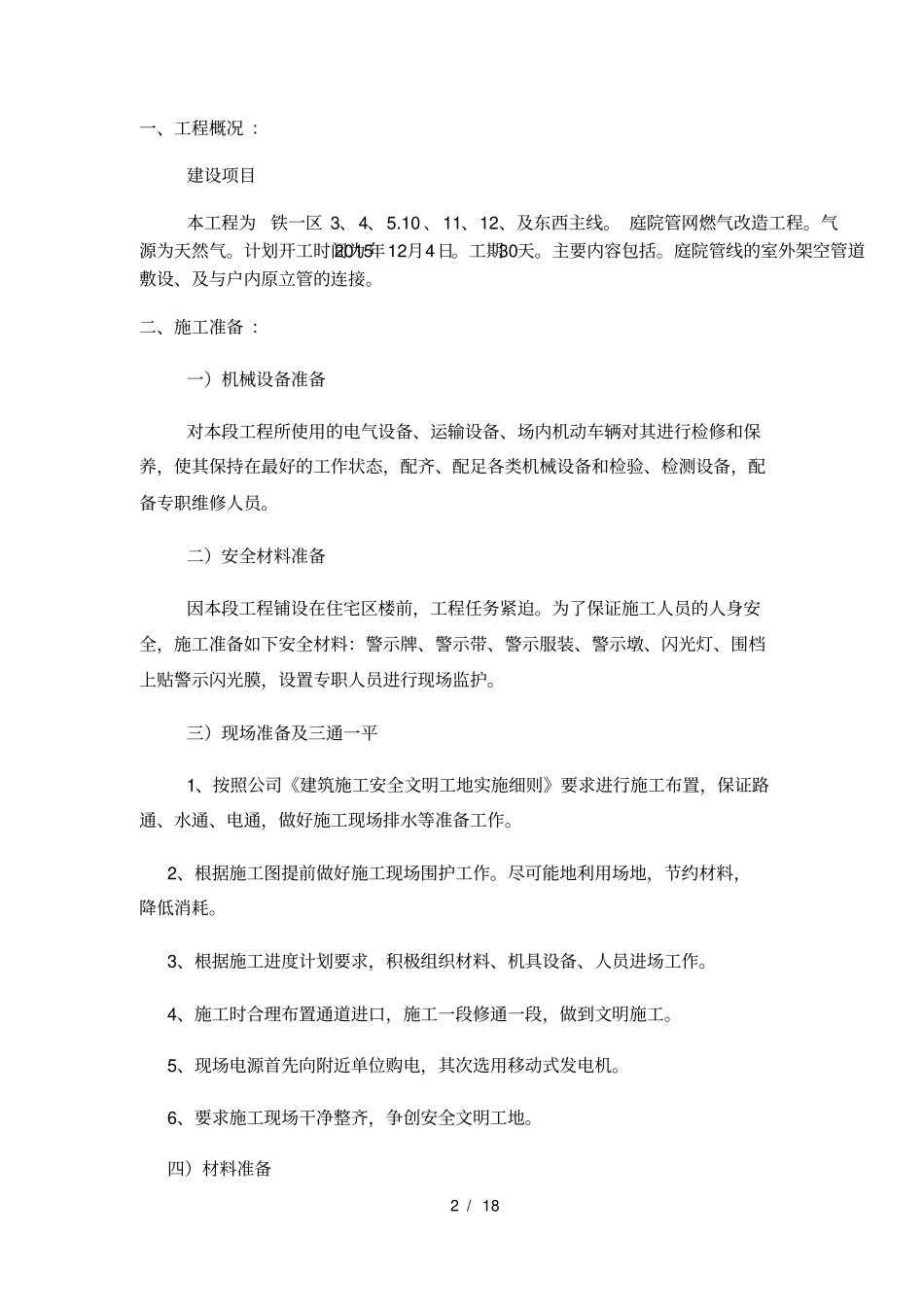

1 / 18 目录一、工程概况二、施工准备三、室外架空燃气管道施工及技术措施四、主要技术组织措施五、质量保证措施六、安全保证措施七、工期保证措施八、雨季施工技术措施2 / 18 一、工程概况 :建设项目本工程为铁一区 3、4、5.10 、11、12、及东西主线。 庭院管网燃气改造工程。气源为天然气。计划开工时间为2015年12月4日。工期30天。主要内容包括。庭院管线的室外架空管道敷设、及与户内原立管的连接。二、施工准备 :一)机械设备准备对本段工程所使用的电气设备、运输设备、场内机动车辆对其进行检修和保养,使其保持在最好的工作状态,配齐、配足各类机械设备和检验、检测设备,配备专职维修人员。二)安全材料准备因本段工程铺设在住宅区楼前,工程任务紧迫。为了保证施工人员的人身安全,施工准备如下安全材料:警示牌、警示带、警示服装、警示墩、闪光灯、围档上贴警示闪光膜,设置专职人员进行现场监护。三)现场准备及三通一平1、按照公司《建筑施工安全文明工地实施细则》要求进行施工布置,保证路通、水通、电通,做好施工现场排水等准备工作。2、根据施工图提前做好施工现场围护工作。尽可能地利用场地,节约材料,降低消耗。3、根据施工进度计划要求,积极组织材料、机具设备、人员进场工作。4、施工时合理布置通道进口,施工一段修通一段,做到文明施工。5、现场电源首先向附近单位购电,其次选用移动式发电机。6、要求施工现场干净整齐,争创安全文明工地。四)材料准备3 / 18 1、按照设计要求及施工规范标准,所需材料由甲方采购。2、提出半成品、成品加工计划和材料需用量计划,并编制预算。五)施工机械:一)主要施工机械配置计划表序号设备名称规格型号单位数量设备状态备注1 电焊机XG-90LN 台3 良好2 空压机3m3/min 台2 良好3 焊条烘干箱0— 500 度台1 良好4 砂轮机DQP-12 台5 良好5 蛙式夯机台2 良好6 水准仪DS3台1 良好7 经纬仪T2台1 良好8 电火花检漏仪0— 3 万伏台1 良好9 发电机50KW 台2 良好六)劳动组织安排工种工长测量工管工焊工防腐工电工司机管理人员力工人数2 1 6 6 2 1 2 6 25 4 / 18 各工种人员要配备齐全,要经过岗前培训,实行持证上岗制,如若工程进度需要增加施工人员,公司将根据实际情况进行调配。七)材料准备1.1.钢管按现行国家标准 《金属低温冲击试验法》 GB/T229的要求进行试验,其指标不得低于规定值的下限,并应有出厂合格证。1.2 燃气...
