百度文库- 让每个人平等地提升自我1 爬架安装检查验收记录表工程名称:延吉新一代天气雷达塔检验位置:第 1 页共 3 页序号检查项目验收内容技术要求检查方法与工具检查结果1 附墙装置1
附墙装置的安装位置2
拉接螺栓与附墙座和固定套的安装情况3
附墙装置与导轨和主框架的安装情况
1、 水平偏差± 5mm
2、 螺杆螺栓应露出螺母3 扣以上, 并用力拧紧
3、应插上锁定板,导轨挂钩在附墙装置的承力板上
1、钢卷尺2、目测3、目测2 后移装置1
后移装置底座与架体连接牢固
后移架体灵活性
1、 所有的连接螺栓应露出螺母3 扣以上,并用力拧紧
2、 后移架体用扳手拧动灵活
1、目测2、目测或者手感3 爬升机构1
导轨和上爬升箱的安装情况2
爬升箱1、 上爬升箱内的承力块下爪部位应支撑在导轨的方形踏块上平面2、 上下爬升箱内的定位销、限位器、导向板、承力块等组装件应转动灵活,定为正确可靠
1、目测或者手感2、目测和用手搬动4 防倾、 防坠装置1、 导轨的垂直度和挠度2、 爬升箱与导轨的间隙3、 防坠装置是否有效1、导轨的垂直度为5/1000 或者 30mm,工作状态中的最大挠度应小于1/500 或者6
2、防倾装置的导向间隙应小于5mm 3、防坠装置必须灵敏、可靠、其下坠制动距离不得大于50mm

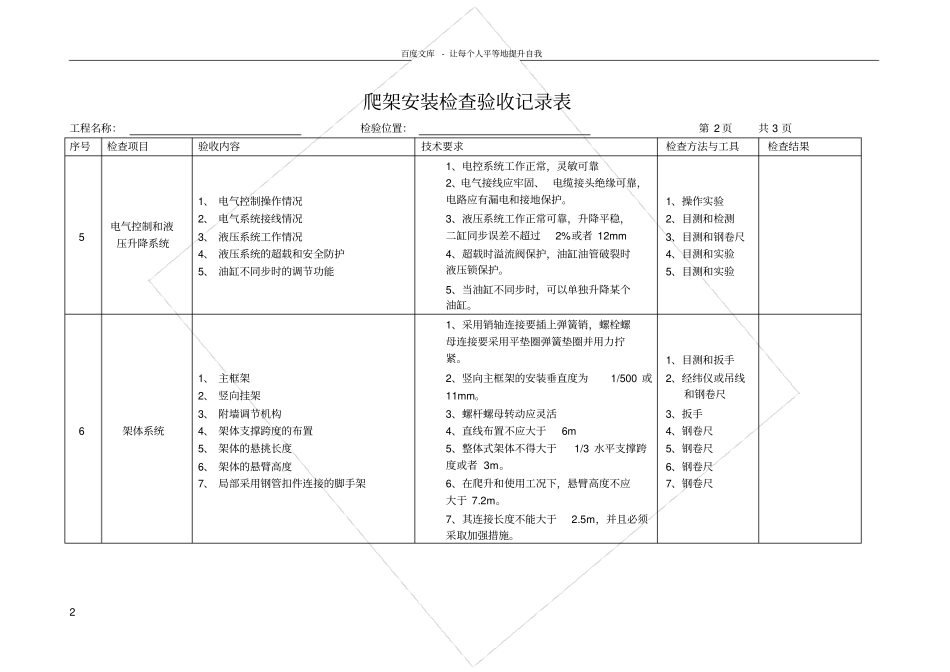

1、目测或者手感2、目测和用手搬动百度文库- 让每个人平等地提升自我2 爬架安装检查验收记录表工程名称:检验位置:第 2 页共 3 页序号检查项目验收内容技术要求检查方法与工具检查结果5 电气控制和液压升降系统1、 电气控制操作情况2、 电气系统接线情况3、 液压系统工作情况4、 液压系统的超载和安全防护5、 油缸不同步时的调节功能1、电控系统工作正常,灵敏可靠2、电气接线应牢固、 电缆接头绝缘可靠,电路应有漏电和接地保护
3、液压系统工作正常可靠,升降平稳,二缸同步误差不超过
