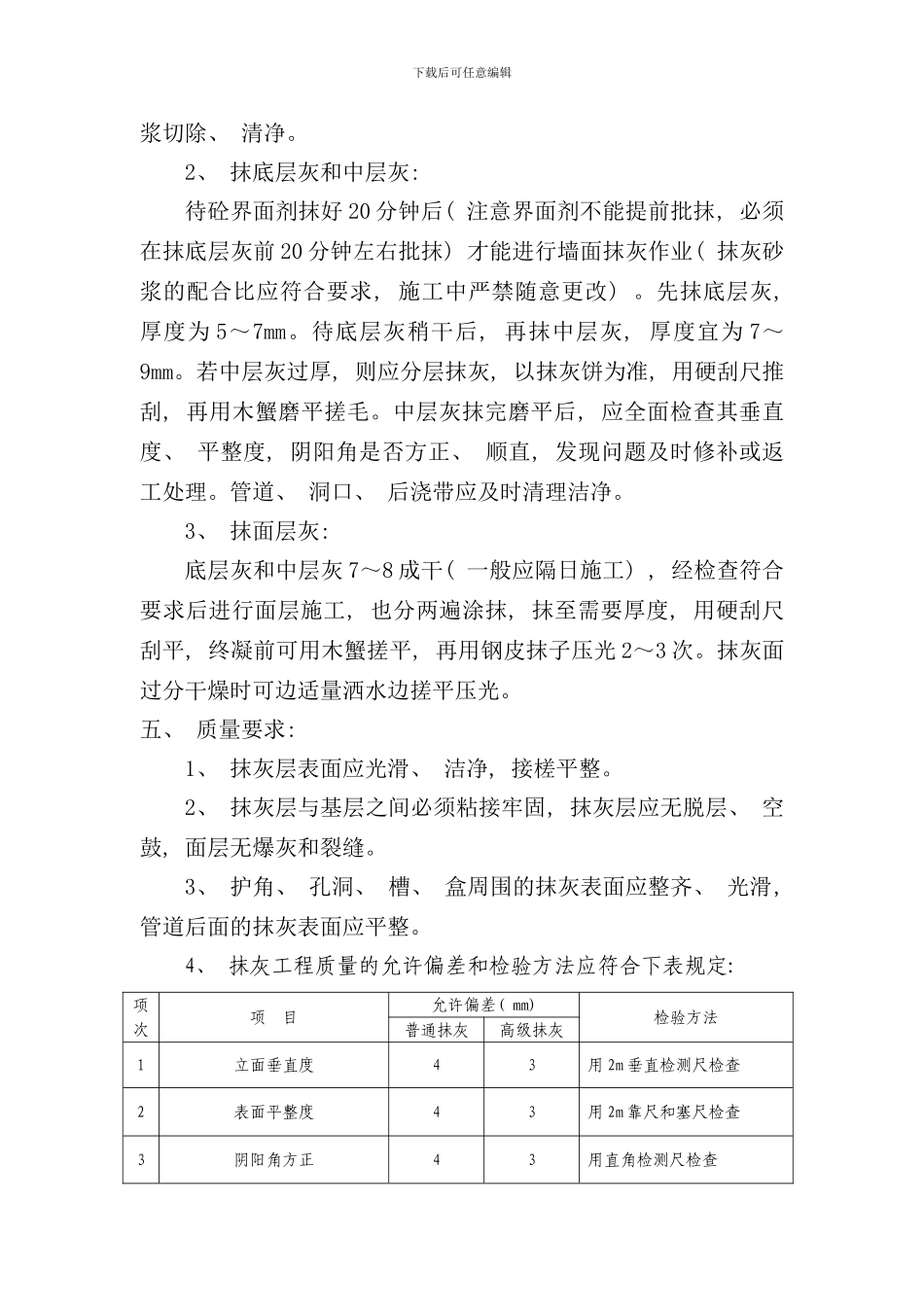

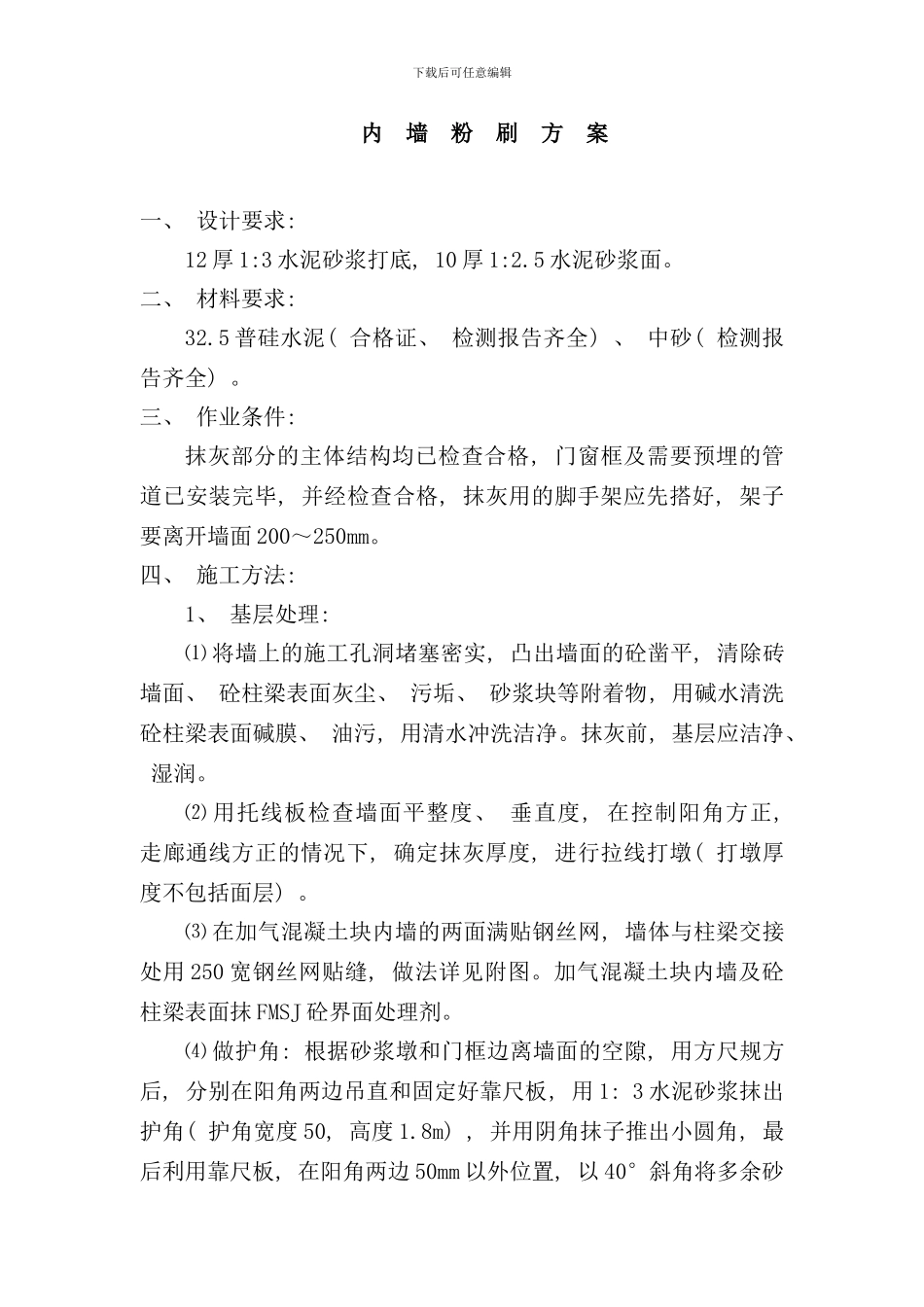

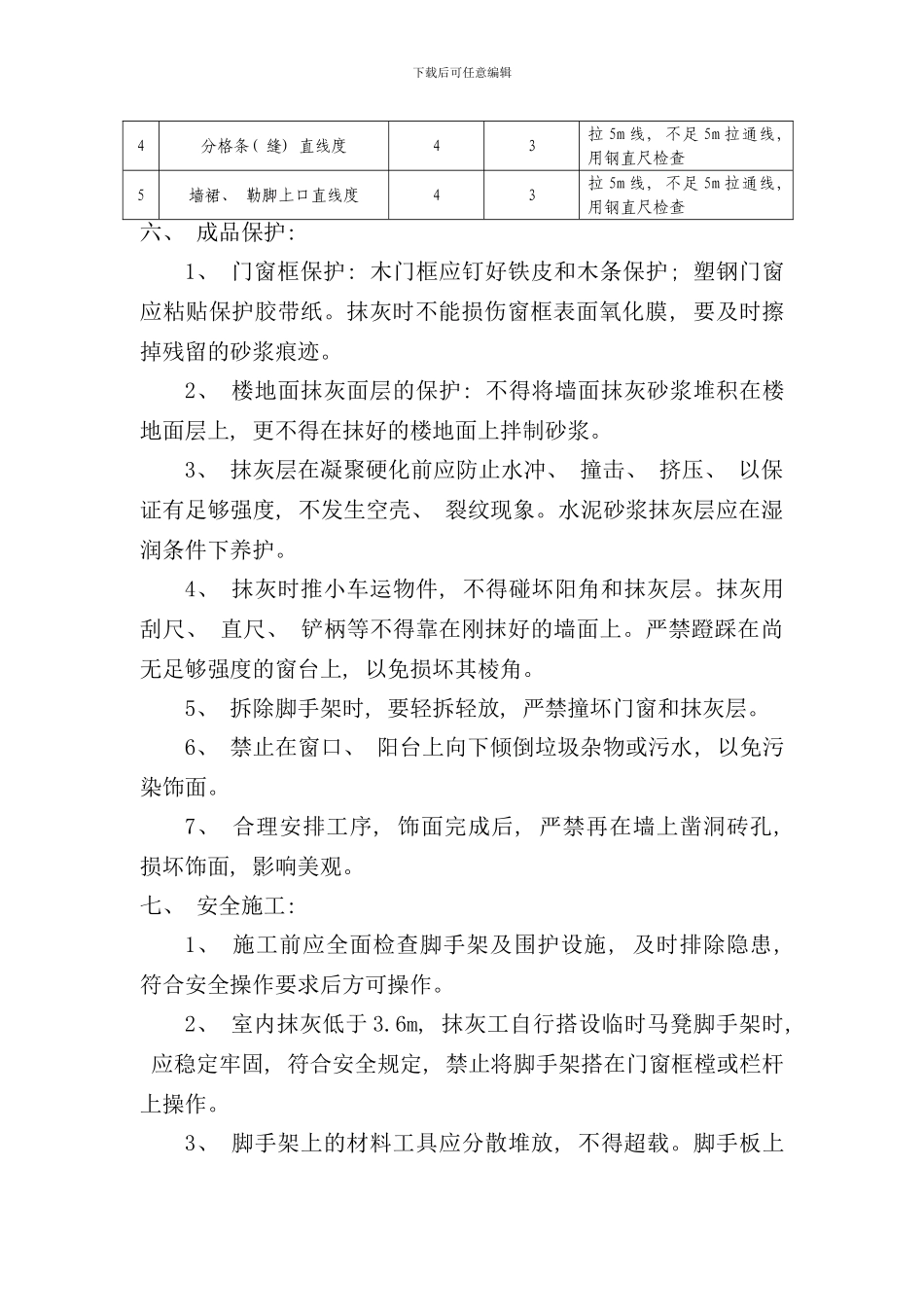

下载后可任意编辑内 墙 粉 刷 方 案一、 设计要求: 12 厚 1:3 水泥砂浆打底, 10 厚 1:2.5 水泥砂浆面。二、 材料要求: 32.5 普硅水泥( 合格证、 检测报告齐全) 、 中砂( 检测报告齐全) 。三、 作业条件: 抹灰部分的主体结构均已检查合格, 门窗框及需要预埋的管道已安装完毕, 并经检查合格, 抹灰用的脚手架应先搭好, 架子要离开墙面 200~250mm。四、 施工方法: 1、 基层处理: ⑴ 将墙上的施工孔洞堵塞密实, 凸出墙面的砼凿平, 清除砖墙面、 砼柱梁表面灰尘、 污垢、 砂浆块等附着物, 用碱水清洗砼柱梁表面碱膜、 油污, 用清水冲洗洁净。抹灰前, 基层应洁净、 湿润。⑵ 用托线板检查墙面平整度、 垂直度, 在控制阳角方正, 走廊通线方正的情况下, 确定抹灰厚度, 进行拉线打墩( 打墩厚度不包括面层) 。⑶ 在加气混凝土块内墙的两面满贴钢丝网, 墙体与柱梁交接处用 250 宽钢丝网贴缝, 做法详见附图。加气混凝土块内墙及砼柱梁表面抹 FMSJ 砼界面处理剂。⑷ 做护角: 根据砂浆墩和门框边离墙面的空隙, 用方尺规方后, 分别在阳角两边吊直和固定好靠尺板, 用 1: 3 水泥砂浆抹出护角( 护角宽度 50, 高度 1.8m) , 并用阴角抹子推出小圆角, 最后利用靠尺板, 在阳角两边 50mm 以外位置, 以 40°斜角将多余砂下载后可任意编辑浆切除、 清净。2、 抹底层灰和中层灰: 待砼界面剂抹好 20 分钟后( 注意界面剂不能提前批抹, 必须在抹底层灰前 20 分钟左右批抹) 才能进行墙面抹灰作业( 抹灰砂浆的配合比应符合要求, 施工中严禁随意更改) 。先抹底层灰, 厚度为 5~7mm。待底层灰稍干后, 再抹中层灰, 厚度宜为 7~9mm。若中层灰过厚, 则应分层抹灰, 以抹灰饼为准, 用硬刮尺推刮, 再用木蟹磨平搓毛。中层灰抹完磨平后, 应全面检查其垂直度、 平整度, 阴阳角是否方正、 顺直, 发现问题及时修补或返工处理。管道、 洞口、 后浇带应及时清理洁净。3、 抹面层灰: 底层灰和中层灰 7~8 成干( 一般应隔日施工) , 经检查符合要求后进行面层施工, 也分两遍涂抹, 抹至需要厚度, 用硬刮尺刮平, 终凝前可用木蟹搓平, 再用钢皮抹子压光 2~3 次。抹灰面过分干燥时可边适量洒水边搓平压光。五、 质量要求: 1、 抹灰层表面应光滑、 洁净, 接槎平整。2、 抹灰层与基层之间必须粘接牢固, 抹灰层应无脱层、 空鼓, 面层无爆灰和裂缝。3、 护角、 ...
