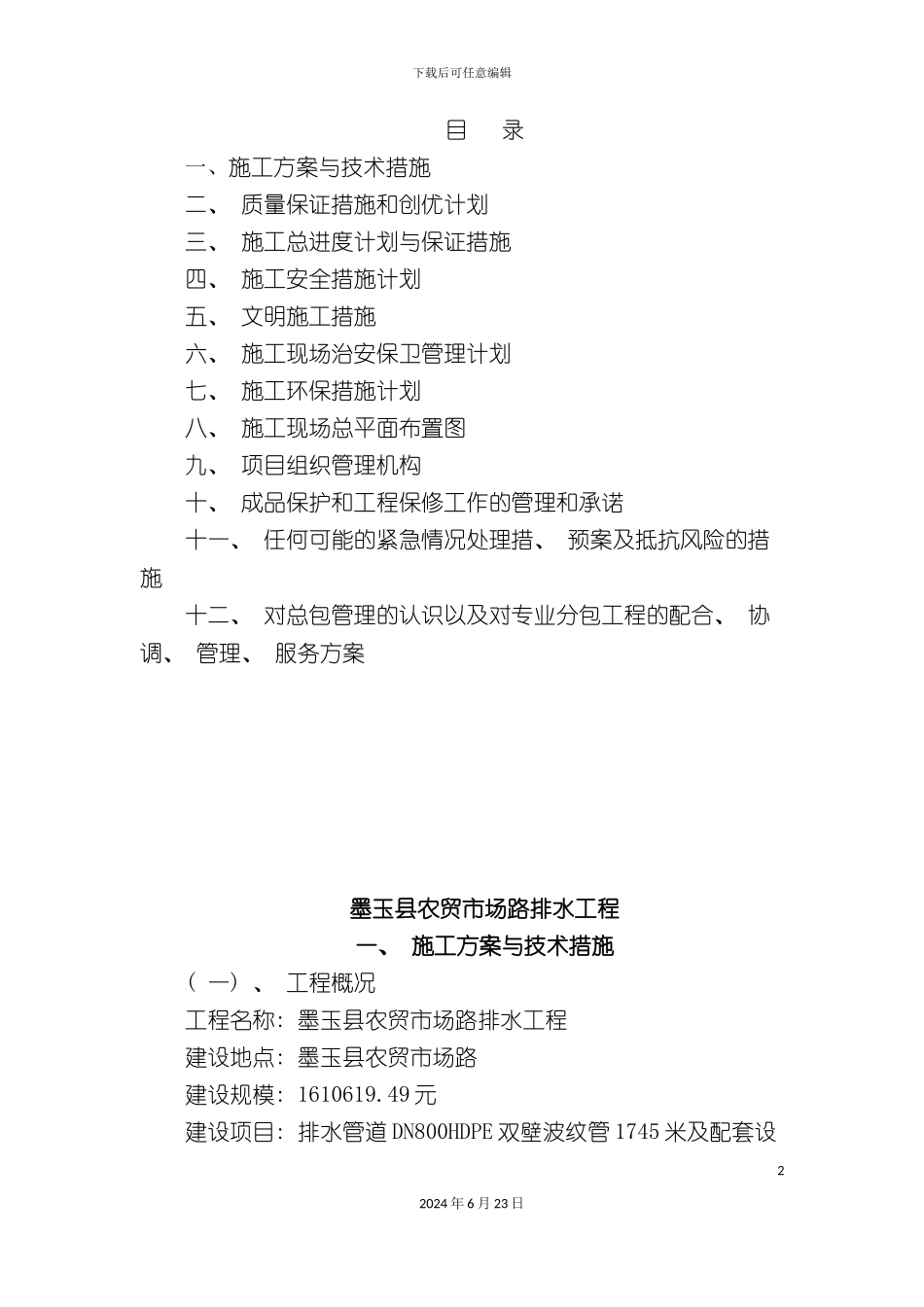

下载后可任意编辑农贸市场路排水工程技术标12024 年 6 月 23 日下载后可任意编辑目 录一、施工方案与技术措施二、 质量保证措施和创优计划三、 施工总进度计划与保证措施四、 施工安全措施计划五、 文明施工措施六、 施工现场治安保卫管理计划七、 施工环保措施计划八、 施工现场总平面布置图九、 项目组织管理机构十、 成品保护和工程保修工作的管理和承诺十一、 任何可能的紧急情况处理措、 预案及抵抗风险的措施十二、 对总包管理的认识以及对专业分包工程的配合、 协调、 管理、 服务方案墨玉县农贸市场路排水工程一、 施工方案与技术措施( 一) 、 工程概况工程名称: 墨玉县农贸市场路排水工程建设地点: 墨玉县农贸市场路建设规模: 1610619

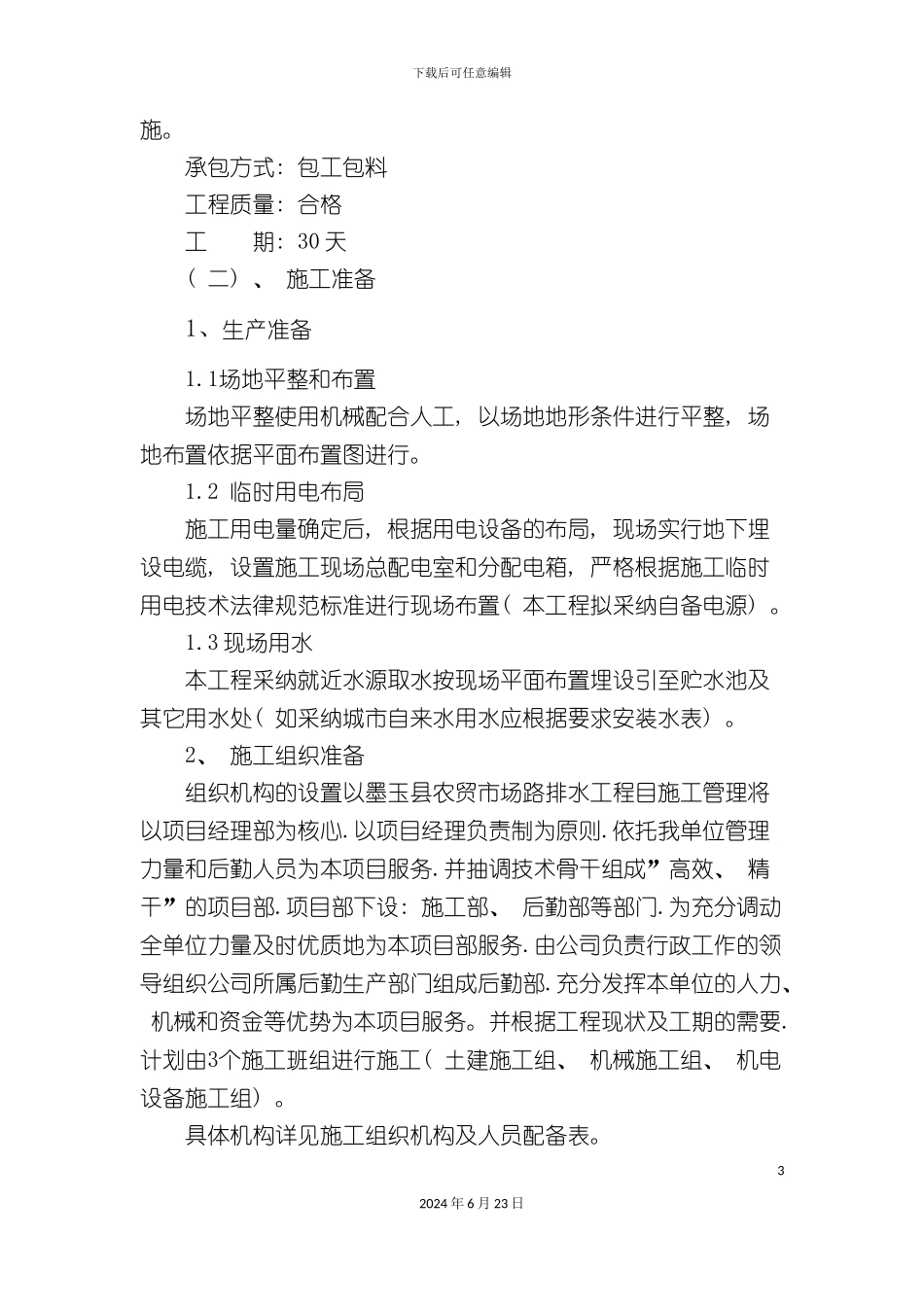

49 元建设项目: 排水管道 DN800HDPE 双壁波纹管 1745 米及配套设22024 年 6 月 23 日下载后可任意编辑施
承包方式: 包工包料工程质量: 合格工 期: 30 天( 二) 、 施工准备1、生产准备1
1场地平整和布置场地平整使用机械配合人工, 以场地地形条件进行平整, 场地布置依据平面布置图进行
2 临时用电布局施工用电量确定后, 根据用电设备的布局, 现场实行地下埋设电缆, 设置施工现场总配电室和分配电箱, 严格根据施工临时用电技术法律规范标准进行现场布置( 本工程拟采纳自备电源)
3 现场用水本工程采纳就近水源取水按现场平面布置埋设引至贮水池及其它用水处( 如采纳城市自来水用水应根据要求安装水表)
2、 施工组织准备组织机构的设置以墨玉县农贸市场路排水工程目施工管理将以项目经理部为核心
以项目经理负责制为原则
依托我单位管理力量和后勤人员为本项目服务
并抽调技术骨干组成”高效、 精干”的项目部
项目部下设: 施工部、 后勤部等部门
为充分调动全单位力量及时优质地为本项目部服务
由公司负责行政工作的
