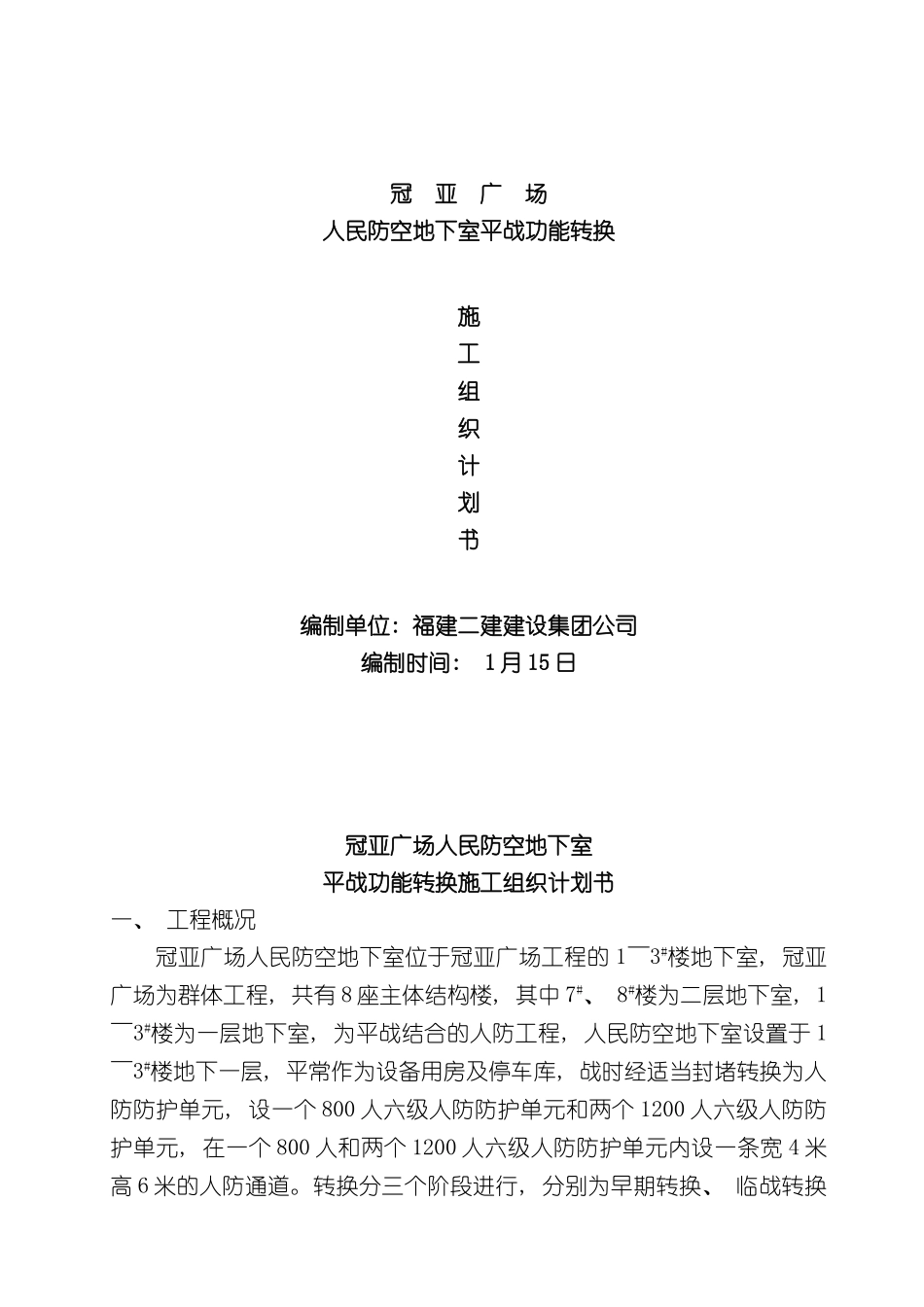

下载后可任意编辑冠亚广场人民防空地下室平战功能转换施工组织设计计划书12024 年 6 月 23 日下载后可任意编辑22024 年 6 月 23 日冠 亚 广 场人民防空地下室平战功能转换施工组织计划书编制单位: 福建二建建设集团公司编制时间: 1 月 15 日冠亚广场人民防空地下室平战功能转换施工组织计划书一、 工程概况冠亚广场人民防空地下室位于冠亚广场工程的 1~3#楼地下室, 冠亚广场为群体工程, 共有 8 座主体结构楼, 其中 7#、 8#楼为二层地下室, 1~3#楼为一层地下室, 为平战结合的人防工程, 人民防空地下室设置于 1~3#楼地下一层, 平常作为设备用房及停车库, 战时经适当封堵转换为人防防护单元, 设一个 800 人六级人防防护单元和两个 1200 人六级人防防护单元, 在一个 800 人和两个 1200 人六级人防防护单元内设一条宽 4 米高 6 米的人防通道
转换分三个阶段进行, 分别为早期转换、 临战转换下载后可任意编辑和紧急转换, 其中早期转换要求 30 天内完成, 临战转换为 15 天内完成, 紧急转换为 3 天内完成
该工程平常已将一些复杂的设备、 构件、 预留洞等预留安装施工到位, 至战时进行最后施工安装, 并进行水、 暖、 电等设备安装及试运行, 确保整个人防工程的正常动作
二、 设计要求1、 人防结构设计地下室为平战兼顾、 抗力等级为六级
结构设计上按国家法律规范规程, 以人防单元设置防爆墙、 顶板、 人防口部以及封堵, 全部采纳现浇钢筋砼, 在平常均已浇筑完毕
2、 人防给排水设计人防水源采纳市政给水, 由防护区出入口接入, 在防护区内侧装有防爆波阀门
战时用时用水指标: 生活用水 4L/人·d 计, 按 7 天储存; 饮用水 4L/人·d 计, 按 15 天储存, 水箱战时用玻璃缸( 或不锈钢钢板) 拼装; 防护区设战时污水池,
