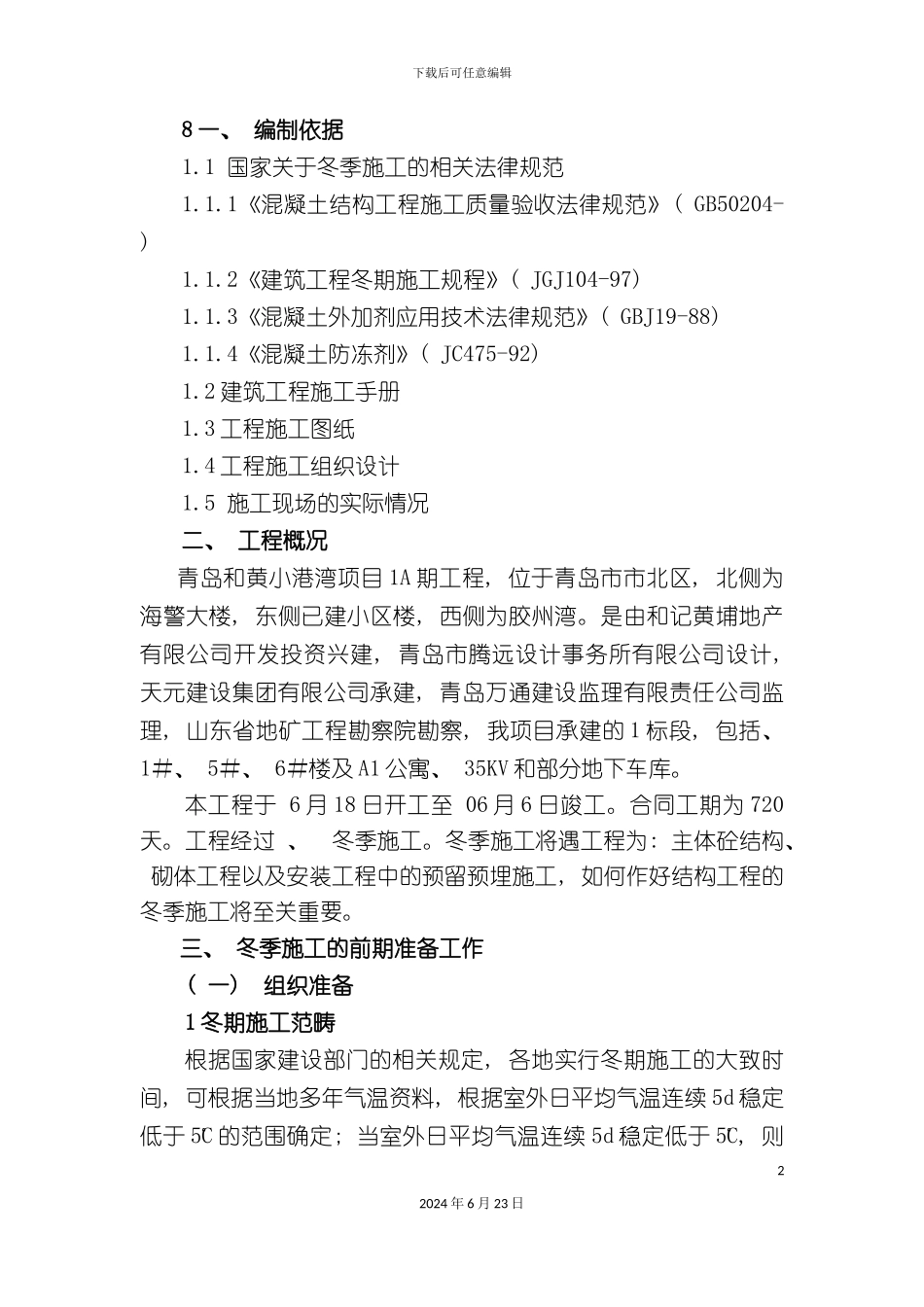

下载后可任意编辑冬季施工方案修改12024 年 6 月 23 日下载后可任意编辑8 一、 编制依据1
1 国家关于冬季施工的相关法律规范1
1《混凝土结构工程施工质量验收法律规范》( GB50204- ) 1
2《建筑工程冬期施工规程》( JGJ104-97) 1
3《混凝土外加剂应用技术法律规范》( GBJ19-88) 1
4《混凝土防冻剂》( JC475-92) 1
2 建筑工程施工手册1
3 工程施工图纸1
4 工程施工组织设计1
5 施工现场的实际情况二、 工程概况青岛和黄小港湾项目 1A 期工程, 位于青岛市市北区, 北侧为海警大楼, 东侧已建小区楼, 西侧为胶州湾
是由和记黄埔地产有限公司开发投资兴建, 青岛市腾远设计事务所有限公司设计, 天元建设集团有限公司承建, 青岛万通建设监理有限责任公司监理, 山东省地矿工程勘察院勘察, 我项目承建的 1 标段, 包括、 1#、 5#、 6#楼及 A1 公寓、 35KV 和部分地下车库
本工程于 6 月 18 日开工至 06 月 6 日竣工
合同工期为 720天
工程经过 、 冬季施工
冬季施工将遇工程为: 主体砼结构、 砌体工程以及安装工程中的预留预埋施工, 如何作好结构工程的冬季施工将至关重要

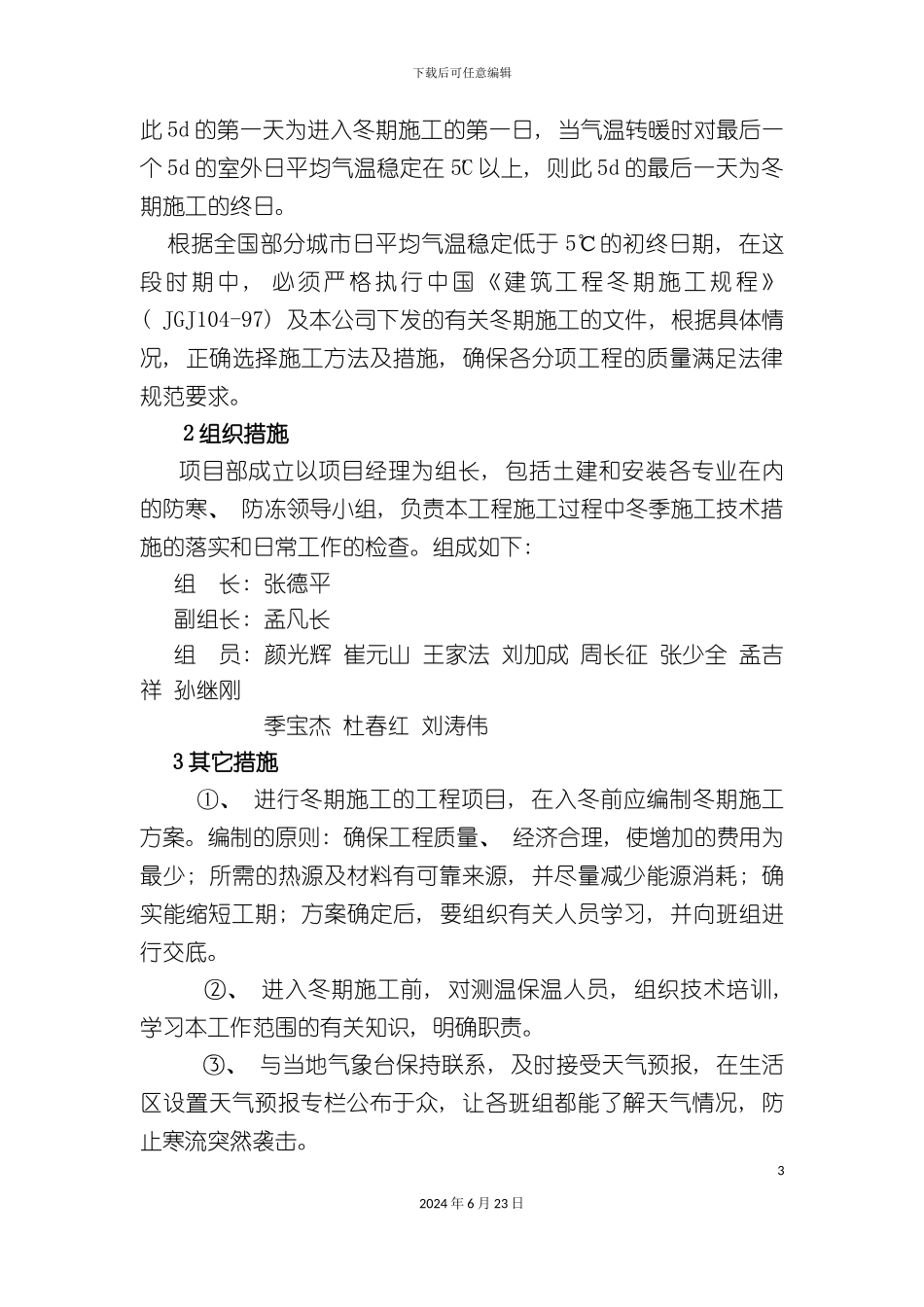

三、 冬季施工的前期准备工作( 一) 组织准备1 冬期施工范畴根据国家建设部门的相关规定, 各地实行冬期施工的大致时间, 可根据当地多年气温资料, 根据室外日平均气温连续 5d 稳定低于 5ْC 的范围确定; 当室外日平均气温连续 5d 稳定低于 5ْC, 则22024 年 6 月 23 日下载后可任意编辑此 5d 的第一天为进入冬期施工的第一日, 当气温转暖时对最后一个 5d 的室外日平均气温稳定在 5ْC 以上, 则此 5d 的最后一天为冬期施工的终日
根据全国部分城市日平均气温稳定低于 5℃的初终日期,
