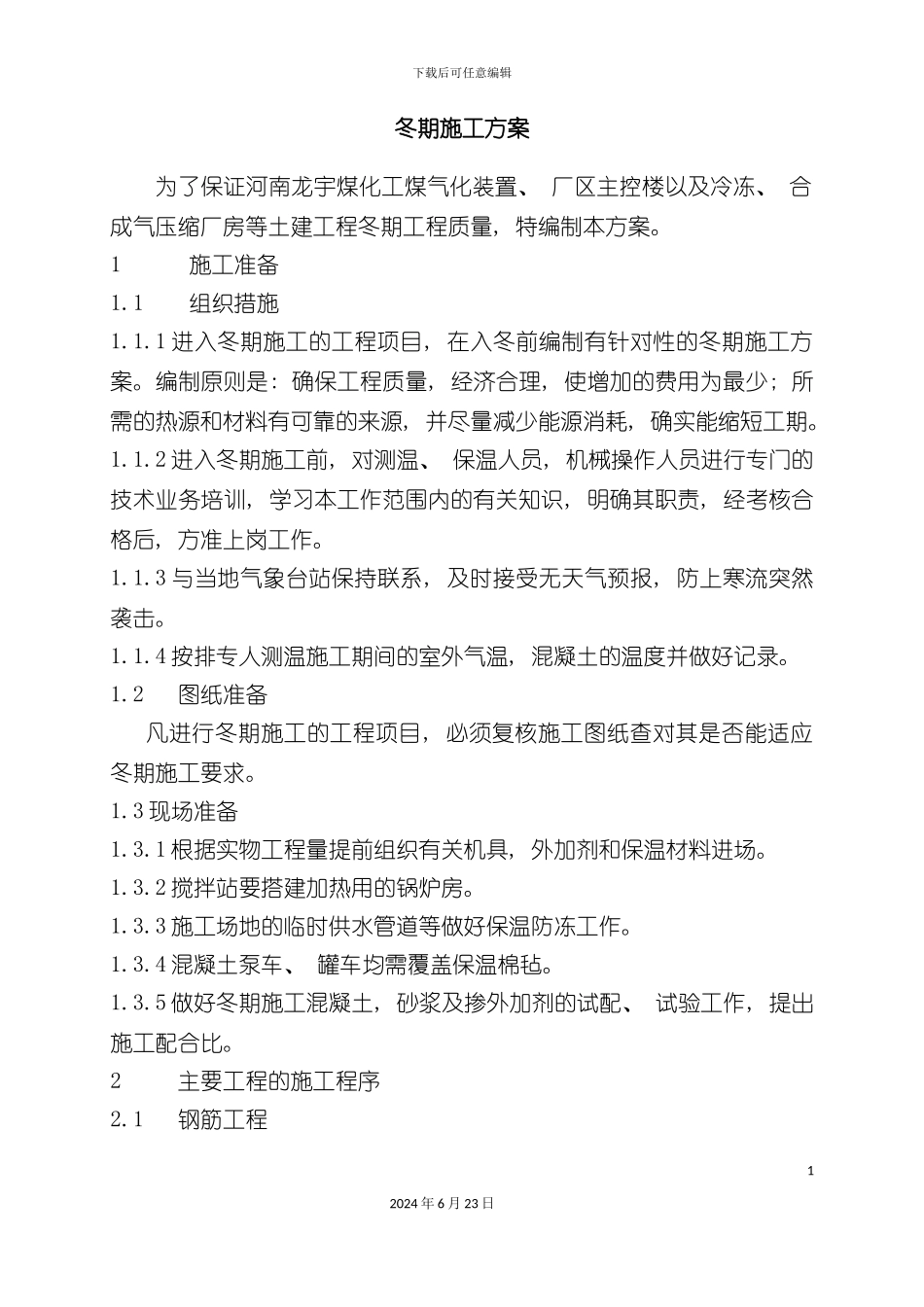

下载后可任意编辑冬期施工方案定稿12024 年 6 月 23 日下载后可任意编辑冬期施工方案为了保证河南龙宇煤化工煤气化装置、 厂区主控楼以及冷冻、 合成气压缩厂房等土建工程冬期工程质量, 特编制本方案
1 施工准备1
1 组织措施1
1 进入冬期施工的工程项目, 在入冬前编制有针对性的冬期施工方案
编制原则是: 确保工程质量, 经济合理, 使增加的费用为最少; 所需的热源和材料有可靠的来源, 并尽量减少能源消耗, 确实能缩短工期
2 进入冬期施工前, 对测温、 保温人员, 机械操作人员进行专门的技术业务培训, 学习本工作范围内的有关知识, 明确其职责, 经考核合格后, 方准上岗工作
3 与当地气象台站保持联系, 及时接受无天气预报, 防上寒流突然袭击
4 按排专人测温施工期间的室外气温, 混凝土的温度并做好记录
2 图纸准备 凡进行冬期施工的工程项目, 必须复核施工图纸查对其是否能适应冬期施工要求
3 现场准备1
1 根据实物工程量提前组织有关机具, 外加剂和保温材料进场
2 搅拌站要搭建加热用的锅炉房
3 施工场地的临时供水管道等做好保温防冻工作
4 混凝土泵车、 罐车均需覆盖保温棉毡
5 做好冬期施工混凝土, 砂浆及掺外加剂的试配、 试验工作, 提出施工配合比
2 主要工程的施工程序2

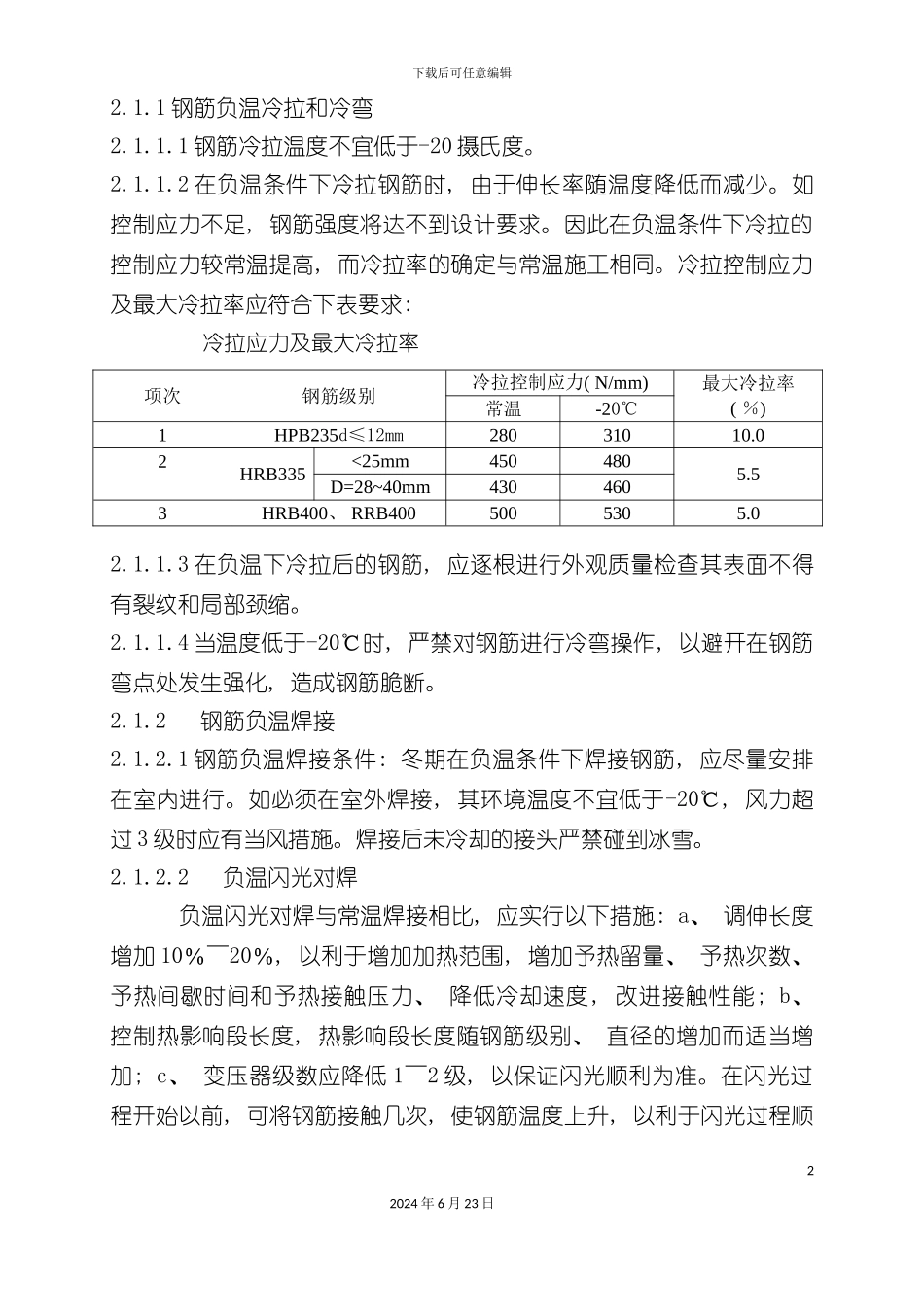

1 钢筋工程12024 年 6 月 23 日下载后可任意编辑2
1 钢筋负温冷拉和冷弯2
1 钢筋冷拉温度不宜低于-20 摄氏度
2 在负温条件下冷拉钢筋时, 由于伸长率随温度降低而减少
如控制应力不足, 钢筋强度将达不到设计要求
因此在负温条件下冷拉的控制应力较常温提高, 而冷拉率的确定与常温施工相同
冷拉控制应力及最大冷拉率应符合下表要求: 冷拉应力及最大冷拉率项次钢筋级别冷拉控制应力(
