下载后可任意编辑综合楼装饰工程施工组织设计12024 年 4 月 19 日下载后可任意编辑5

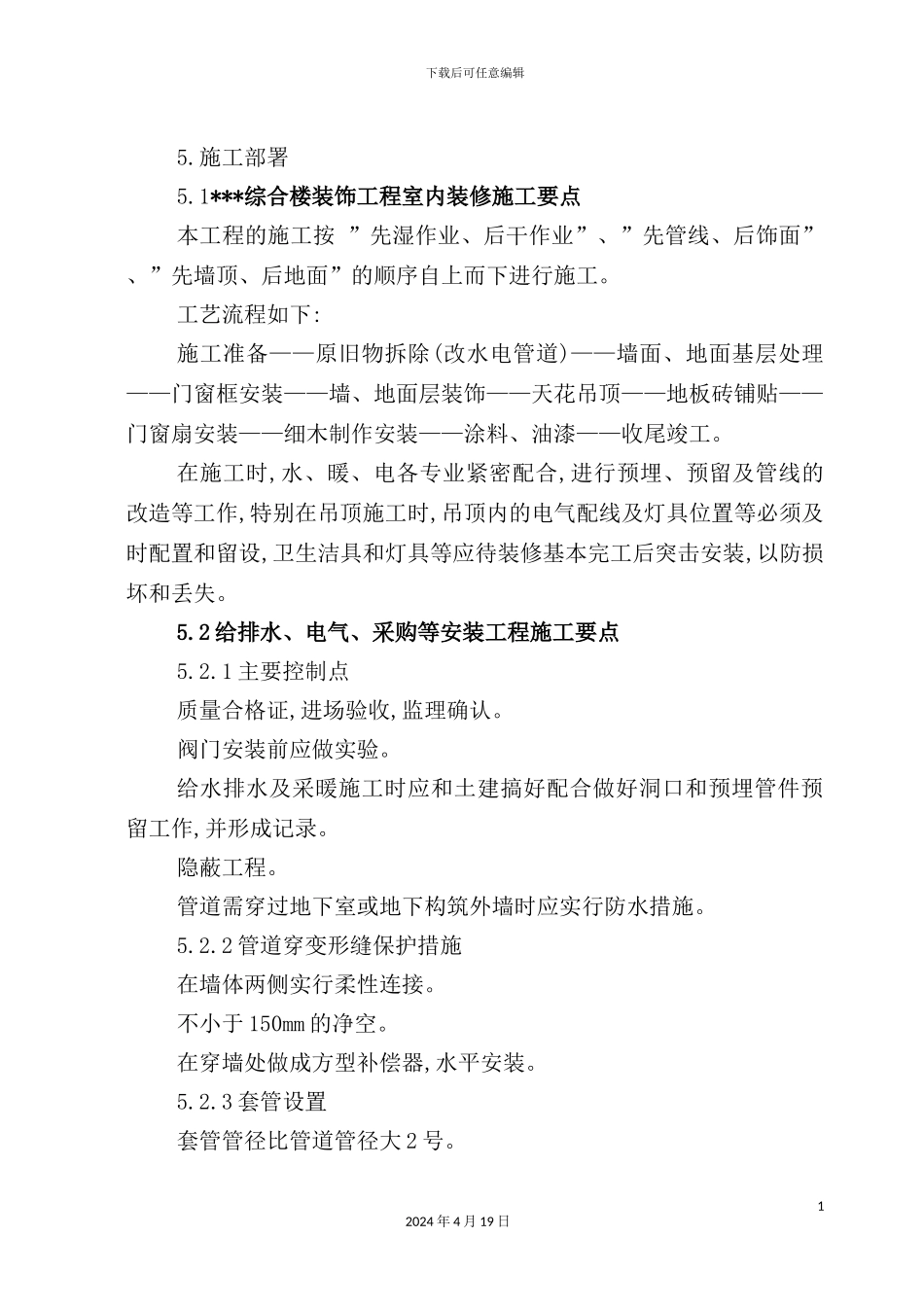

1***综合楼装饰工程室内装修施工要点本工程的施工按 ”先湿作业、后干作业”、”先管线、后饰面” 、”先墙顶、后地面”的顺序自上而下进行施工
工艺流程如下:施工准备——原旧物拆除(改水电管道)——墙面、地面基层处理——门窗框安装——墙、地面层装饰——天花吊顶——地板砖铺贴——门窗扇安装——细木制作安装——涂料、油漆——收尾竣工
在施工时,水、暖、电各专业紧密配合,进行预埋、预留及管线的改造等工作,特别在吊顶施工时,吊顶内的电气配线及灯具位置等必须及时配置和留设,卫生洁具和灯具等应待装修基本完工后突击安装,以防损坏和丢失
2 给排水、电气、采购等安装工程施工要点5
1 主要控制点质量合格证,进场验收,监理确认
阀门安装前应做实验
给水排水及采暖施工时应和土建搞好配合做好洞口和预埋管件预留工作,并形成记录
管道需穿过地下室或地下构筑外墙时应实行防水措施
2 管道穿变形缝保护措施在墙体两侧实行柔性连接
不小于 150mm 的净空
在穿墙处做成方型补偿器,水平安装
3 套管设置套管管径比管道管径大 2 号

12024 年 4 月 19 日下载后可任意编辑钢套管
高出地面 50mm,其它 20mm
防腐处理,断口要平整
4 管道成排安装直线部分应相互平行,间距均匀,曲线部分曲率半径相等
5 管道支、吊、托架安装位置正确,埋设平整牢固
与管道接触应紧密,固定应牢靠
滑动支架应灵活,滑托与滑槽两侧间应留有 3~5mm 的间隙,并留有一定的偏移量
无热伸缩的管道吊架,吊杆应垂直安装,吊架的朝向应一致
有伸缩的管道吊架、吊杆应向膨胀的反方向偏移
固定在建筑结构上的管道支、吊架不得影响结构安全
钢管水平安装的支架间距按下表:塑料管及复合管道
