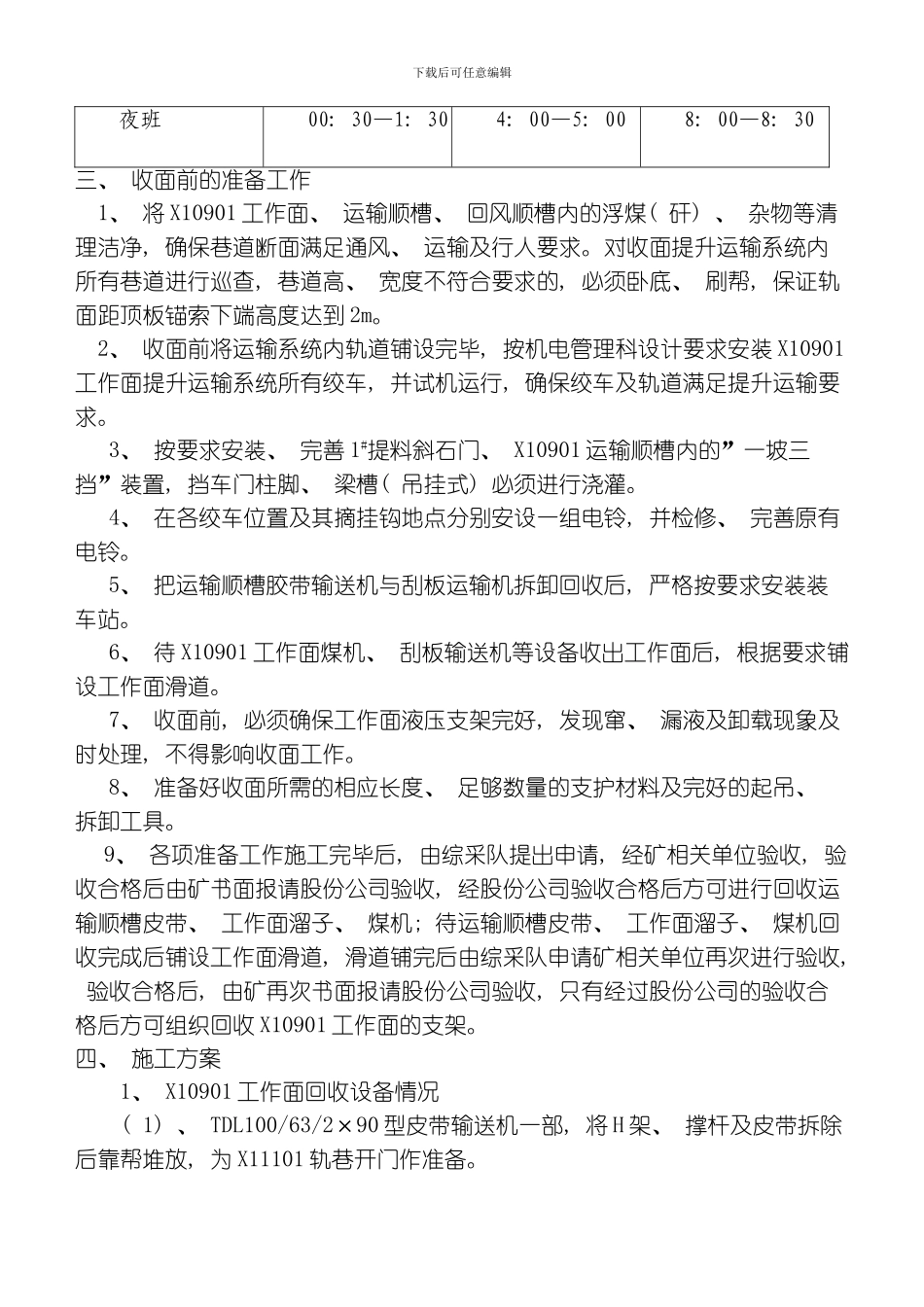

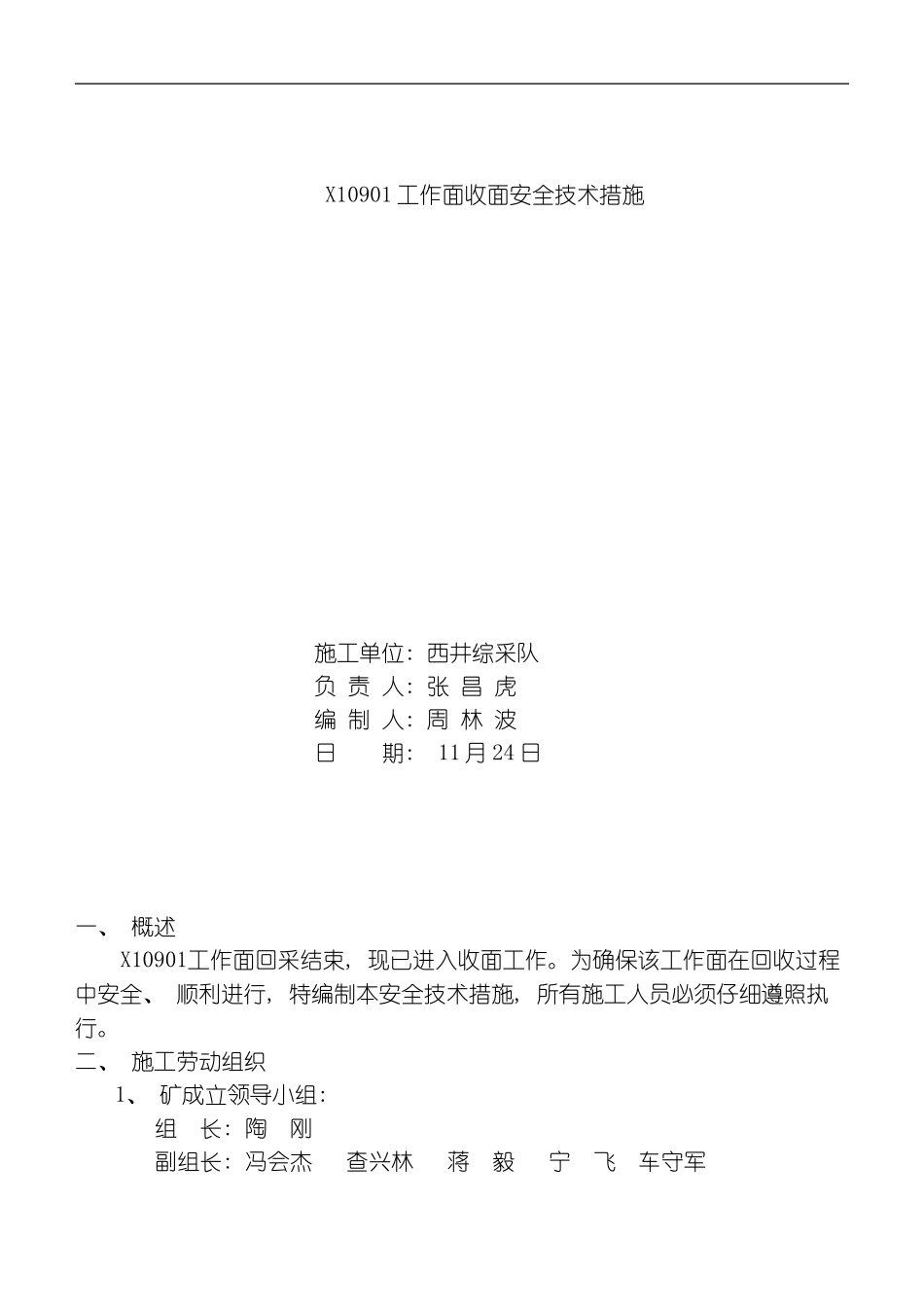

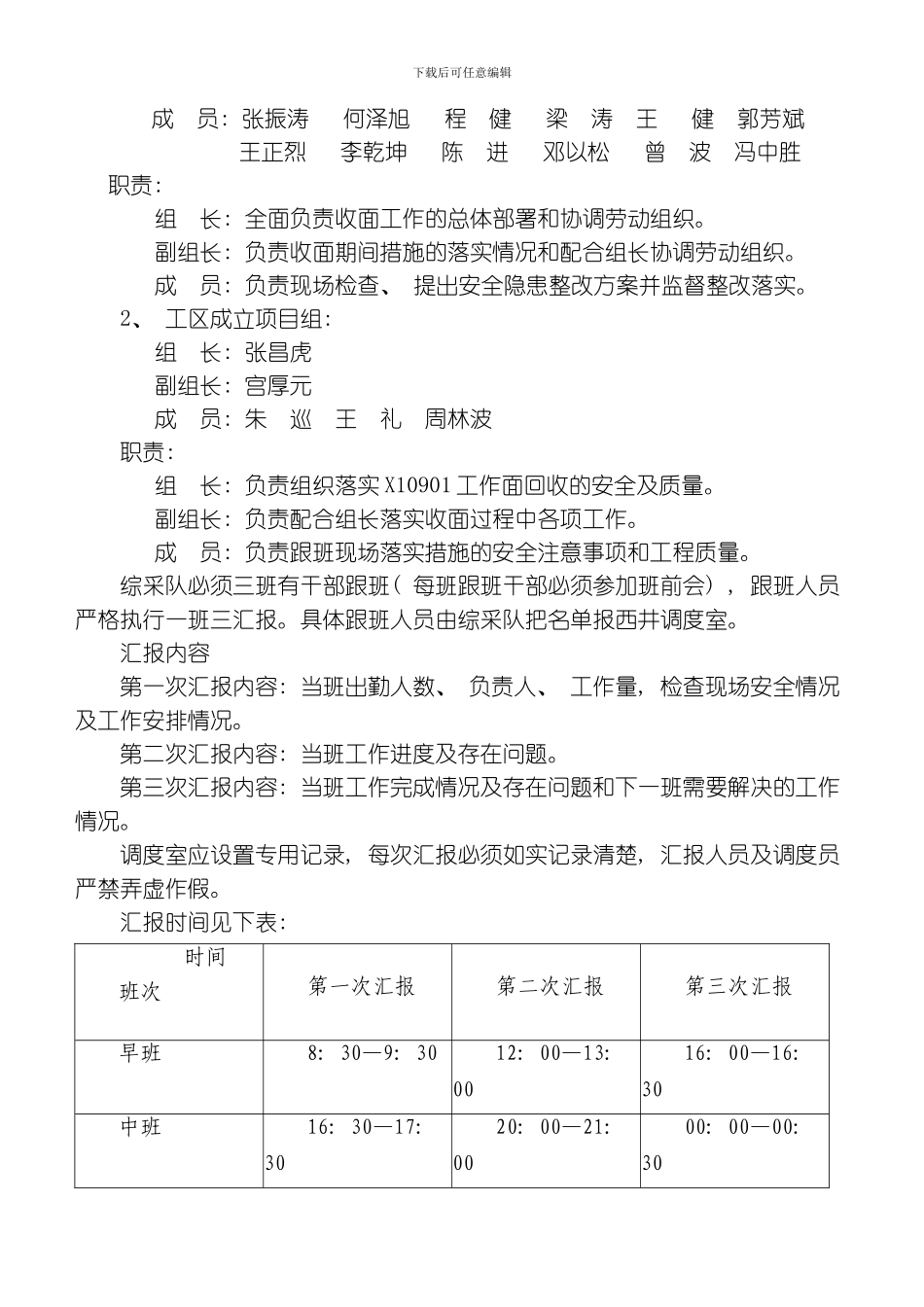

X10901 工作面收面安全技术措施施工单位: 西井综采队负 责 人: 张 昌 虎编 制 人: 周 林 波日 期: 11 月 24 日一、 概述X10901工作面回采结束, 现已进入收面工作。为确保该工作面在回收过程中安全、 顺利进行, 特编制本安全技术措施, 所有施工人员必须仔细遵照执行。二、 施工劳动组织1、 矿成立领导小组: 组 长: 陶 刚副组长: 冯会杰 查兴林 蒋 毅 宁 飞 车守军 下载后可任意编辑成 员: 张振涛 何泽旭 程 健 梁 涛 王 健 郭芳斌 王正烈 李乾坤 陈 进 邓以松 曾 波 冯中胜职责: 组 长: 全面负责收面工作的总体部署和协调劳动组织。副组长: 负责收面期间措施的落实情况和配合组长协调劳动组织。成 员: 负责现场检查、 提出安全隐患整改方案并监督整改落实。2、 工区成立项目组: 组 长: 张昌虎副组长: 宫厚元成 员: 朱 巡 王 礼 周林波职责: 组 长: 负责组织落实 X10901 工作面回收的安全及质量。副组长: 负责配合组长落实收面过程中各项工作。成 员: 负责跟班现场落实措施的安全注意事项和工程质量。综采队必须三班有干部跟班( 每班跟班干部必须参加班前会) , 跟班人员严格执行一班三汇报。具体跟班人员由综采队把名单报西井调度室。汇报内容第一次汇报内容: 当班出勤人数、 负责人、 工作量, 检查现场安全情况及工作安排情况。第二次汇报内容: 当班工作进度及存在问题。第三次汇报内容: 当班工作完成情况及存在问题和下一班需要解决的工作情况。调度室应设置专用记录, 每次汇报必须如实记录清楚, 汇报人员及调度员严禁弄虚作假。汇报时间见下表: 时间班次第一次汇报第二次汇报第三次汇报早班8: 30—9: 3012: 00—13: 0016: 00—16: 30中班16: 30—17: 3020: 00—21: 0000: 00—00: 30下载后可任意编辑夜班00: 30—1: 304: 00—5: 008: 00—8: 30三、 收面前的准备工作1、 将 X10901 工作面、 运输顺槽、 回风顺槽内的浮煤( 矸) 、 杂物等清理洁净, 确保巷道断面满足通风、 运输及行人要求。对收面提升运输系统内所有巷道进行巡查, 巷道高、 宽度不符合要求的, 必须卧底、 刷帮, 保证轨面距顶板锚索下端高度达到 2m。2、 收面前将运输系统内轨道铺设完毕, 按机电管理科设计要求安装 X10901工作面提升运输系统所有绞车, 并试机运行, 确保绞车及轨道满足提升运输要求。3、 按要求安装、 完善 1#提料斜石门...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

综采面收面措施新改模板

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
