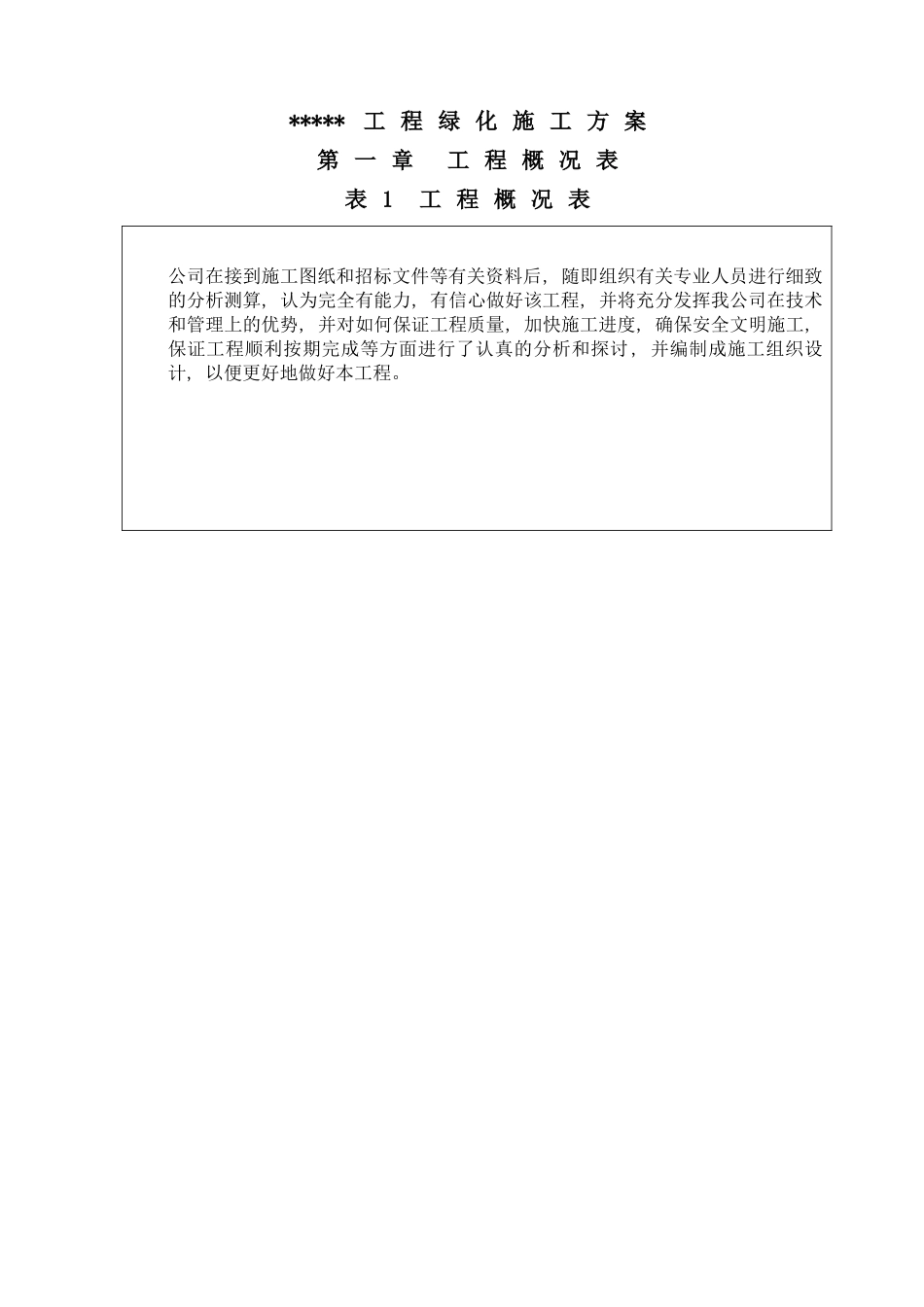

下载后可任意编辑绿化工程方案12024 年 4 月 19 日*****工 程 绿 化 施 工 方 案第 一 章 工 程 概 况 表表 1 工 程 概 况 表公司在接到施工图纸和招标文件等有关资料后, 随即组织有关专业人员进行细致的分析测算, 认为完全有能力, 有信心做好该工程, 并将充分发挥我公司在技术和管理上的优势, 并对如何保证工程质量, 加快施工进度, 确保安全文明施工,保证工程顺利按期完成等方面进行了认真的分析和探讨, 并编制成施工组织设计, 以便更好地做好本工程

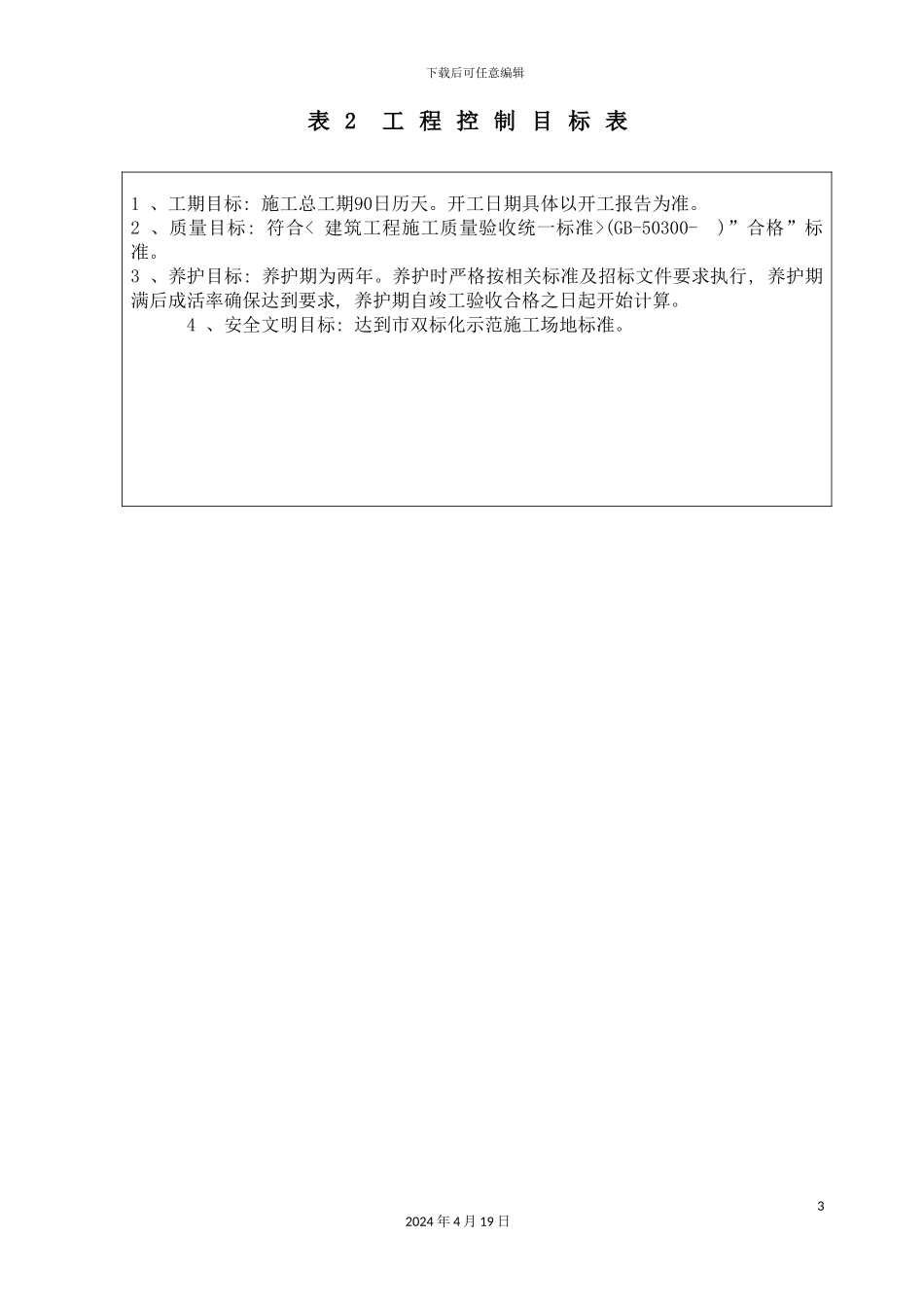

下载后可任意编辑表 2 工 程 控 制 目 标 表1 、工期目标: 施工总工期90日历天
开工日期具体以开工报告为准
2 、质量目标: 符合< 建筑工程施工质量验收统一标准>(GB-50300- )”合格”标准
3 、养护目标: 养护期为两年
养护时严格按相关标准及招标文件要求执行, 养护期满后成活率确保达到要求, 养护期自竣工验收合格之日起开始计算
4 、安全文明目标: 达到市双标化示范施工场地标准
32024 年 4 月 19 日下载后可任意编辑第 三 章 、 同 步 施 工 和 交 叉 施 工 措 施一、工程同步施工和交叉施工的技术措施1、按总进度制定的控制节点,组织协调工作会议,检查计划实施情况,制订修订和调整工作计划
2、项目部按期召开生产会议,协调各施工队在施工中碰到的问题,合理安排生产
3 、 本 工 程 总 体 上 分 为 四 大 施 工 队 进 行作 业 : 土 方 作 业 组 、 景 观 工 程 作 业 组 、 绿 化种 植 作 业 组 、 养 护 管 理 作 业 组
在 施 工 时遵 循 ” 先 地 下 , 后 地 上 ” ,” 先 深 后 浅 ” , 的施 工 原 则 , 采 纳 平 行 流 水 立 体 交 叉 作 业 以 及合 理 的 施 工 流 向 , 不 但 是 工 程
