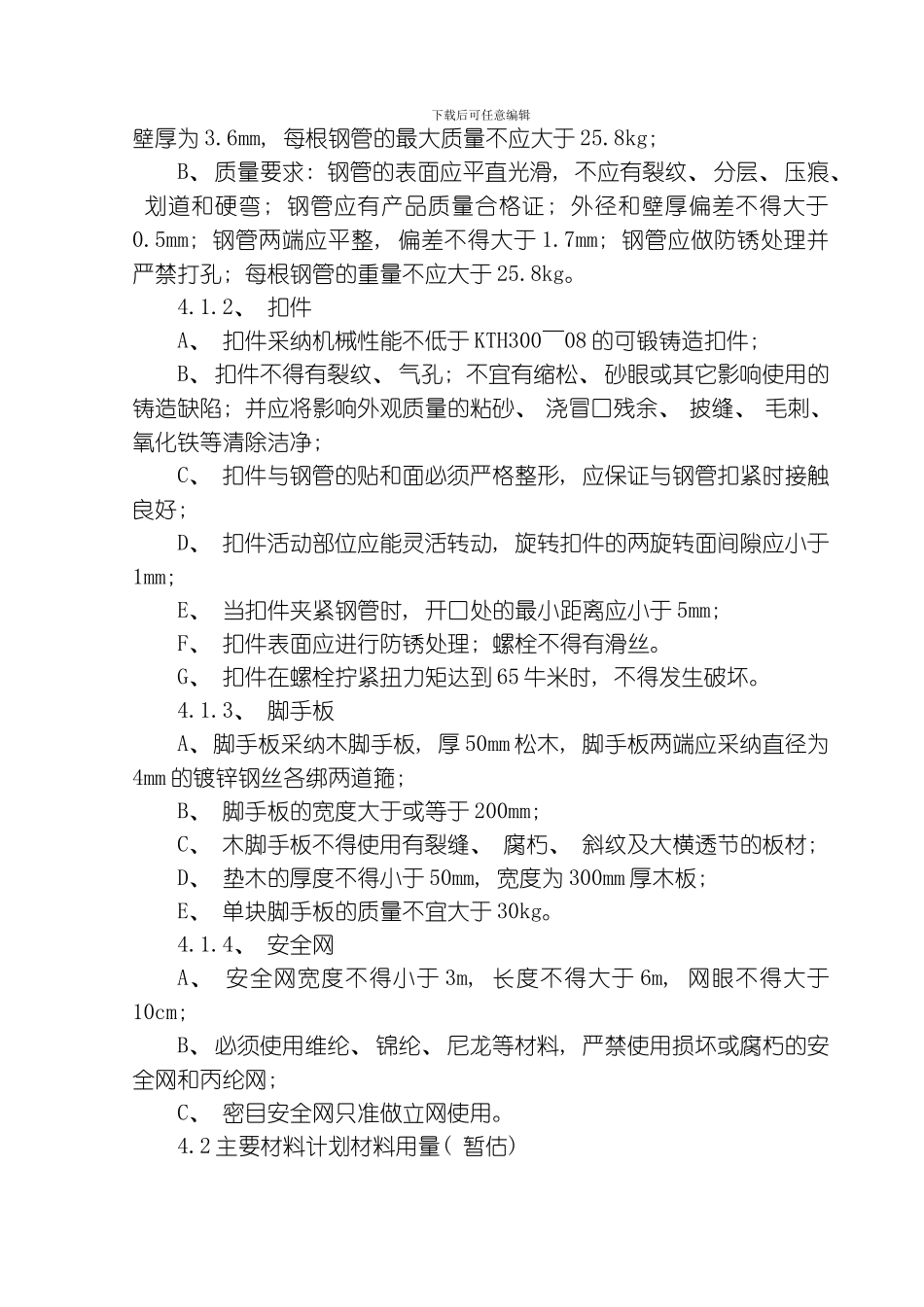

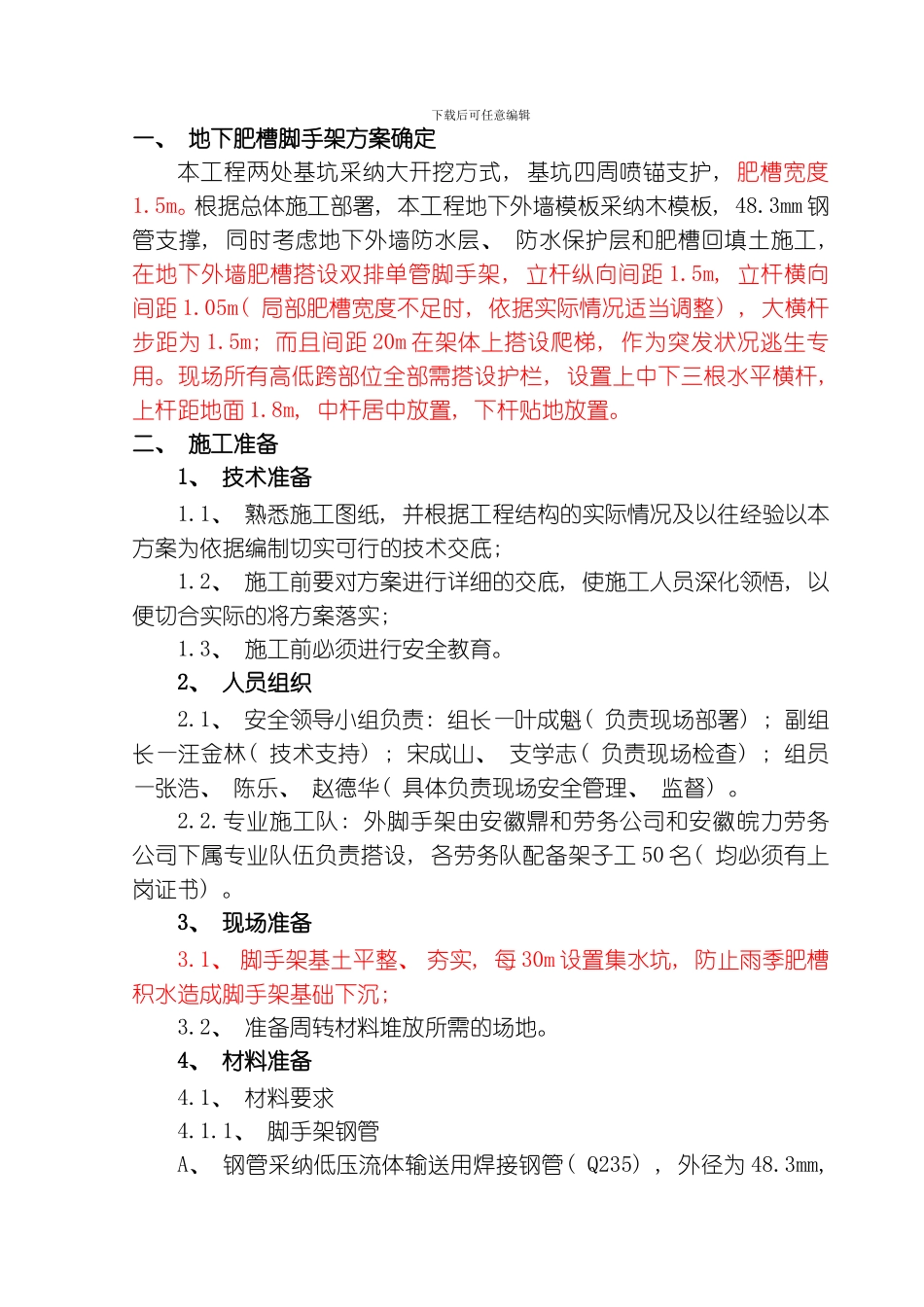

下载后可任意编辑一、 地下肥槽脚手架方案确定本工程两处基坑采纳大开挖方式, 基坑四周喷锚支护, 肥槽宽度1
根据总体施工部署, 本工程地下外墙模板采纳木模板, 48
3mm 钢管支撑, 同时考虑地下外墙防水层、 防水保护层和肥槽回填土施工, 在地下外墙肥槽搭设双排单管脚手架, 立杆纵向间距 1
5m, 立杆横向间距 1
05m( 局部肥槽宽度不足时, 依据实际情况适当调整) , 大横杆步距为 1
5m; 而且间距 20m 在架体上搭设爬梯, 作为突发状况逃生专用
现场所有高低跨部位全部需搭设护栏, 设置上中下三根水平横杆, 上杆距地面 1
8m, 中杆居中放置, 下杆贴地放置
二、 施工准备1、 技术准备1
1、 熟悉施工图纸, 并根据工程结构的实际情况及以往经验以本方案为依据编制切实可行的技术交底; 1
2、 施工前要对方案进行详细的交底, 使施工人员深化领悟, 以便切合实际的将方案落实; 1
3、 施工前必须进行安全教育
2、 人员组织2
1、 安全领导小组负责: 组长—叶成魁( 负责现场部署) ; 副组长—汪金林( 技术支持) ; 宋成山、 支学志( 负责现场检查) ; 组员—张浩、 陈乐、 赵德华( 具体负责现场安全管理、 监督)
专业施工队: 外脚手架由安徽鼎和劳务公司和安徽皖力劳务公司下属专业队伍负责搭设, 各劳务队配备架子工 50 名( 均必须有上岗证书)
3、 现场准备3
1、 脚手架基土平整、 夯实, 每 30m 设置集水坑, 防止雨季肥槽积水造成脚手架基础下沉; 3
2、 准备周转材料堆放所需的场地

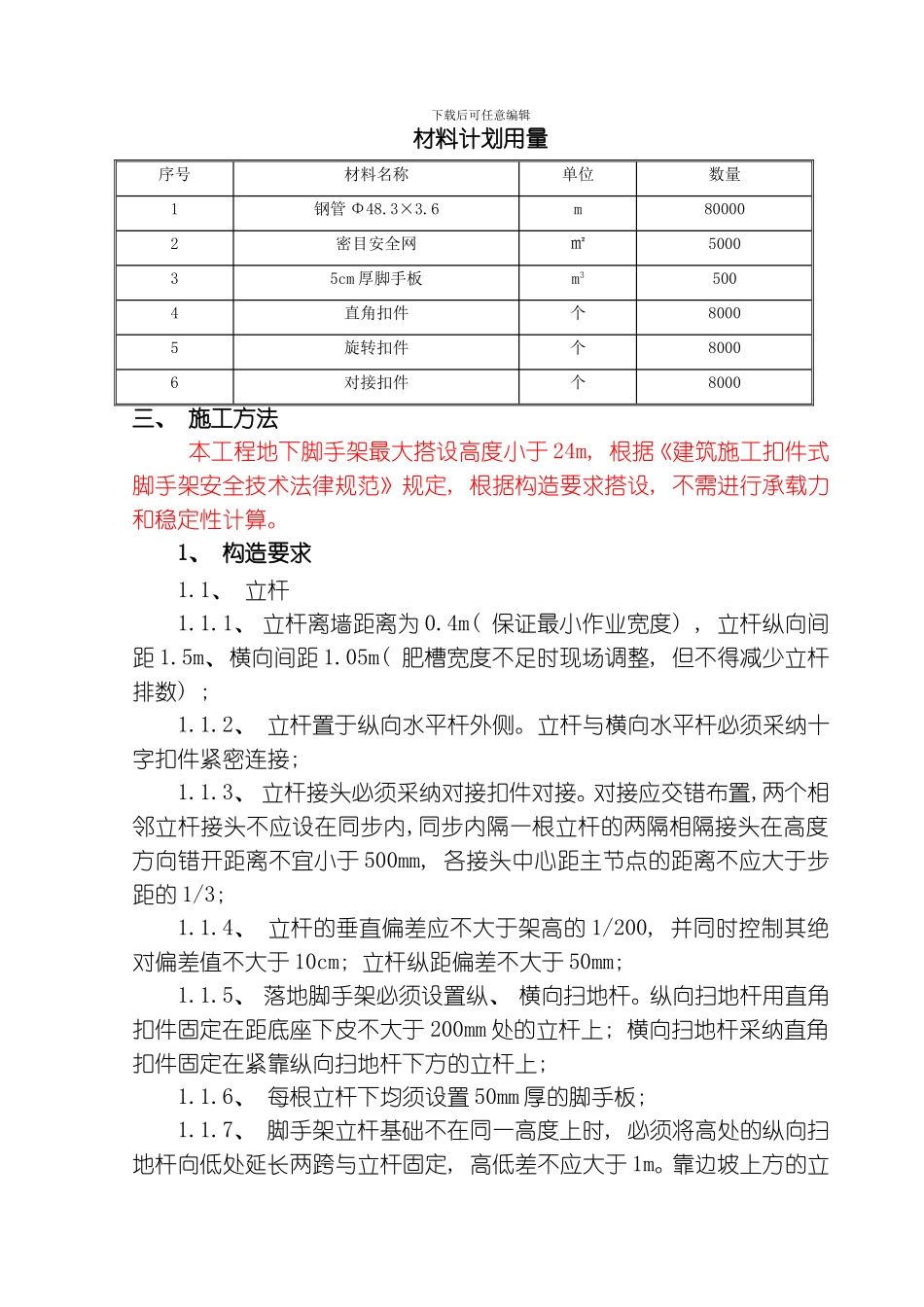

4、 材料准备4
1、 材料要求4
1、 脚手架钢管A、 钢管采纳低压流体输送用焊接钢管( Q235) , 外径为 48
3mm, 下载后可任意编辑壁厚为 3
6mm, 每根钢管的最大质量不应大于 25
8kg; B、 质量要求: 钢管
