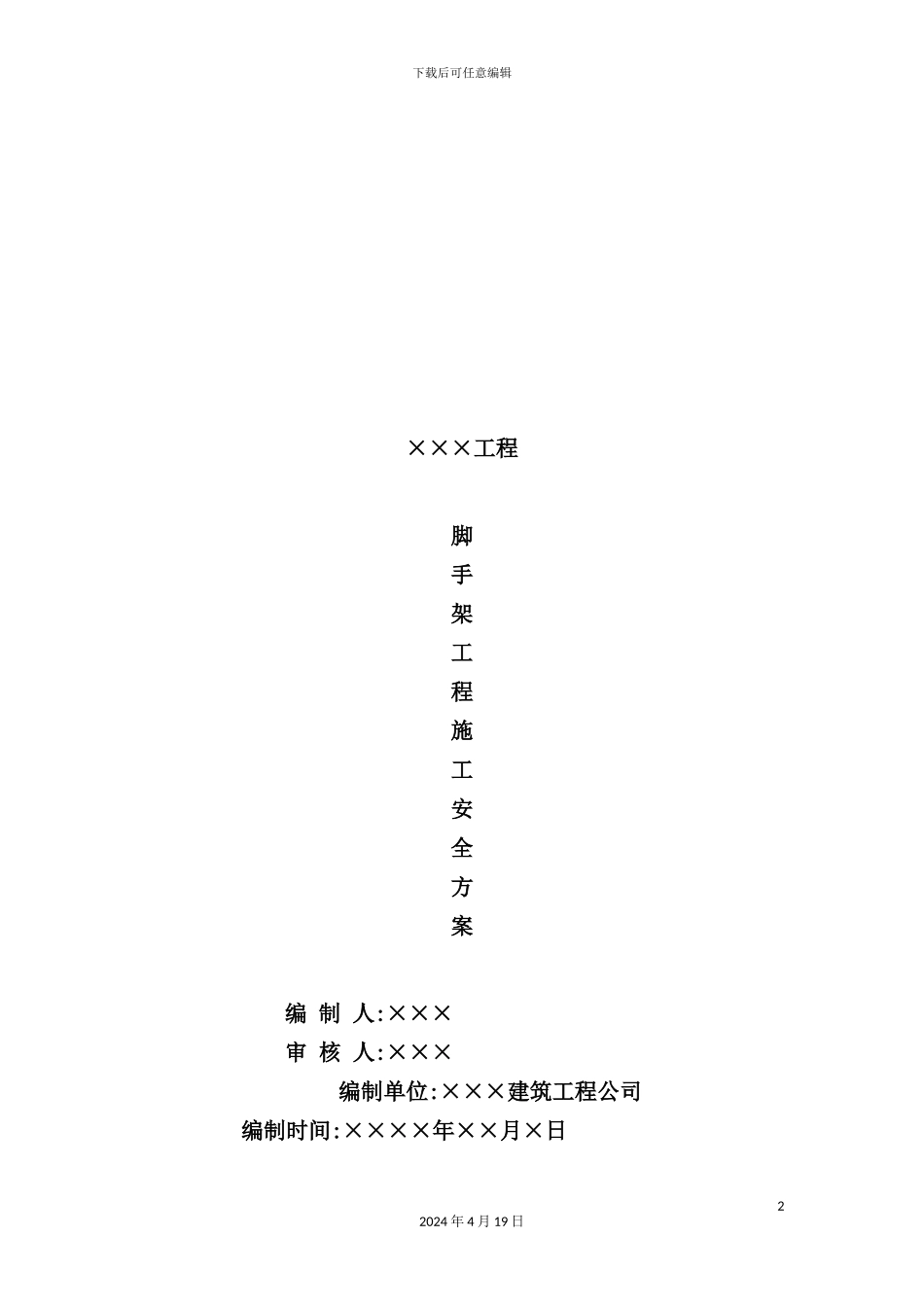

下载后可任意编辑脚手架工程安全施工技术措施12024 年 4 月 19 日下载后可任意编辑×××工程脚手架工程施工安全方案编 制 人:×××审 核 人:××× 编制单位:×××建筑工程公司 编制时间:××××年××月×日22024 年 4 月 19 日下载后可任意编辑 一、工程概况 工程名称:×××工程 建设地点:×××建设单位:×××公司设计单位:×××施工单位:×××监理单位:×××二

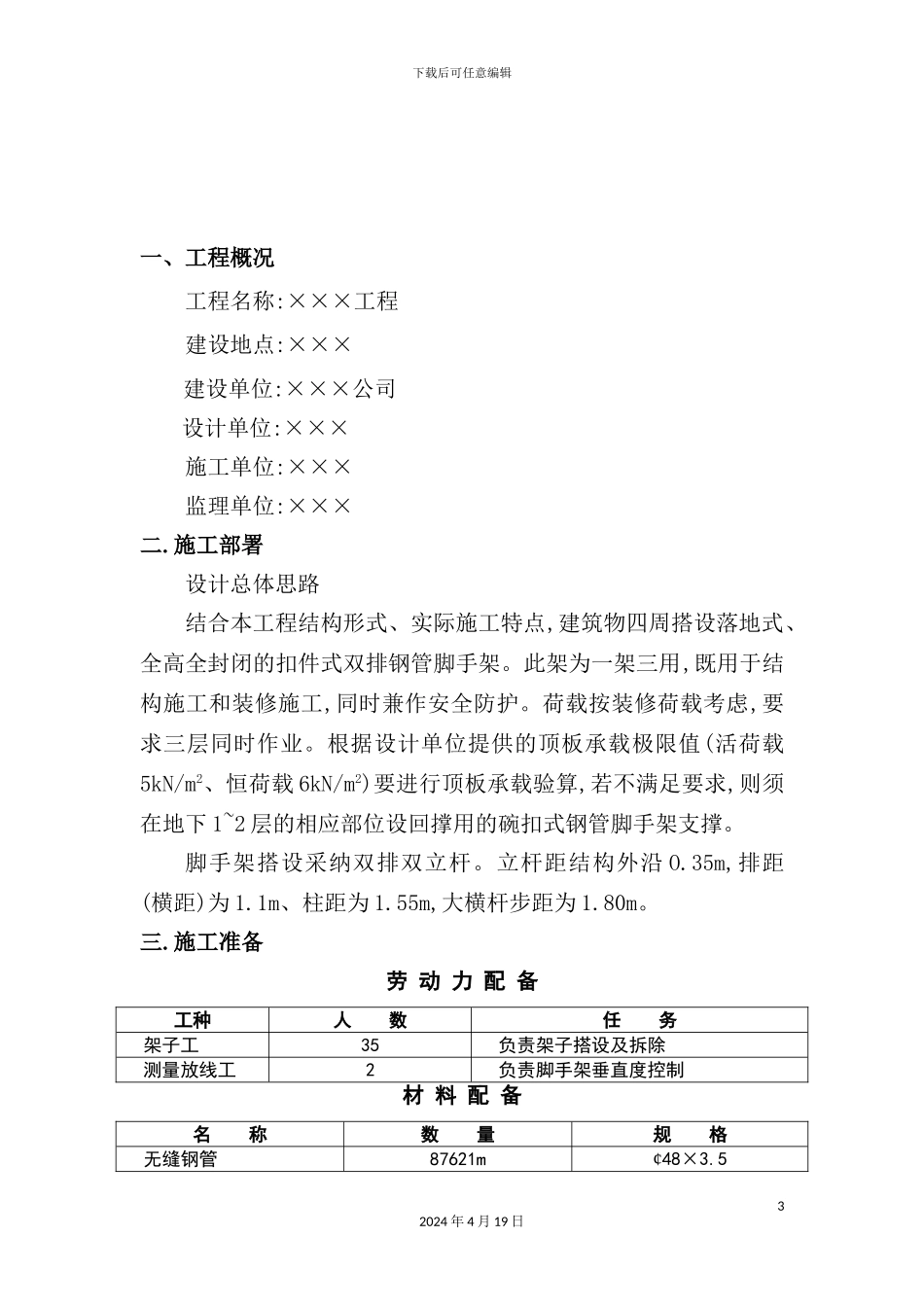

施工部署设计总体思路结合本工程结构形式、实际施工特点,建筑物四周搭设落地式、全高全封闭的扣件式双排钢管脚手架
此架为一架三用,既用于结构施工和装修施工,同时兼作安全防护
荷载按装修荷载考虑,要求三层同时作业
根据设计单位提供的顶板承载极限值(活荷载5kN/m2、恒荷载 6kN/m2)要进行顶板承载验算,若不满足要求,则须在地下 1~2 层的相应部位设回撑用的碗扣式钢管脚手架支撑
脚手架搭设采纳双排双立杆
立杆距结构外沿 O
35m,排距(横距)为 1
1m、柱距为 1
55m,大横杆步距为 1
施工准备劳 动 力 配 备工种人 数任 务架子工35负责架子搭设及拆除测量放线工2负责脚手架垂直度控制材 料 配 备名 称数 量规 格无缝钢管87621m¢48×3
532024 年 4 月 19 日下载后可任意编辑脚手板38.5㎡厚 7cm、宽 20~30cm密目安全网18400㎡1
0m水平安全网3600㎡直角扣件8200 个旋转扣件6300 个对接扣件6350 个钢丝绳50 根6×19、¢15
5钢丝绳10 根6×19、¢20
0卡具660 个GD21卡具96 个GD22花篮螺栓90 个M22镀钵铁丝5000m直径 1
2mm机 具 配 备名 称数 量备 注架子扳手80 把架子工搭设和拆除架子用力矩扳手2 把检查架子扣件拧紧力度是否达到要求倒链1 把调整架子水平弯曲度四
