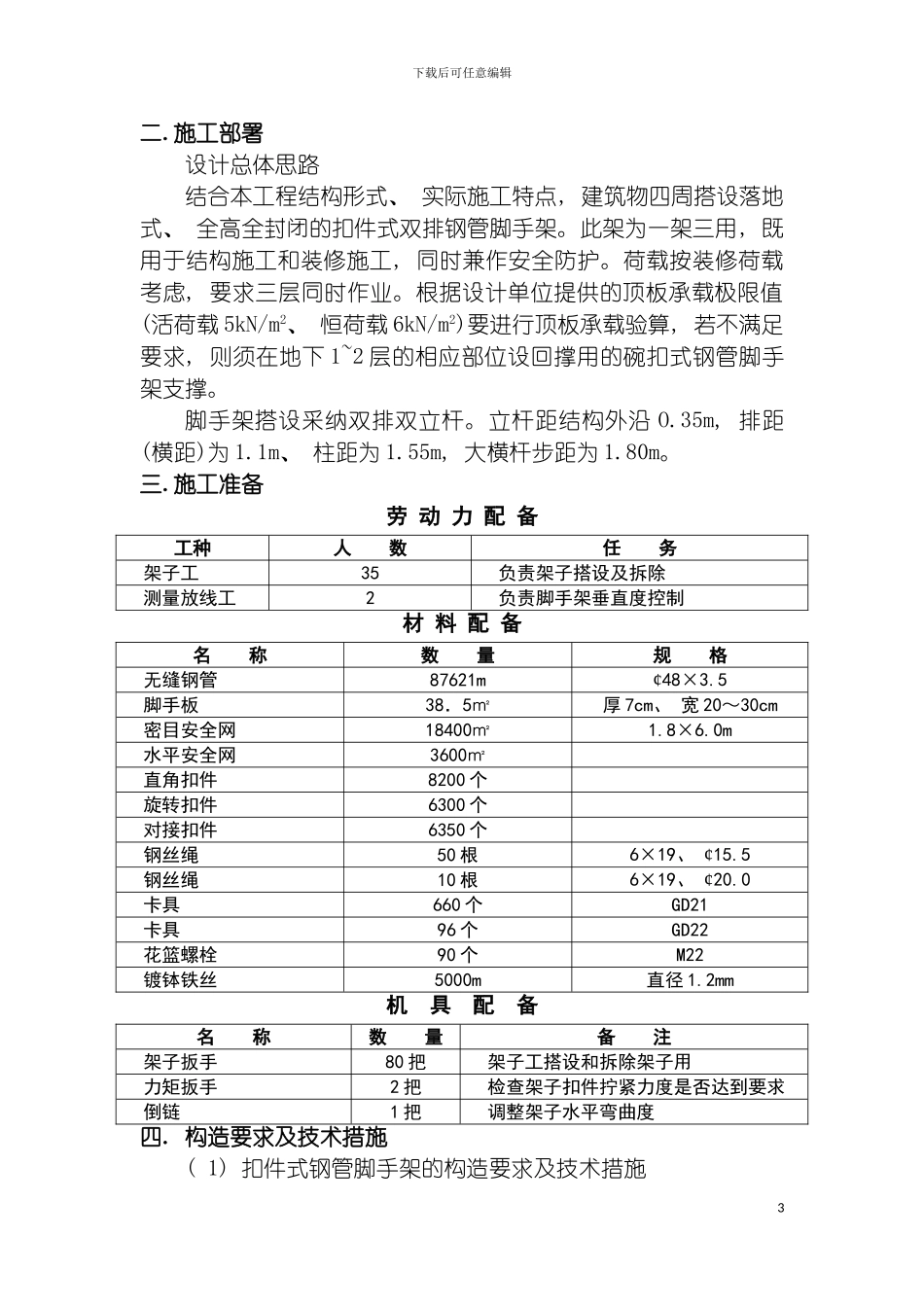

下载后可任意编辑脚手架工程施工安全方案1下载后可任意编辑×××工程脚手架工程施工安全方案编 制 人: ×××审 核 人: ××× 编制单位: ×××建筑工程公司 编制时间: ××××年××月×日 一、 工程概况 工程名称: ×××工程 建设地点: ×××建设单位: ×××公司设计单位: ×××施工单位: ×××监理单位: ×××2下载后可任意编辑二.施工部署设计总体思路结合本工程结构形式、 实际施工特点, 建筑物四周搭设落地式、 全高全封闭的扣件式双排钢管脚手架。此架为一架三用, 既用于结构施工和装修施工, 同时兼作安全防护。荷载按装修荷载考虑, 要求三层同时作业。根据设计单位提供的顶板承载极限值(活荷载 5kN/m2、 恒荷载 6kN/m2)要进行顶板承载验算, 若不满足要求, 则须在地下 1~2 层的相应部位设回撑用的碗扣式钢管脚手架支撑。脚手架搭设采纳双排双立杆。立杆距结构外沿 O.35m, 排距(横距)为 1.1m、 柱距为 1.55m, 大横杆步距为 1.80m。三.施工准备劳 动 力 配 备工种人 数任 务架子工35负责架子搭设及拆除测量放线工2负责脚手架垂直度控制材 料 配 备名 称数 量规 格无缝钢管87621m¢48×3.5脚手板38.5㎡厚 7cm、 宽 20~30cm密目安全网18400㎡1.8×6.0m水平安全网3600㎡直角扣件8200 个旋转扣件6300 个对接扣件6350 个钢丝绳50 根6×19、 ¢15.5钢丝绳10 根6×19、 ¢20.0卡具660 个GD21卡具96 个GD22花篮螺栓90 个M22镀钵铁丝5000m直径 1.2mm机 具 配 备名 称数 量备 注架子扳手80 把架子工搭设和拆除架子用力矩扳手2 把检查架子扣件拧紧力度是否达到要求倒链1 把调整架子水平弯曲度四. 构造要求及技术措施( 1) 扣件式钢管脚手架的构造要求及技术措施3下载后可任意编辑1) 地基处理肥槽回填土采纳 2:8 灰土分层穷实, 密实度采纳环刀取样进行试验, 表面用 C10 混凝土进行硬化, 厚度为 100mm。四周外脚手架以硬化的回填土作为基础, 所有的基础必须平整。基础上、 底座下设置垫板, 其厚度不小于 50mm, 布设必须平稳, 不得悬空。并在四周距脚手架外立杆 50cm 处设一浅排水沟。2) 立杆全楼脚手架采纳双排双立杆, 立杆顶端高出结构檐口上皮 1. 5m, 双立杆应采纳双管底座。立杆接头采纳对接扣件连接, 立杆与大横杆采纳直角扣件连接。接头交错布置, 两个相邻立柱接头避开出现在同步同跨内, 并在高度方向错开的距离不小于 50cm;各接...
