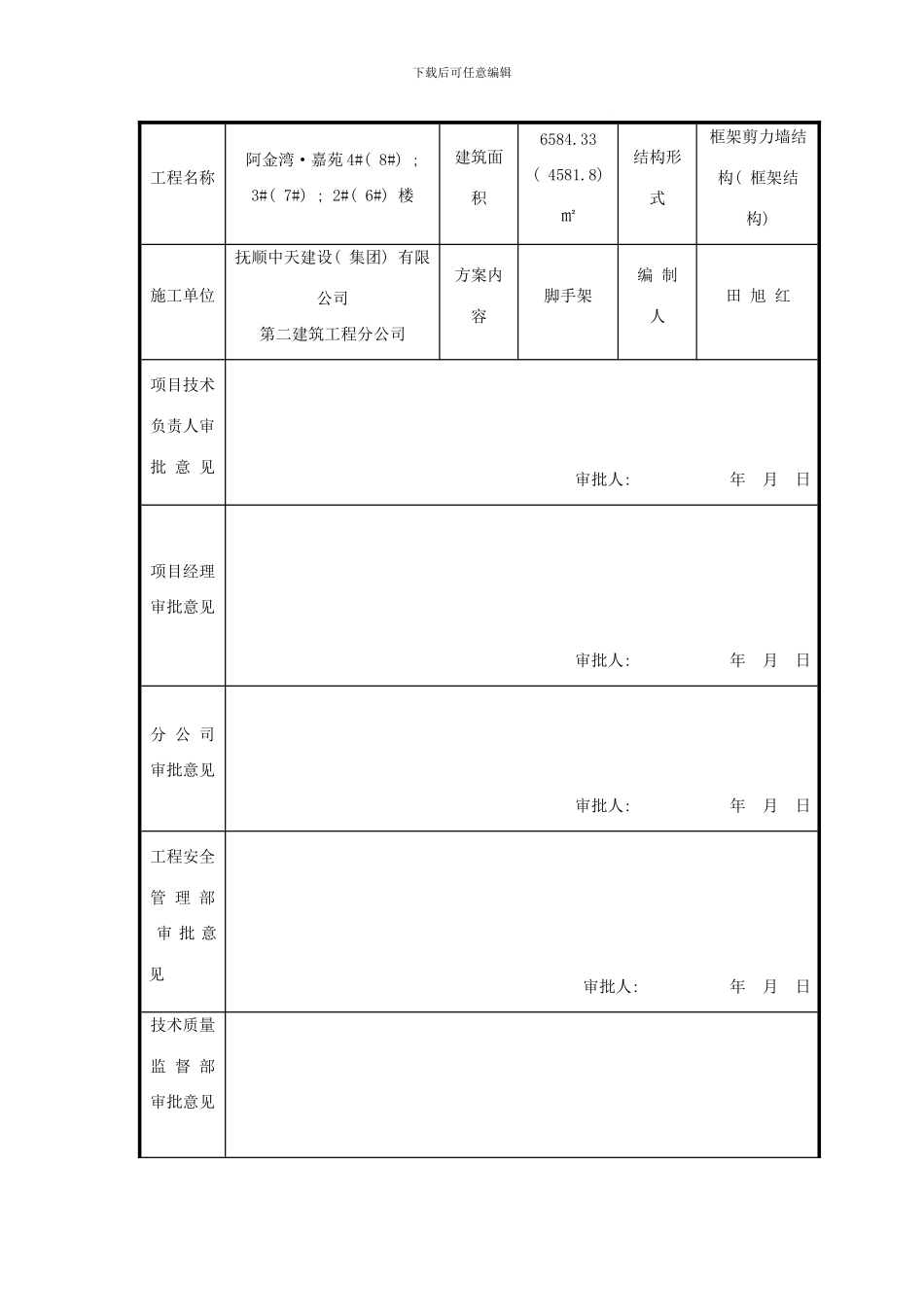

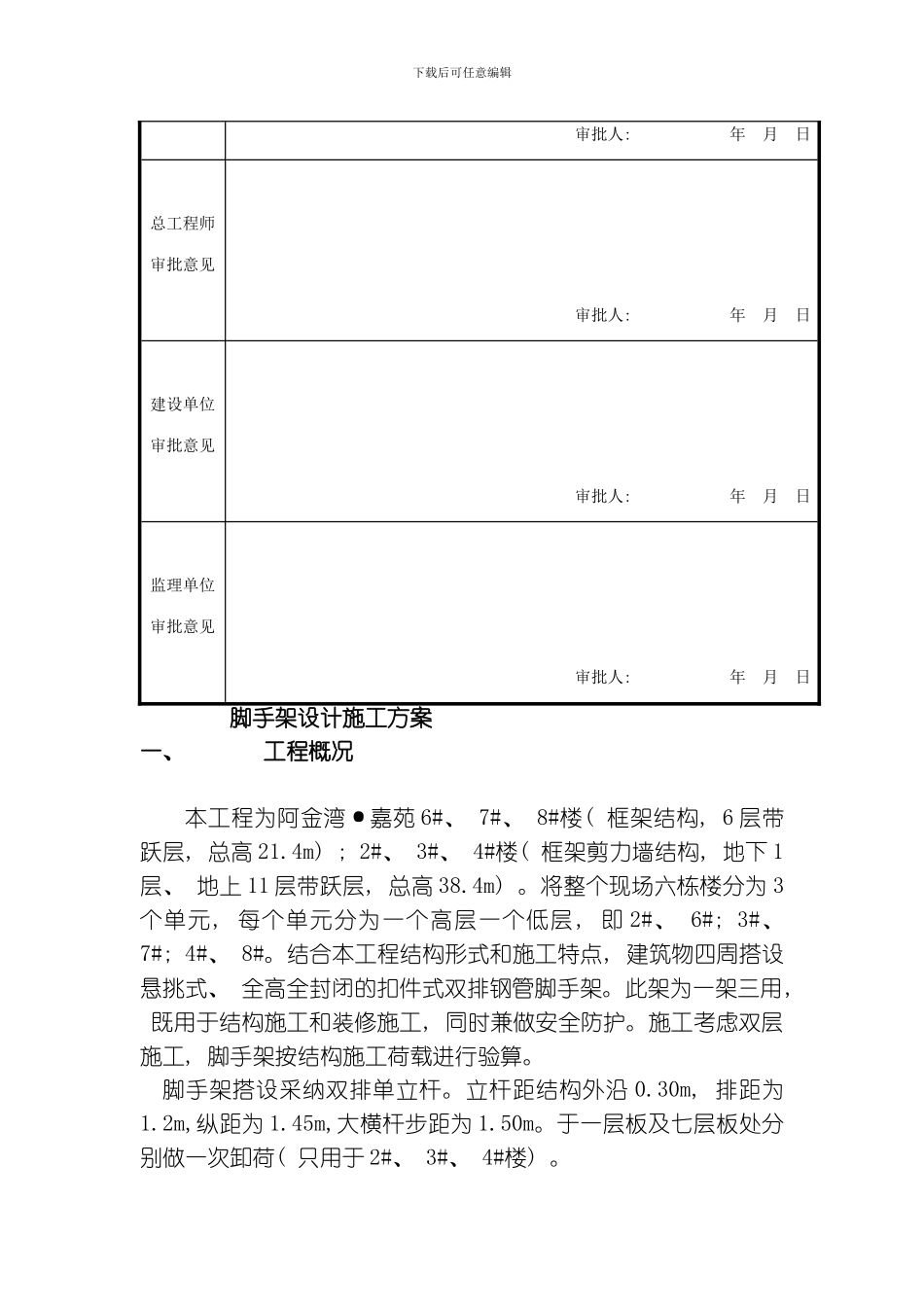

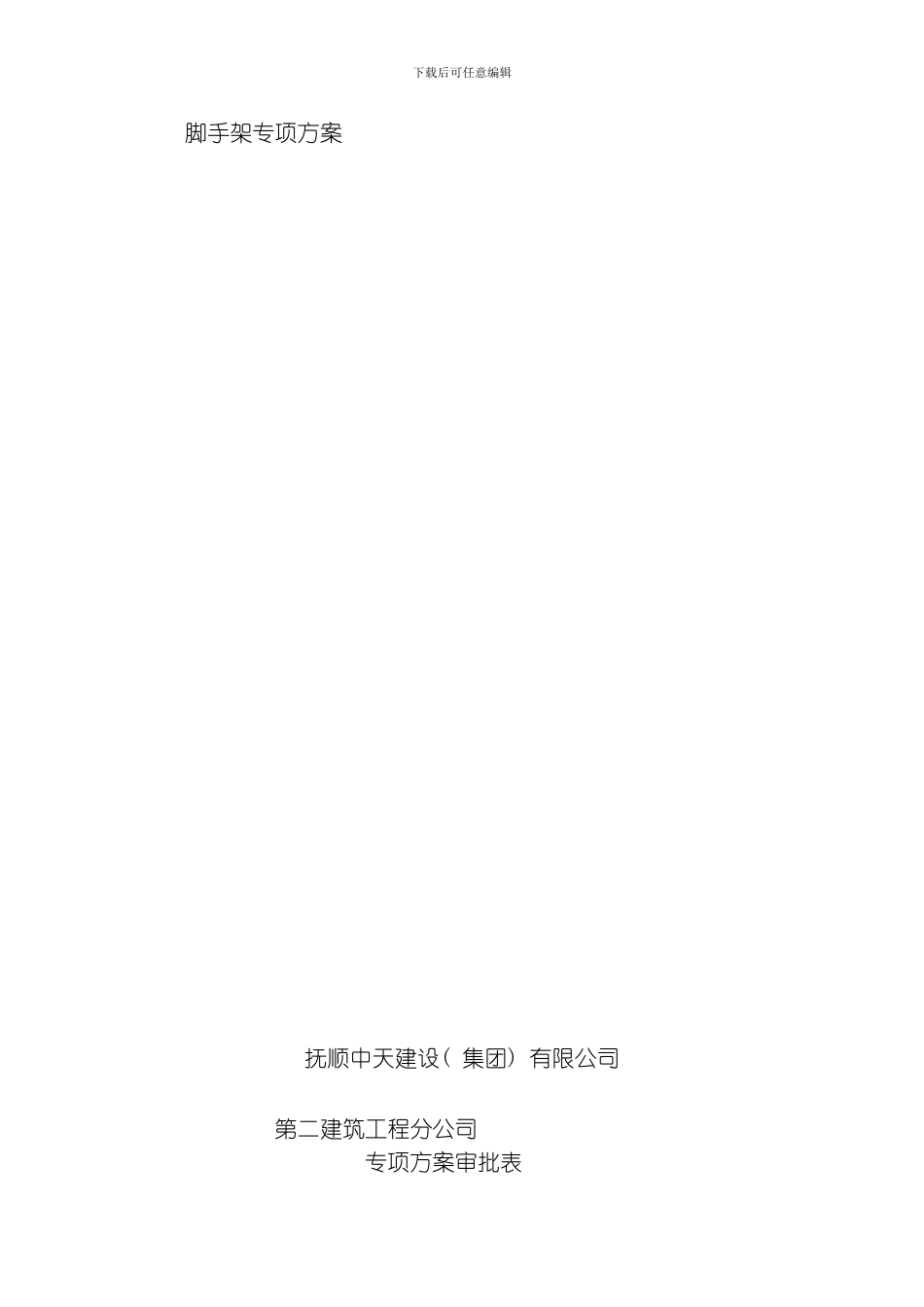

下载后可任意编辑脚手架专项方案 抚顺中天建设( 集团) 有限公司第二建筑工程分公司专项方案审批表下载后可任意编辑工程名称阿金湾·嘉苑 4#( 8#) ; 3#( 7#) ; 2#( 6#) 楼建筑面积6584.33( 4581.8) ㎡结构形式框架剪力墙结构( 框架结构) 施工单位抚顺中天建设( 集团) 有限公司第二建筑工程分公司方案内容脚手架编 制 人田 旭 红项目技术负责人审批 意 见 审批人: 年 月 日项目经理审批意见 审批人: 年 月 日分 公 司审批意见 审批人: 年 月 日工程安全管 理 部审 批 意见审批人: 年 月 日技术质量监 督 部审批意见下载后可任意编辑 审批人: 年 月 日总工程师审批意见 审批人: 年 月 日建设单位审批意见 审批人: 年 月 日监理单位审批意见 审批人: 年 月 日脚手架设计施工方案一、 工程概况 本工程为阿金湾·嘉苑 6#、 7#、 8#楼( 框架结构, 6 层带跃层, 总高 21.4m) ; 2#、 3#、 4#楼( 框架剪力墙结构, 地下 1层、 地上 11 层带跃层, 总高 38.4m) 。将整个现场六栋楼分为 3个单元, 每个单元分为一个高层一个低层, 即 2#、 6#; 3#、 7#; 4#、 8#。结合本工程结构形式和施工特点, 建筑物四周搭设悬挑式、 全高全封闭的扣件式双排钢管脚手架。此架为一架三用, 既用于结构施工和装修施工, 同时兼做安全防护。施工考虑双层施工, 脚手架按结构施工荷载进行验算。脚手架搭设采纳双排单立杆。立杆距结构外沿 0.30m, 排距为1.2m,纵距为 1.45m,大横杆步距为 1.50m。于一层板及七层板处分别做一次卸荷( 只用于 2#、 3#、 4#楼) 。下载后可任意编辑二、 构造要求及技术措施1、 基底处理 本工程脚手架采纳普通悬挑架, 于一层板七层板部位分别做一次悬挑, 悬挑水平钢梁采纳[18 号工字钢] , 其中建筑物外悬挑段长度 1.50 米, 建筑物内锚固段长度 1.50 米; 局部外悬挑段长度 2.50 米, 建筑物内锚固段长度 2.50 米。与楼板连接的螺栓直径(mm):20.00; 楼板混凝土标号:C25。2、 立杆采纳双排脚手架, 顶面高出结构檐口上皮 1.5m。立杆接头采纳对接扣件连接, 立杆与大横杆采纳直角扣件连接。接头交错布置, 两个立柱接头避开出现在同步同跨内, 并在高度方向错开的距离不小于 50cm。3、 大横杆大横杆置于小横杆之下, 在立柱的内侧, 用直角扣件与立柱扣紧, 其长度大于 3 跨, 不小于 6m, 同一步大横杆四周要交圈。大横杆...
