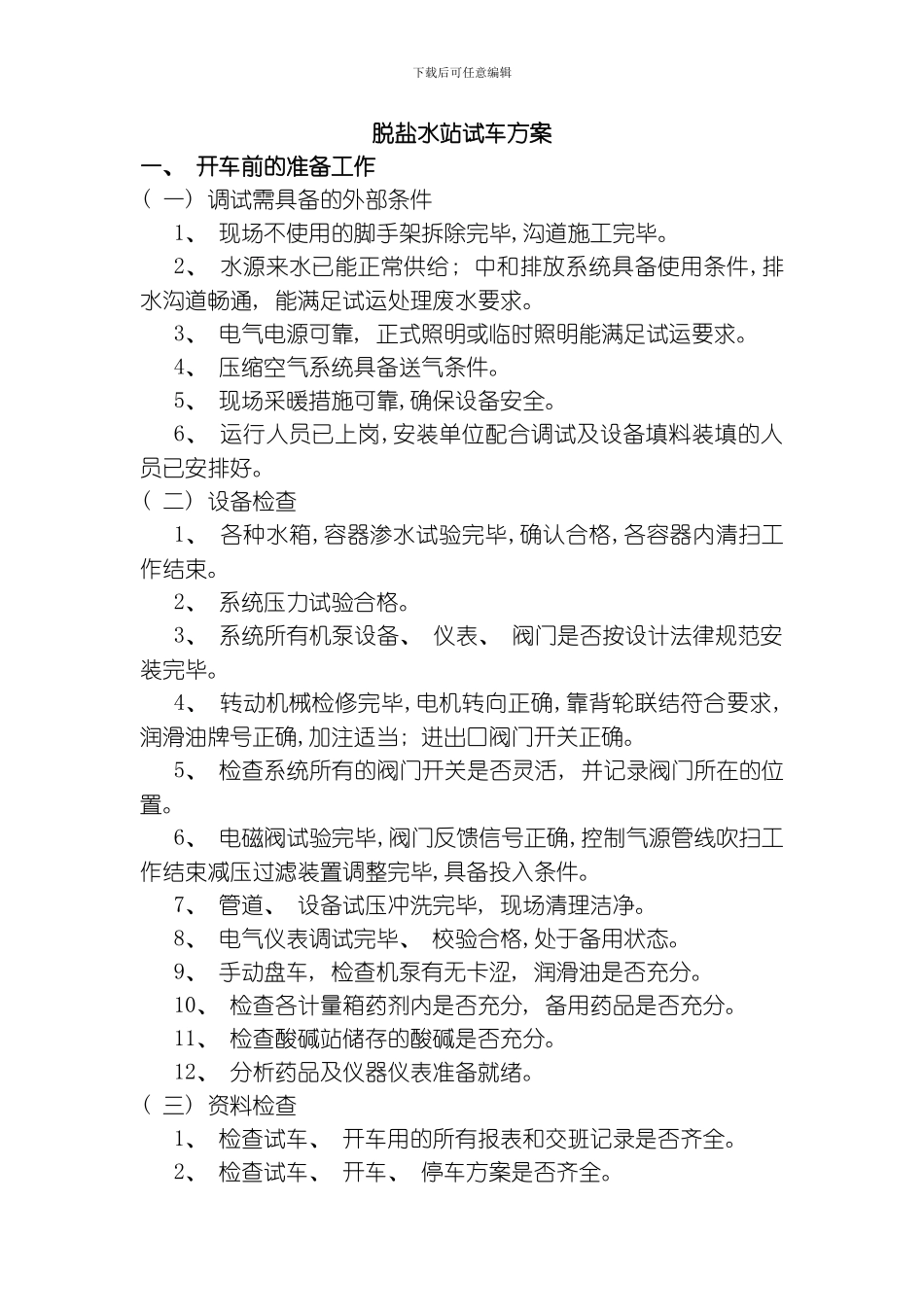

下载后可任意编辑脱盐水站试车方案一、 开车前的准备工作( 一) 调试需具备的外部条件1、 现场不使用的脚手架拆除完毕,沟道施工完毕。2、 水源来水已能正常供给; 中和排放系统具备使用条件,排水沟道畅通, 能满足试运处理废水要求。3、 电气电源可靠, 正式照明或临时照明能满足试运要求。4、 压缩空气系统具备送气条件。5、 现场采暖措施可靠,确保设备安全。6、 运行人员已上岗,安装单位配合调试及设备填料装填的人员已安排好。( 二) 设备检查1、 各种水箱,容器渗水试验完毕,确认合格,各容器内清扫工作结束。2、 系统压力试验合格。3、 系统所有机泵设备、 仪表、 阀门是否按设计法律规范安装完毕。4、 转动机械检修完毕,电机转向正确,靠背轮联结符合要求,润滑油牌号正确,加注适当; 进出口阀门开关正确。5、 检查系统所有的阀门开关是否灵活, 并记录阀门所在的位置。6、 电磁阀试验完毕,阀门反馈信号正确,控制气源管线吹扫工作结束减压过滤装置调整完毕,具备投入条件。7、 管道、 设备试压冲洗完毕, 现场清理洁净。8、 电气仪表调试完毕、 校验合格,处于备用状态。9、 手动盘车, 检查机泵有无卡涩, 润滑油是否充分。10、 检查各计量箱药剂内是否充分, 备用药品是否充分。11、 检查酸碱站储存的酸碱是否充分。12、 分析药品及仪器仪表准备就绪。( 三) 资料检查1、 检查试车、 开车用的所有报表和交班记录是否齐全。2、 检查试车、 开车、 停车方案是否齐全。下载后可任意编辑3、 检查工艺、 设备操作规程是否齐全。4、 检查安全操作规程是否发到操作人员手中。( 四) 工器具准备钳子 2 把, 铁丝 50 米, Φ65 消防水带 4 盘, 消防水枪 2 个, 5米长软管, 软管两头带 DN25 法兰, 盲板。( 五) 调试所用药品序号药品名称纯度百分含量(%)数量1NaOCl工业纯以上10~12%5 吨2聚合氧化铝工业纯以上30%3 吨3NaOH工业纯以上30%20 吨4HCL工业纯以上30%20 吨5NaHSO3化学纯以上≥98%1.9 吨6阻垢剂进口100%1.0 吨7氨水分析纯以上≥25%0.5 吨8工业盐工业纯以上100%30 吨( 六) 调试所需的水、 电、 气及蒸汽的具体参数见下表: 名称进水压力: 大于 0.3 Mpa流量: 大于 1050T/H排水去厂区下水道: 450T/H( 最大) 去酸碱中和池: 90T/H( 最大) 压缩空气压力: 0.7Mpa( 最大) 0.5Mpa( 最小) 流量: L/MIN( 最大) L/MIN( 最大) 电力电压: 380V负荷: KW( 七) 安全措施1、...
