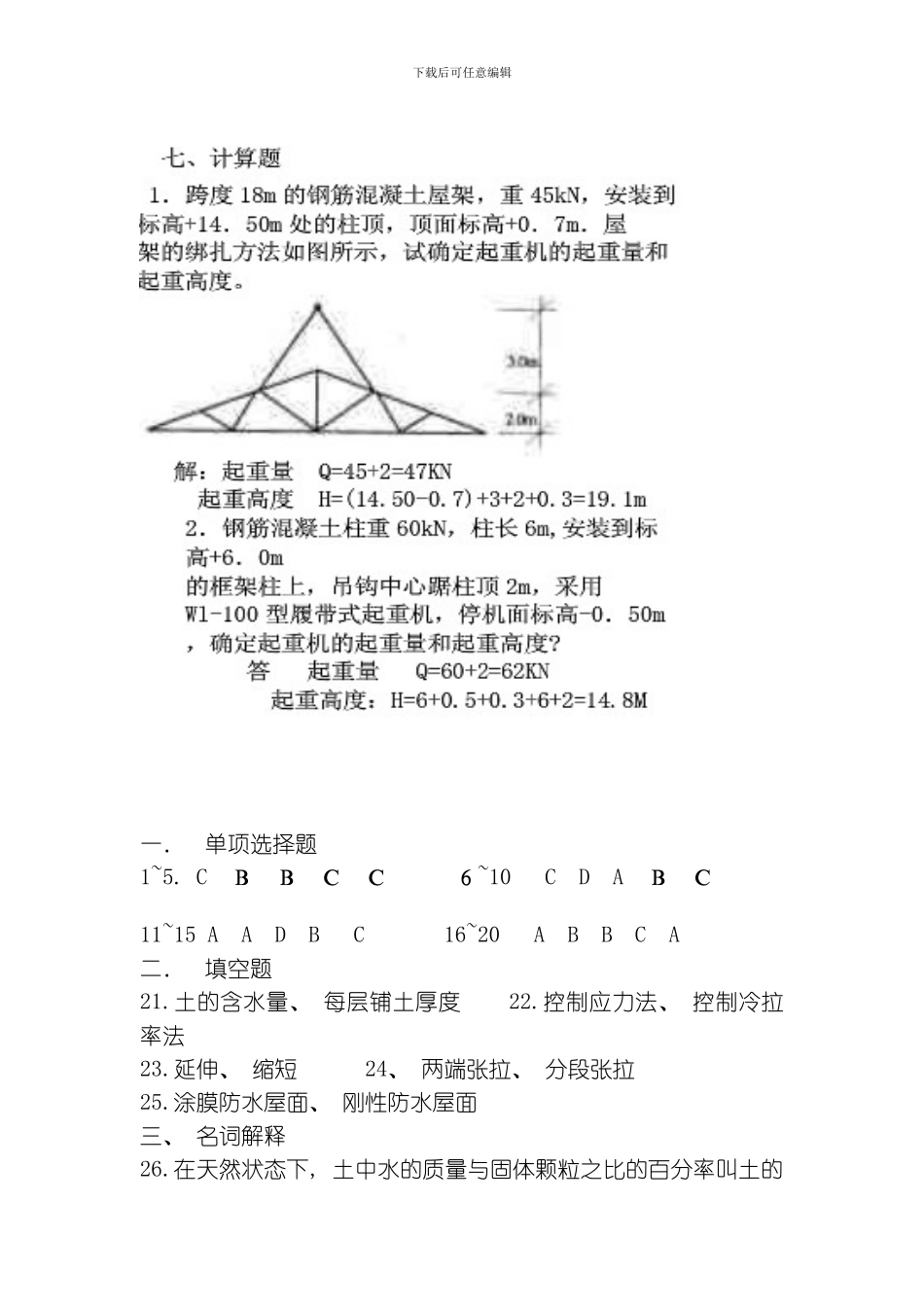

下载后可任意编辑 一.单项选择题1~5. C B B C C 6~10 C D A B C11~15 A A D B C 16~20 A B B C A二.填空题21.土的含水量、 每层铺土厚度 22.控制应力法、 控制冷拉率法23.延伸、 缩短 24、 两端张拉、 分段张拉25.涂膜防水屋面、 刚性防水屋面三、 名词解释26.在天然状态下, 土中水的质量与固体颗粒之比的百分率叫土的下载后可任意编辑天然含水量。27.假如动水压力等于或大于土的饱和度时, 土粒处于悬浮状态, 土的抗剪强度等于零, 土粒能随着渗流的水一起流动, 这种现象叫流沙现象。28.冬期浇筑的混凝土在受冻以前必须达到的最低强度称为混凝土受冻临界强度。29.起重机只升钩, 起重臂不转动, 使柱脚沿地面滑行逐渐直立, 然后直接插入杯口中。30.是将水泥石子浆罩面中尚未干硬的水泥用水冲刷掉, 使各色石子外露, 形成具有”绒面感”的表面, 即为水刷石饰面。四, 简答题31.(1) 应力求达到挖方与填方基本平衡和就近调配, 使挖方量与运距的乘积之和尽可能最小, 即为土方运输量或费用最小。( 1分) ( 2) 土方调配应考虑近期施工与后期利用相结合的原则, 考虑分区与全场相结合的原则, 还应尽可能与大型地下建筑物的施工相结合, 以避开重复挖运和场地混乱。( 1 分) ( 3) 合理布置挖、 填分区线, 选择恰当的调配方法、 运输线路, 使土方机械和运输车辆的性能得到充分发挥。( 1 分) ( 4) 好土用在回填质量要求较高的地区( 1 分) ( 5) 土方平衡调配尽可能与城市规划和农田用水相结合, 将余土一次性运到指定弃土场, 做到文明施工。总之, 进行土方调配, 必须根据现场具体情况、 有关技术资料, 工期要求, 土方施工方法与运输方法综合考虑, 并按上述原则, 经计算比较, 来选择经济合理的调配方案。( 1 分) 32.分件安装法的优点有: 起重机每次开行吊同类型构件, 索具无需常常更换, 安装效率高; 构件可分批进场, 供应较单一, 安装现场不至于过分拥挤, 平面布置较简单。其缺点是不能为后续工序及早提供工作面, 起重机开行路线长。( 3 分) 综合安装法的优点是: 起重机开行路线较短, 停机点位置少, 可为后期工程及早提供工作面, 使各工种能进行交叉平行流水作业。下载后可任意编辑其缺点在于同时安装多种类型构件, 现场拥挤, 矫正困难。( 2分) 33.产生瓶颈桩的主要原因是在含水率较大的软弱土层中沉管时, 土受挤压便产生很高的孔隙水压, 拔管后...
