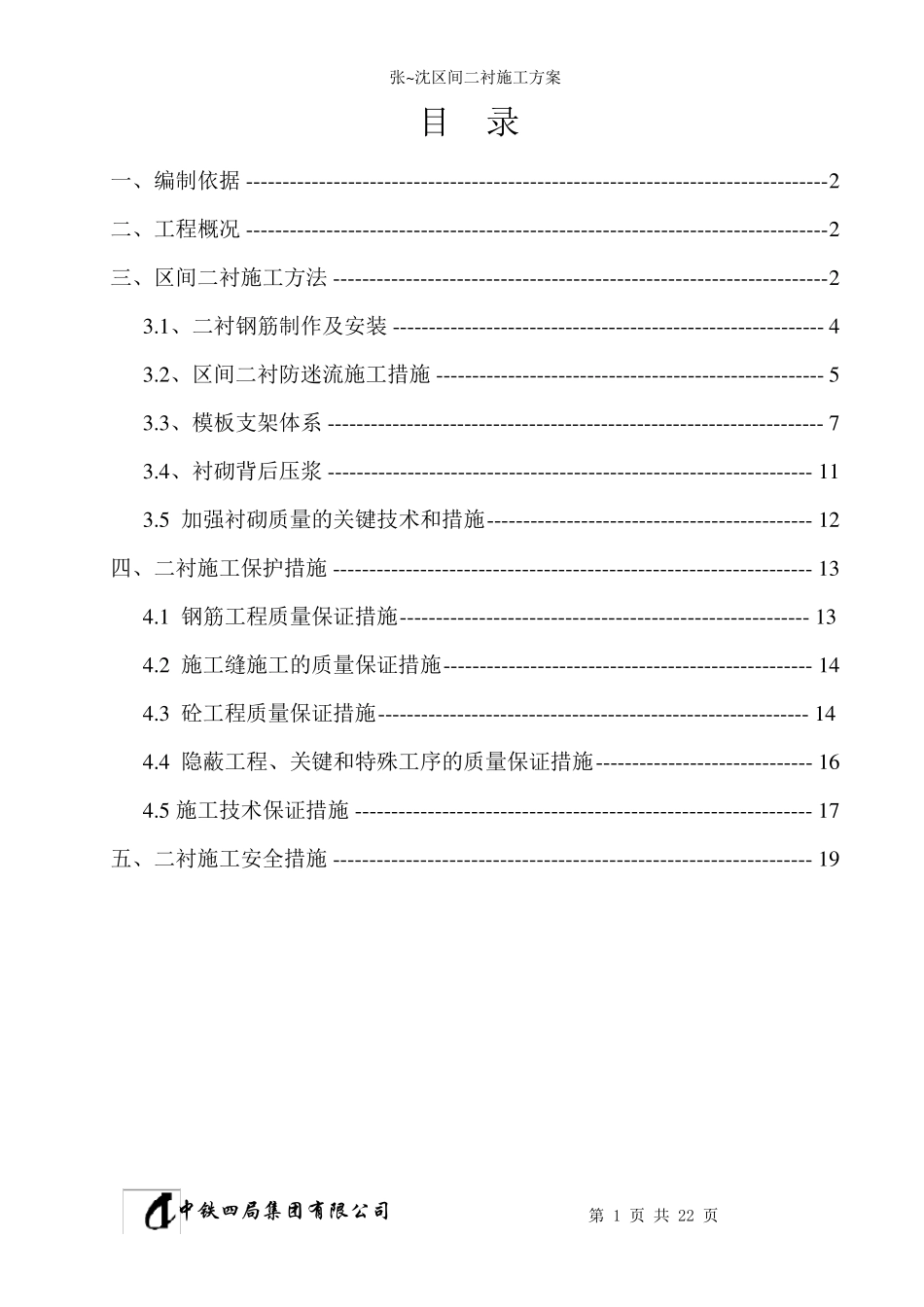

沈阳地铁一号线一期工程土建第一合同段 张士站~ 沈新路站区间 二衬施工方案 编制: 复核: 审核: 中铁四局集团有限公司 沈阳地铁一号线项目经理部 二○○七年四月 张~沈区间二衬施工方案 中 铁 四 局 集 团 有 限 公 司 第 1 页 共 22 页 目 录 一、编制依据 -------------------------------------------------------------------------------- 2 二、工程概况 -------------------------------------------------------------------------------- 2 三、区间二衬施工方法 -------------------------------------------------------------------- 2 3.1、二衬钢筋制作及安装 ------------------------------------------------------------ 4 3.2、区间二衬防迷流施工措施 ------------------------------------------------------ 5 3.3、模板支架体系 --------------------------------------------------------------------- 7 3.4、衬砌背后压浆 ------------------------------------------------------------------- 11 3.5 加强衬砌质量的关键技术和措施 --------------------------------------------- 12 四、二衬施工保护措施 ------------------------------------------------------------------ 13 4.1 钢筋工程质量保证措施 --------------------------------------------------------- 13 4.2 施工缝施工的质量保证措施 --------------------------------------------------- 14 4.3 砼工程质量保证措施 ------------------------------------------------------------ 14 4.4 隐蔽工程、关键和特殊工序的质量保证措施 ------------------------------ 16 4.5 施工技术保证措施 --------------------------------------------------------------- 17 五、二衬施工安全措施 ------------------------------------------------------------------ 19 张~沈区间二衬施工方案 中 铁 四 局 集 团 有 限 公 司 第 2 页 共 22 页 一、编制依据 1、《沈阳地铁一号线工程张士站~沈新路站主体结构施工强审图》; 2、《沈阳地铁一号线土建工程第一合同段实施性施工组织设计》; 3、类似工程成功经验; 4、地铁工程相关施工规范。 二、工程概况 本区间起止里程为DK0+224.5~DK1+438.90,区间左线长1205.18m (短链9.22m), 右线长121...
