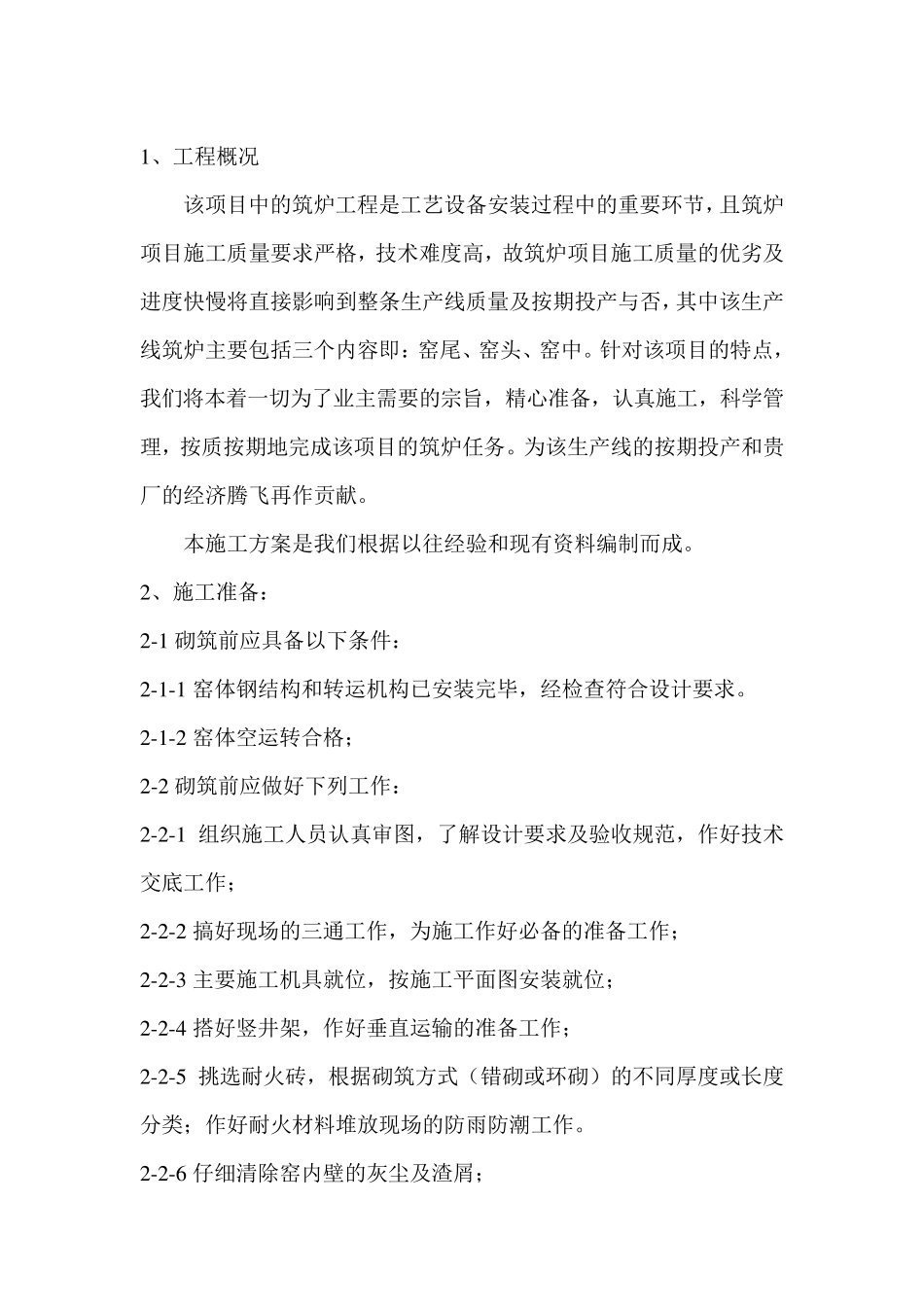

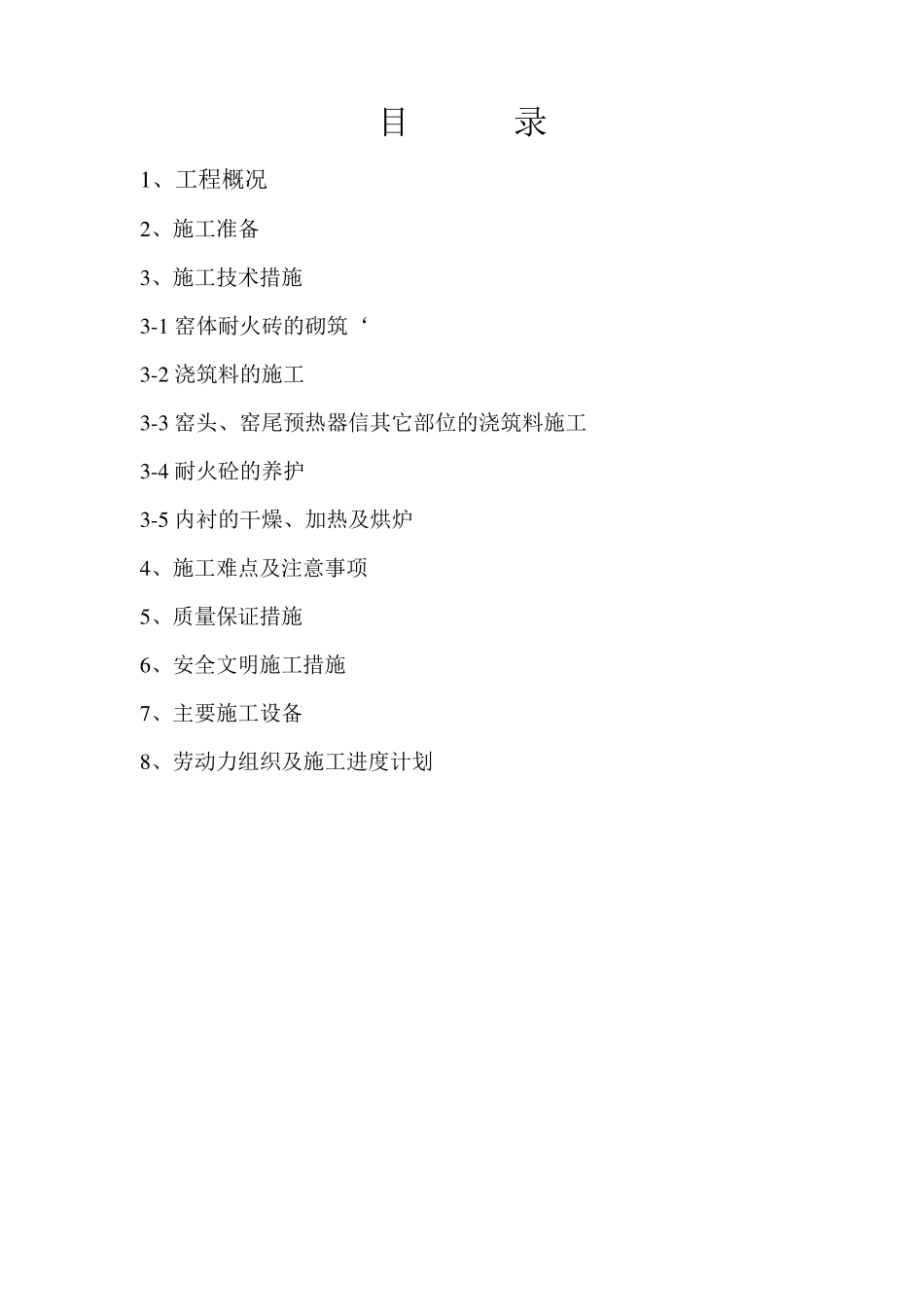

目 录 1 、工程概况 2 、施工准备 3 、施工技术措施 3 -1 窑体耐火砖的砌筑‘ 3 -2 浇筑料的施工 3 -3 窑头、窑尾预热器信其它部位的浇筑料施工 3 -4 耐火砼的养护 3 -5 内衬的干燥、加热及烘炉 4 、施工难点及注意事项 5 、质量保证措施 6 、安全文明施工措施 7 、主要施工设备 8 、劳动力组织及施工进度计划 1 、工程概况 该项目中的筑炉工程是工艺设备安装过程中的重要环节,且筑炉项目施工质量要求严格,技术难度高,故筑炉项目施工质量的优劣及进度快慢将直接影响到整条生产线质量及按期投产与否,其中该生产线筑炉主要包括三个内容即:窑尾、窑头、窑中
针对该项目的特点,我们将本着一切为了业主需要的宗旨,精心准备,认真施工,科学管理,按质按期地完成该项目的筑炉任务
为该生产线的按期投产和贵厂的经济腾飞再作贡献
本施工方案是我们根据以往经验和现有资料编制而成
2 、施工准备: 2 -1 砌筑前应具备以下条件: 2 -1 -1 窑体钢结构和转运机构已安装完毕,经检查符合设计要求
2 -1 -2 窑体空运转合格; 2 -2 砌筑前应做好下列工作: 2 -2 -1 组织施工人员认真审图,了解设计要求及验收规范,作好技术交底工作; 2 -2 -2 搞好现场的三通工作,为施工作好必备的准备工作; 2 -2 -3 主要施工机具就位,按施工平面图安装就位; 2 -2 -4 搭好竖井架,作好垂直运输的准备工作; 2 -2 -5 挑选耐火砖,根据砌筑方式(错砌或环砌)的不同厚度或长度分类;作好耐火材料堆放现场的防雨防潮工作
2 -2 -6 仔细清除窑内壁的灰尘及渣屑; 2-2-7 在窑内壁画出若干条纵向直线和圆圈线,纵向直线与窑体的轴向中心线,在同一平面内
5m-2m 画一条
用以控制砖环平直

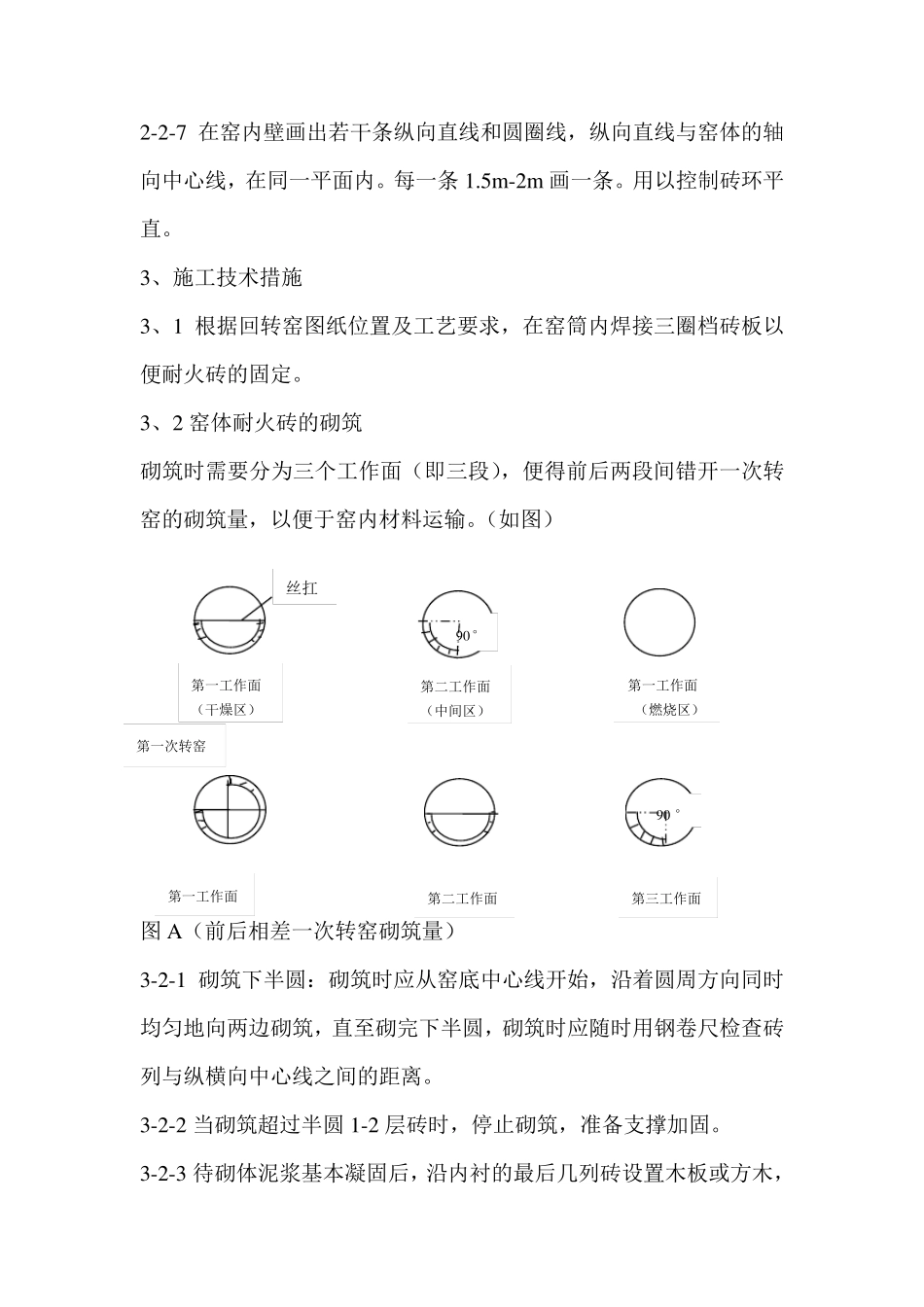

3、施工技术措施 3、1 根据回转窑图纸位置及工艺要求,在
