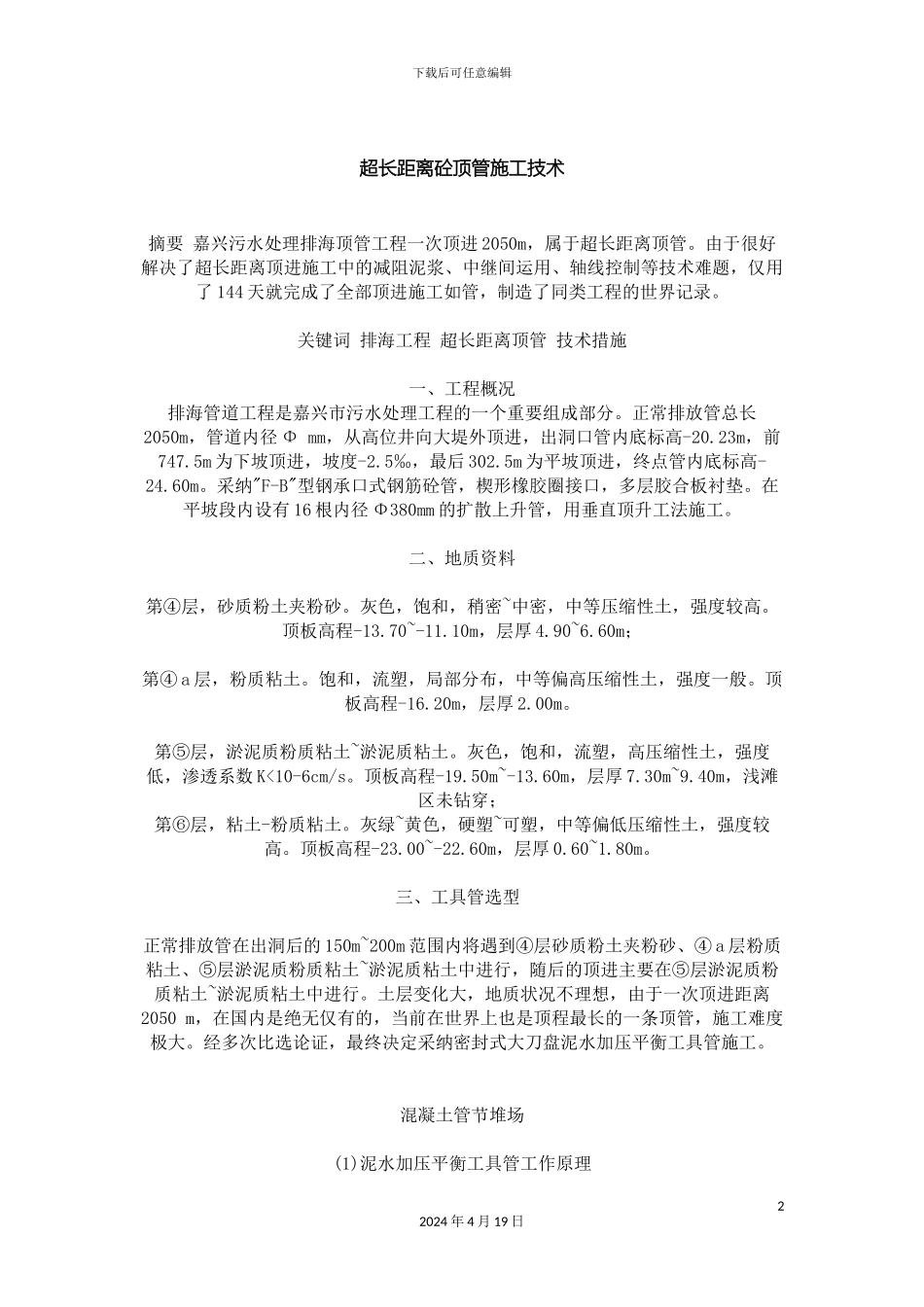

下载后可任意编辑超长距离砼顶管施工技术12024 年 4 月 19 日下载后可任意编辑超长距离砼顶管施工技术摘要 嘉兴污水处理排海顶管工程一次顶进 2050m,属于超长距离顶管
由于很好解决了超长距离顶进施工中的减阻泥浆、中继间运用、轴线控制等技术难题,仅用了 144 天就完成了全部顶进施工如管,制造了同类工程的世界记录
关键词 排海工程 超长距离顶管 技术措施一、工程概况排海管道工程是嘉兴市污水处理工程的一个重要组成部分
正常排放管总长2050m,管道内径 Φ mm,从高位井向大堤外顶进,出洞口管内底标高-20
23m,前747
5m 为下坡顶进,坡度-2
5‰,最后 302
5m 为平坡顶进,终点管内底标高-24
采纳"F-B"型钢承口式钢筋砼管,楔形橡胶圈接口,多层胶合板衬垫
在平坡段内设有 16 根内径 Φ380mm 的扩散上升管,用垂直顶升工法施工
二、地质资料第④层,砂质粉土夹粉砂
灰色,饱和,稍密~中密,中等压缩性土,强度较高
顶板高程-13
70~-11
10m,层厚 4
60m;第④ a 层,粉质粘土
饱和,流塑,局部分布,中等偏高压缩性土,强度一般
顶板高程-16
20m,层厚 2
第⑤层,淤泥质粉质粘土~淤泥质粘土
灰色,饱和,流塑,高压缩性土,强度低,渗透系数 K
