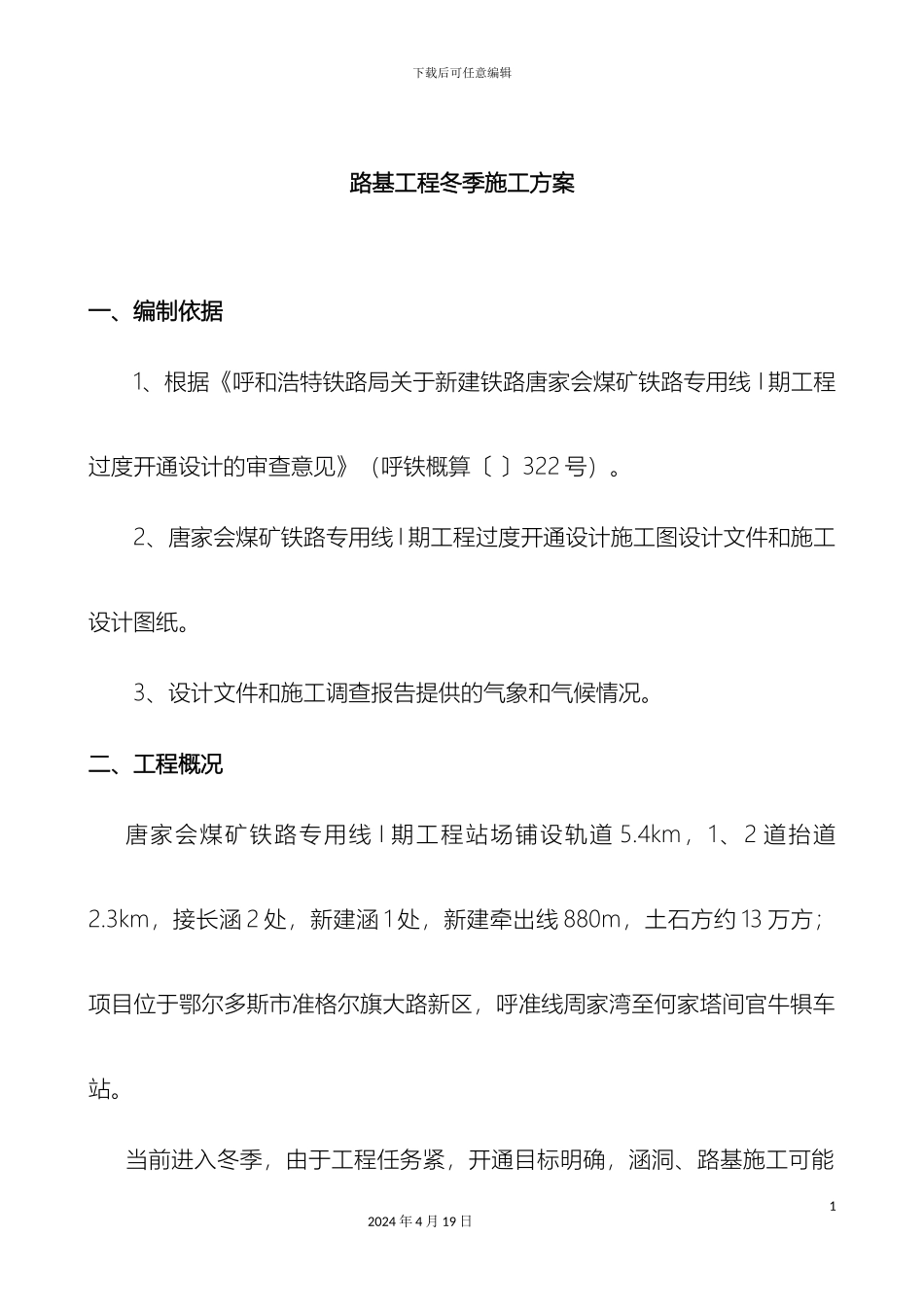

下载后可任意编辑路基冬季施工方案12024 年 4 月 19 日下载后可任意编辑新建铁路唐家会煤矿铁路专用线 I 期工程冬季施工方案内蒙古呼铁建工集团有限公司第四项目部二〇一七年十月12024 年 4 月 19 日下载后可任意编辑路基工程冬季施工方案一、编制依据1、根据《呼和浩特铁路局关于新建铁路唐家会煤矿铁路专用线 I 期工程过度开通设计的审查意见》(呼铁概算〔 〕322 号)
2、唐家会煤矿铁路专用线 I 期工程过度开通设计施工图设计文件和施工设计图纸
3、设计文件和施工调查报告提供的气象和气候情况
二、工程概况唐家会煤矿铁路专用线 I 期工程站场铺设轨道 5
4km,1、2 道抬道2
3km,接长涵 2 处,新建涵 1 处,新建牵出线 880m,土石方约 13 万方;项目位于鄂尔多斯市准格尔旗大路新区,呼准线周家湾至何家塔间官牛犋车站
当前进入冬季,由于工程任务紧,开通目标明确,涵洞、路基施工可能12024 年 4 月 19 日下载后可任意编辑需要冬季施工,故编制本方案
主要工程数量:路基工程1) 路基挖方:4 万立方;2) 借土填方:9 万立方
桥涵工程1)涵洞接长 2 处(k111+318 1-1
5m 盖板涵接长 24 米;k111+898 1-3m 盖板涵接长 32 米),预制盖板共计 56 节
2)新建涵洞 1 处:1-6m 盖板涵,涵长 45 米,预制盖板 45 节
三、冬季施工准备工作1、根据试验室的测温记录,当施工场地昼夜平均气温连续五天稳定低于 5℃时,最低气温低于-3℃时,钢筋、预应力、混凝土等工程应实行冬期施工的措施
严寒期不宜进行施工
22024 年 4 月 19 日下载后可任意编辑 2、及时掌握天气预报的气象变化趋势及动态,以利于安排施工,做好预防准备工作
3、根据本工程施工的具体情况,确定冬季施工需要实行防护的具体工程项目或工作内容,制定相
