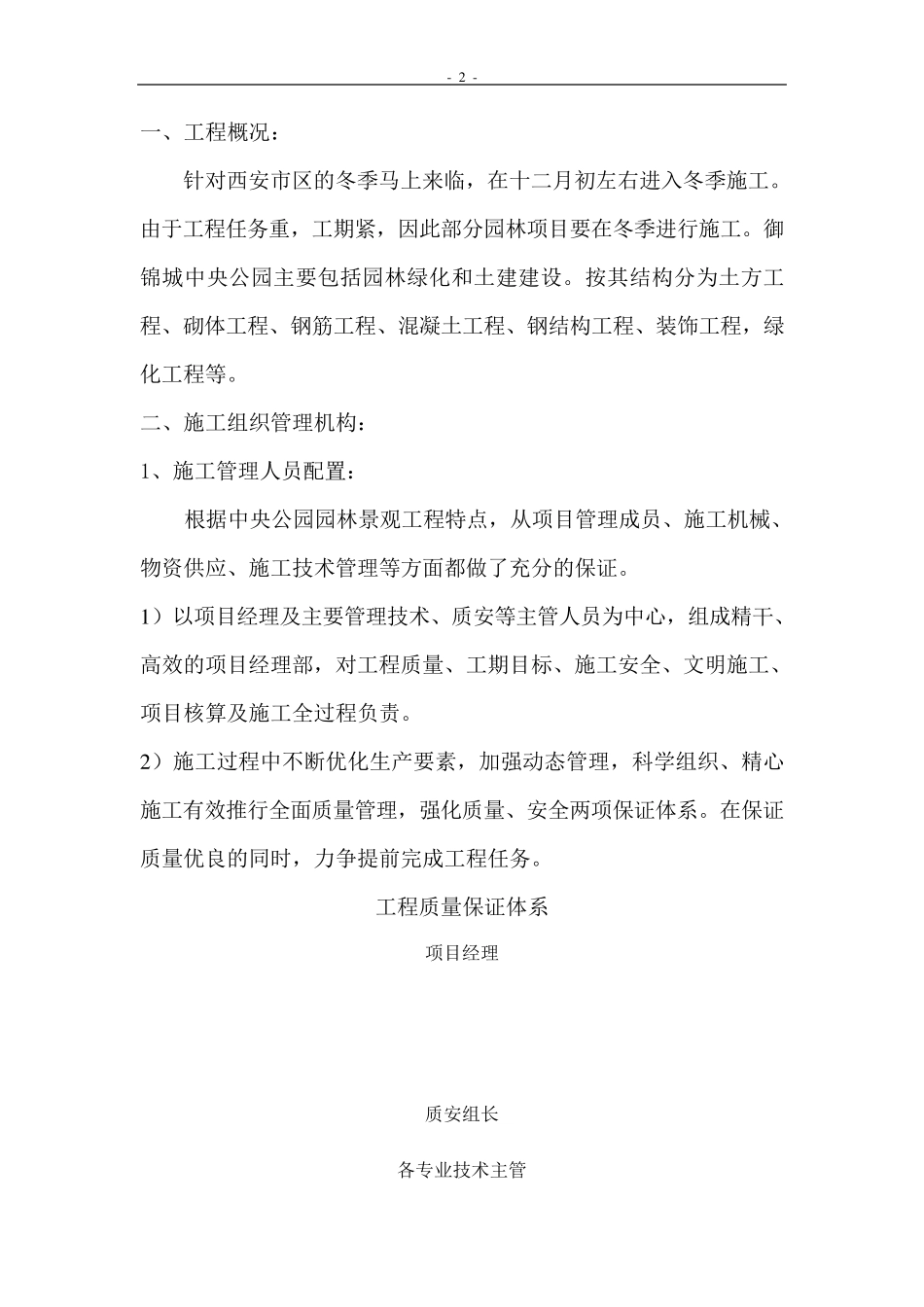

- 1 - 冬季施工方案 目 录 一、工程概况 二、工程管理组织机构 三、冬季施工方案 (一)施工准备 (二)土方工程 (三)砌体工程 (四)钢筋工程 (五)混凝土工程 (六)钢结构工程 (七)装饰工程 (八)绿化工程 四、施工进度计划保证措施 五、施工安全管理措施 六、文明施工和成品保护措施 - 2 - 一、工程概况: 针对西安市区的冬季马上来临,在十二月初左右进入冬季施工。由于工程任务重,工期紧,因此部分园林项目要在冬季进行施工。御锦城中央公园主要包括园林绿化和土建建设。按其结构分为土方工程、砌体工程、钢筋工程、混凝土工程、钢结构工程、装饰工程,绿化工程等。 二、施工组织管理机构: 1、施工管理人员配置: 根据中央公园园林景观工程特点,从项目管理成员、施工机械、物资供应、施工技术管理等方面都做了充分的保证。 1 )以项目经理及主要管理技术、质安等主管人员为中心,组成精干、高效的项目经理部,对工程质量、工期目标、施工安全、文明施工、项目核算及施工全过程负责。 2 )施工过程中不断优化生产要素,加强动态管理,科学组织、精心施工有效推行全面质量管理,强化质量、安全两项保证体系。在保证质量优良的同时,力争提前完成工程任务。 工程质量保证体系 项目经理 质安组长 各专业技术主管 - 3 - 质安员 材料员 施工员 资料员 2 、人力资源配置: 针对西安市园林工程冬季施工的特点,在确保质量的前提下,采用重点突击的施工方法,形成平面流水、立体交叉作业,各工程、各专业之间协调配合,缩短工序之间的间歇,提高劳动资源的功效。根据园林工程拟定的整套施工工序,按各阶段的工作量,合理安排各种劳动力并有一定的储备,随时进行劳动力调整。 三、冬季施工方案 (一)施工准备 1 、气象资料 当冬天来临时,如果连续5 天的日平均气温稳定在5 ℃以下,则此 5 天的第一天为进入冬季施工的初日;当气温转暖时,最后一个 5天的日平均气温稳定在5 ℃以下,则此 5 天的最后一天为冬季施工的终日。 根据以往气象资料,陕西西安地区的冬季施工的开始时间为 11月30 日,终止时间为 3 月15 日。 2、图纸准备 凡进行冬季施工的工程项目,必须复核施工图纸,查对其是否能适应冬季施工要求,部分重大问题应通过图纸会审 进行解 决 。 3、现 场 准备 - 4 - (1)根据实物工程量提前组织有关机具、外加剂和保温材料进场。 (2)搭建加热用的临...
