下载后可任意编辑路基施工方案资料12024 年 4 月 19 日下载后可任意编辑路基施工方案1

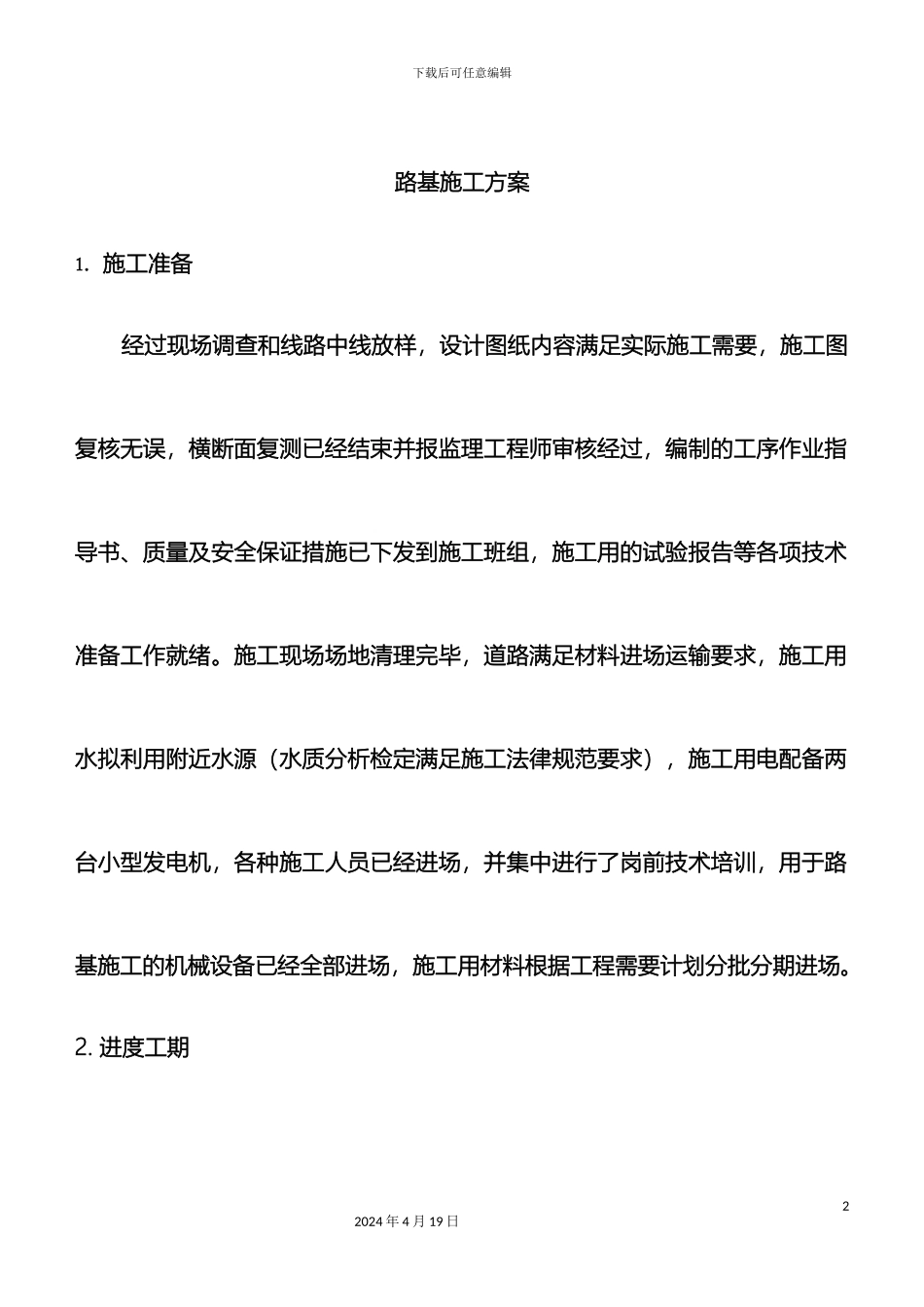

施工准备经过现场调查和线路中线放样,设计图纸内容满足实际施工需要,施工图复核无误,横断面复测已经结束并报监理工程师审核经过,编制的工序作业指导书、质量及安全保证措施已下发到施工班组,施工用的试验报告等各项技术准备工作就绪
施工现场场地清理完毕,道路满足材料进场运输要求,施工用水拟利用附近水源(水质分析检定满足施工法律规范要求),施工用电配备两台小型发电机,各种施工人员已经进场,并集中进行了岗前技术培训,用于路基施工的机械设备已经全部进场,施工用材料根据工程需要计划分批分期进场

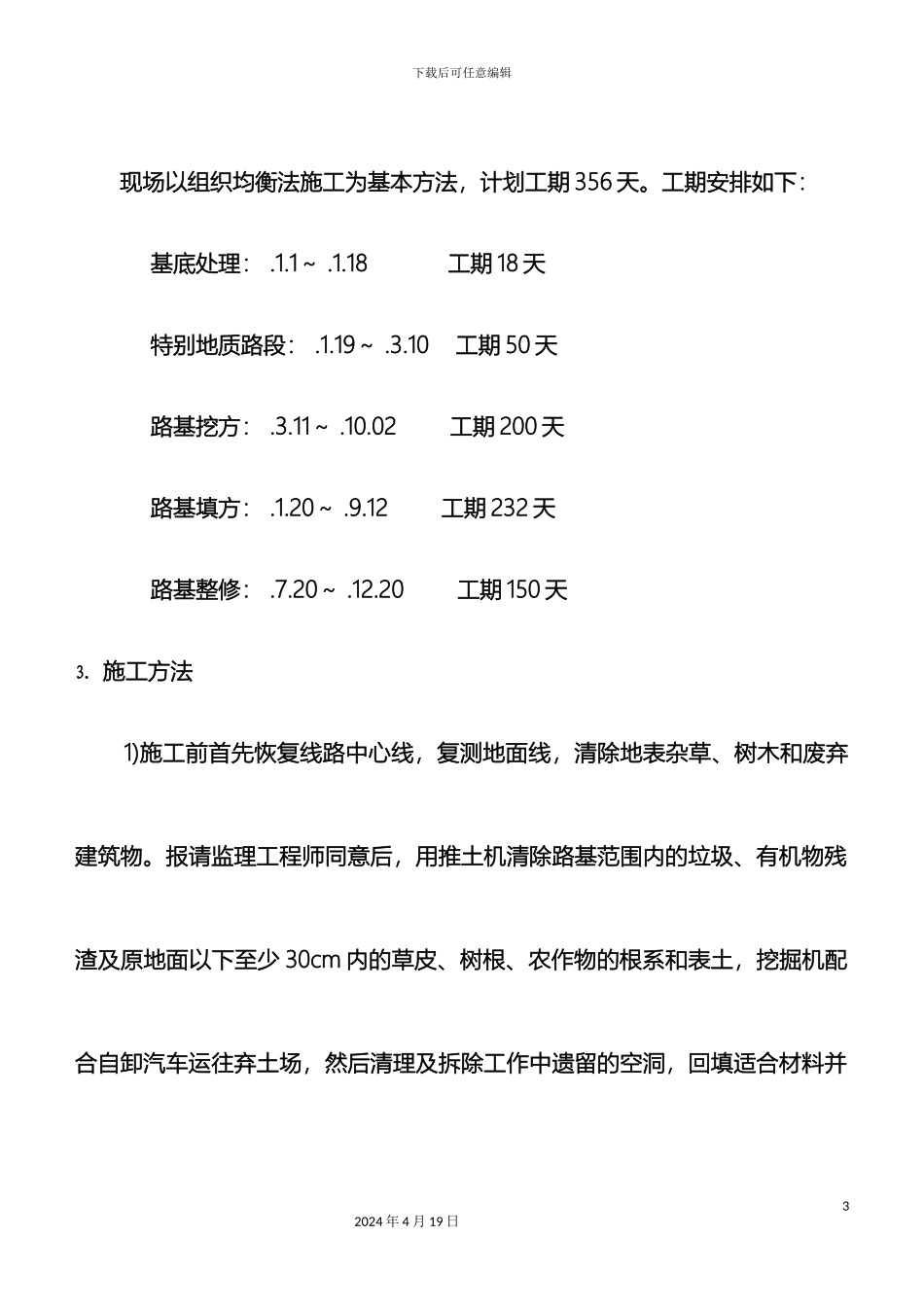

进度工期22024 年 4 月 19 日下载后可任意编辑现场以组织均衡法施工为基本方法,计划工期 356 天
工期安排如下:基底处理:
18 工期 18 天特别地质路段:
10 工期 50 天路基挖方:
02 工期 200 天路基填方:
12 工期 232 天路基整修:
20 工期 150 天3
施工方法1)施工前首先恢复线路中心线,复测地面线,清除地表杂草、树木和废弃建筑物
报请监理工程师同意后,用推土机清除路基范围内的垃圾、有机物残渣及原地面以下至少 30cm 内的草皮、树根、农作物的根系和表土,挖掘机配合自卸汽车运往弃土场,然后清理及拆除工作中遗留的空洞,回填适合材料并32024 年 4 月 19 日下载后可任意编辑分层夯实
不良地质路段处理按设计要求进行清淤、换填
场地清理完成后,全面进行填前碾压,使基底压实度达到 90%以上,对于零填挖路段路床面以下0~30cm 不小于 95%,2)软土路基处理1、抛石挤淤:选取 30~60cm 粒径的片石,石块强度不应小于 20Mpa,石料应强韧、密实
