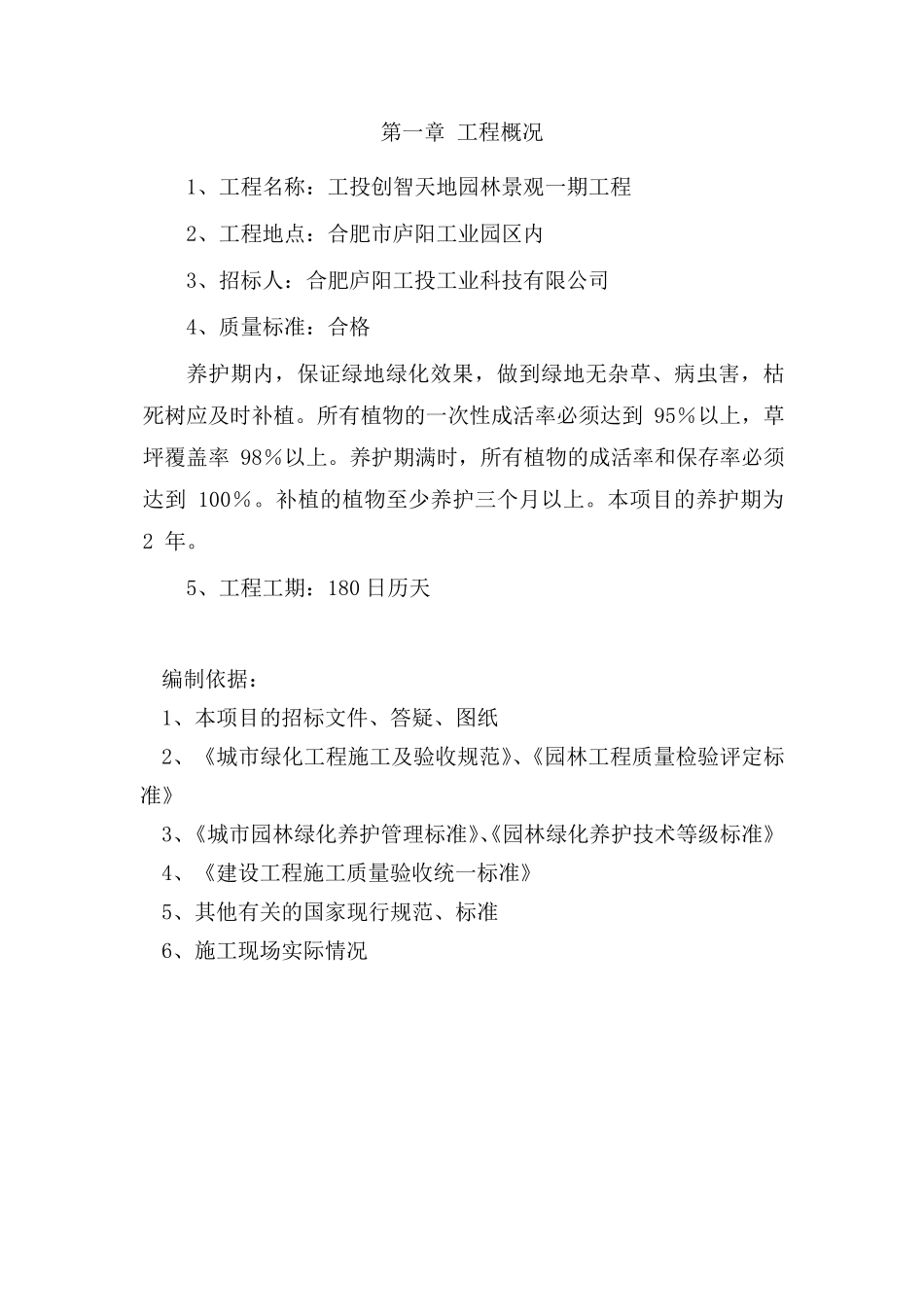

七、施工组织设计 第一章 工程概况 第二章 施工总平面布置图 第三章 工程施工的重点和难点及保证措施 第四章 其它 第一节 售后服务方案 第二节 工程保养及维护措施 第五章 主要施工方法 第六章 拟投入的主要物资计划 第七章 拟投入的主要施工机械、设备计划 第八章 劳动力安排计划 第九章 确保工程质量的技术组织措施 第十章 确保安全生产的技术组织措施 第十一章 确保工期的技术组织措施 第十二章 确保文明施工的技术组织措施 第一章 工程概况 1、工程名称:工投创智天地园林景观一期工程 2、工程地点:合肥市庐阳工业园区内 3、招标人:合肥庐阳工投工业科技有限公司 4、质量标准:合格 养护期内,保证绿地绿化效果,做到绿地无杂草、病虫害,枯死树应及时补植。所有植物的一次性成活率必须达到 95%以上,草坪覆盖率 98%以上。养护期满时,所有植物的成活率和保存率必须达到 100%。补植的植物至少养护三个月以上。本项目的养护期为 2 年。 5、工程工期:180 日历天 编制依据: 1、本项目的招标文件、答疑、图纸 2、《城市绿化工程施工及验收规范》、《园林工程质量检验评定标准》 3、《城市园林绿化养护管理标准》、《园林绿化养护技术等级标准》 4、《建设工程施工质量验收统一标准》 5、其他有关的国家现行规范、标准 6、施工现场实际情况 第二章 施工总平面布置图 1 、施工总平面图 道 路 施 工 总 平 面 图 ⑦ 计划职工活动区域 ④设 备 仓 库 ①现 场 办 公 区 ③ 职 工 生 活 区 ②食 堂 ⑧ 苗 木 假 植 区 ⑤门卫室 ⑥水电设施 2 、临时用地表 序号 用途 面积(平方米) 位置 需用时间 备注 1 现场办公室 50 详见施工总平面图 至竣工验收结束 2 食 堂 50 详见施工总平面图 至竣工验收结束 3 职工生活区 150 详见施工总平面图 至竣工验收结束 4 设备仓库区 300 详见施工总平面图 至竣工验收结束 5 门 卫 室 15 详见施工总平面图 至竣工验收结束 6 水电设施 20 详见施工总平面图 至竣工验收结束 7 职工活动区 200 详见施工总平面图 至竣工验收结束 8 苗木假植区 400 详见施工总平面图 至竣工验收结束 3、施工现场平面布置原则 1)在满足施工的条件下,尽量节约施工用地; 2)满足施工需要和文明施工的前提下,尽可能减少材料堆放场地; 3)在保证场内交通运输畅通和满足施工材料要求...
