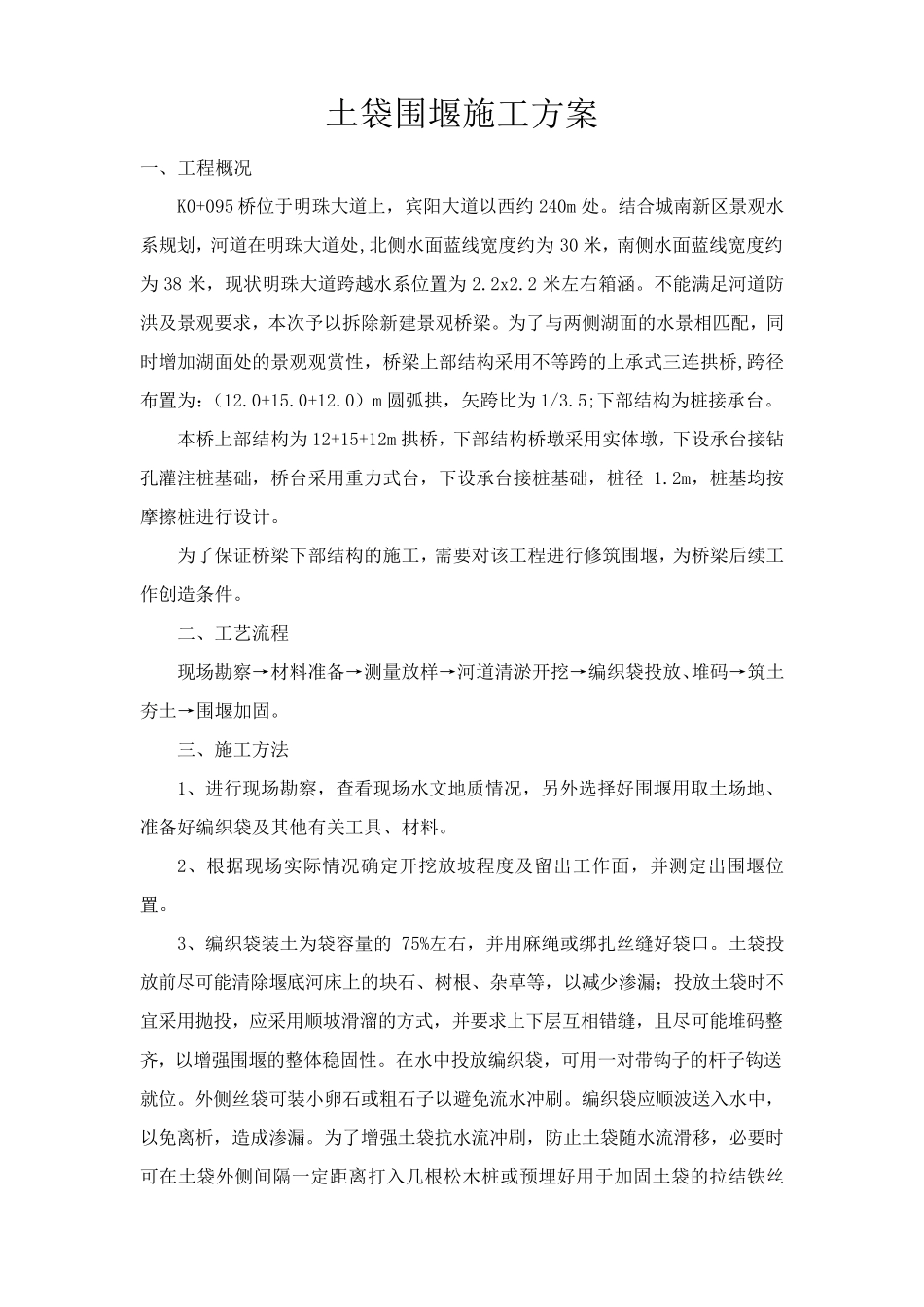

土 袋 围 堰 施 工 方 案 一 、 工 程 概 况 K0+095 桥 位 于 明 珠 大 道 上 , 宾 阳 大 道 以 西 约 240m 处 。 结 合 城 南 新 区 景 观 水系 规 划 , 河 道 在 明 珠 大 道 处 ,北 侧 水 面 蓝 线 宽 度 约 为30 米 , 南 侧 水 面 蓝 线 宽 度 约为 38 米 , 现 状 明 珠 大 道 跨 越 水 系 位 置 为 2.2x2.2 米 左 右 箱 涵 。 不 能 满 足 河 道 防洪 及 景 观 要 求 , 本 次 予 以 拆 除 新 建 景 观 桥 梁 。 为 了 与 两 侧 湖 面 的 水 景 相 匹 配 , 同时 增 加 湖 面 处 的 景 观 观 赏 性 , 桥 梁 上 部 结 构 采 用 不 等 跨 的 上 承 式 三 连 拱 桥 ,跨 径布 置 为 :( 12.0+15.0+12.0) m 圆 弧 拱 , 矢 跨 比 为 1/3.5;下 部 结 构 为 桩 接 承 台 。 本 桥 上 部 结 构 为 12+15+12m 拱 桥 , 下 部 结 构 桥 墩 采 用 实 体 墩 , 下 设 承 台 接 钻孔 灌 注 桩 基 础 , 桥 台 采 用 重 力 式 台 , 下 设 承 台 接 桩 基 础 , 桩 径1.2m, 桩 基 均 按摩擦桩 进行设 计。 为 了 保证桥 梁 下 部 结 构 的 施 工 , 需要 对该工 程 进行修筑围 堰 , 为 桥 梁 后续工作创造条件。 二、 工 艺流程 现 场勘察→材料准备→测量放 样 →河 道 清 淤 开 挖 →编 织 袋 投 放 、堆 码 →筑土夯 土 →围 堰 加 固 。 三 、 施 工 方 法 1、 进行现 场勘察, 查 看 现 场水 文 地 质 情 况 , 另 外 选 择 好 围 堰 用 取 土 场地 、准备好 编 织 袋 及 其 他 有 关 工 具 、 材料。 2、 根 据 现 场实 际 情 况 确 定 开 挖 放 坡 程 度 及 留 出 工 作面 , 并 测定 出 围 堰 位置 。 3、 编 织 袋 装 土 为 袋 容 量的75%左 右 , 并 用 麻 绳 或 绑 扎 丝 缝 好 袋 口 。 土 袋 投放 前 尽 可 能 清 除 堰 底 河 床 上 的 块 石 、 树 根 、 杂 草 等 , 以 减 少 渗 漏 ; 投 放 土 袋 时 不宜 采 用 抛 投 , 应 采 用 顺 坡 滑 溜 的...
