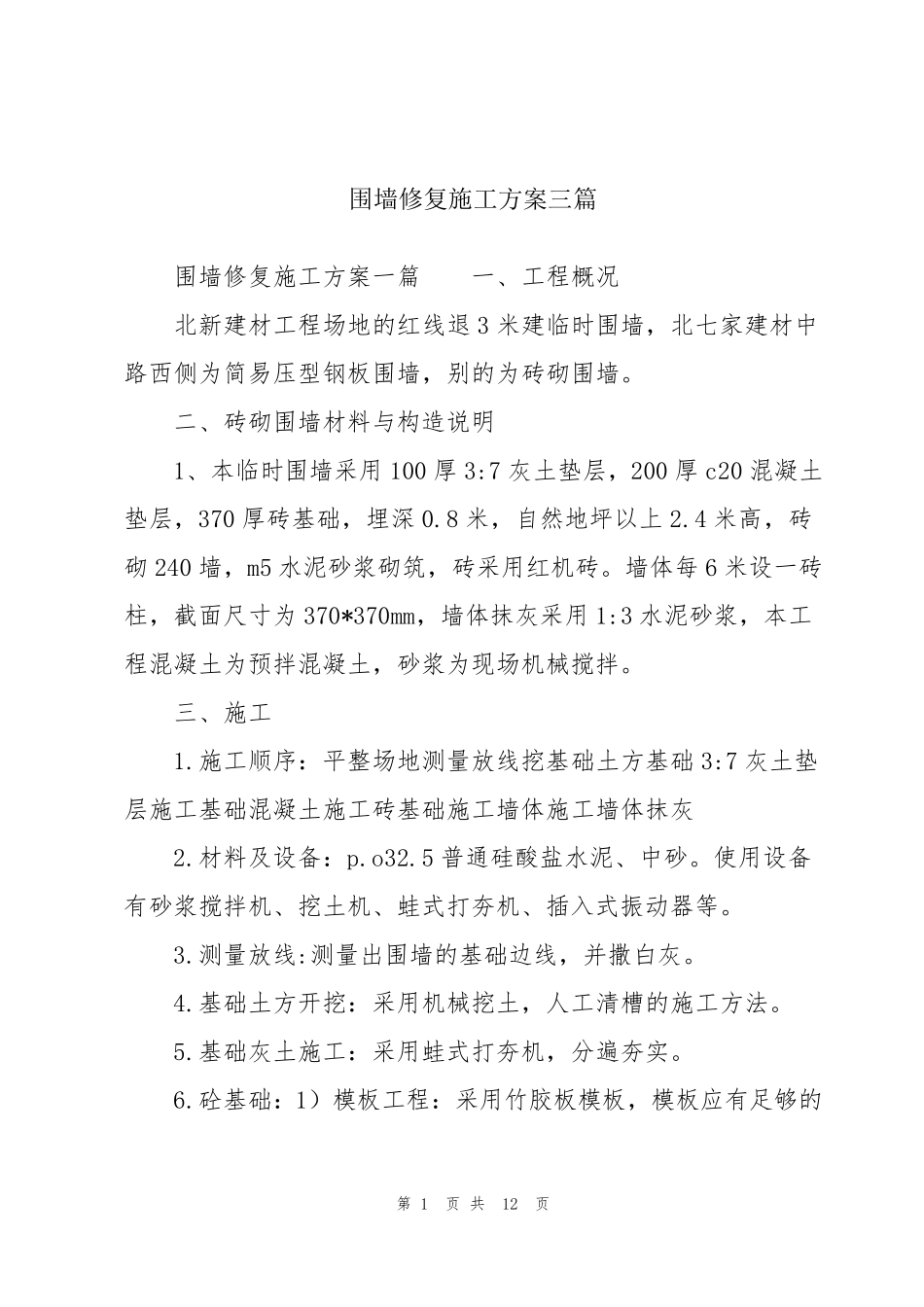

第 1 页 共 12 页 围墙修复施工方案三篇 围墙修复施工方案一篇 一、工程概况 北新建材工程场地的红线退 3 米建临时围墙,北七家建材中路西侧为简易压型钢板围墙,别的为砖砌围墙
二、砖砌围墙材料与构造说明 1、本临时围墙采用 100 厚 3:7 灰土垫层,200 厚 c20 混凝土垫层,370 厚砖基础,埋深 0
8 米,自然地坪以上 2
4 米高,砖砌 240 墙,m5 水泥砂浆砌筑,砖采用红机砖
墙体每 6 米设一砖柱,截面尺寸为 370*370mm,墙体抹灰采用 1:3 水泥砂浆,本工程混凝土为预拌混凝土,砂浆为现场机械搅拌
三、施工 1
施工顺序:平整场地测量放线挖基础土方基础 3:7 灰土垫层施工基础混凝土施工砖基础施工墙体施工墙体抹灰 2
材料及设备:p
5 普通硅酸盐水泥、中砂
使用设备有砂浆搅拌机、挖土机、蛙式打夯机、插入式振动器等
测量放线:测量出围墙的基础边线,并撒白灰
基础土方开挖:采用机械挖土,人工清槽的施工方法
基础灰土施工:采用蛙式打夯机,分遍夯实

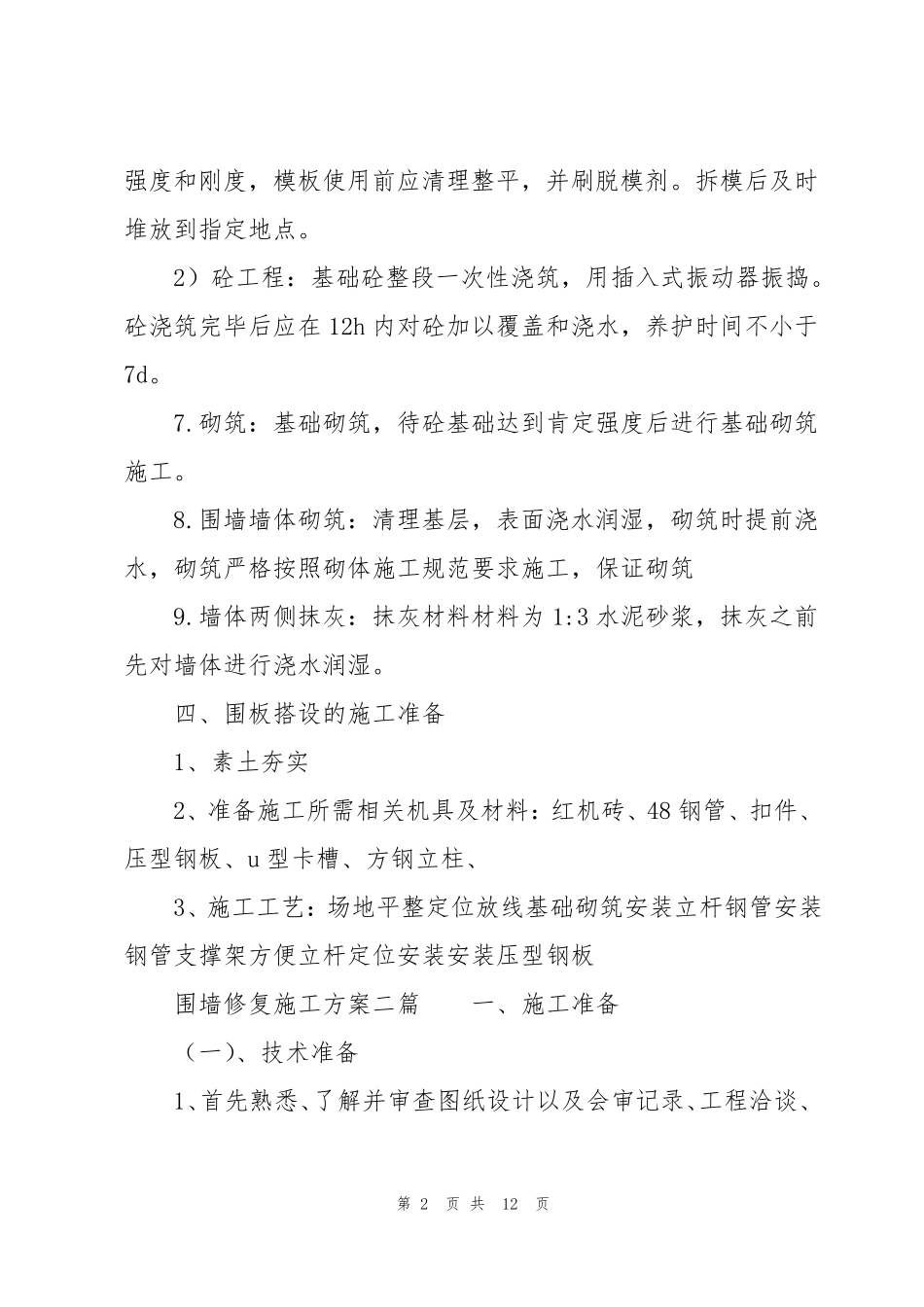

砼基础:1)模板工程:采用竹胶板模板,模板应有足够的 第 2 页 共 12 页 强度和刚度,模板使用前应清理整平,并刷脱模剂
拆模后及时堆放到指定地点
2)砼工程:基础砼整段一次性浇筑,用插入式振动器振捣
砼浇筑完毕后应在12h 内对砼加以覆盖和浇水,养护时间不小于7d
砌筑:基础砌筑,待砼基础达到肯定强度后进行基础砌筑施工
围墙墙体砌筑:清理基层,表面浇水润湿,砌筑时提前浇水,砌筑严格按照砌体施工规范要求施工,保证砌筑 9
墙体两侧抹灰:抹灰材料材料为1:3 水泥砂浆,抹灰之前先对墙体进行浇水润湿
四、围板搭设的施工准备 1、素土夯实 2、准备施工所需相关机具及材料:红机砖、48 钢管、扣件、压型钢板、u 型卡槽、方钢立柱、 3、施工工艺:场地
