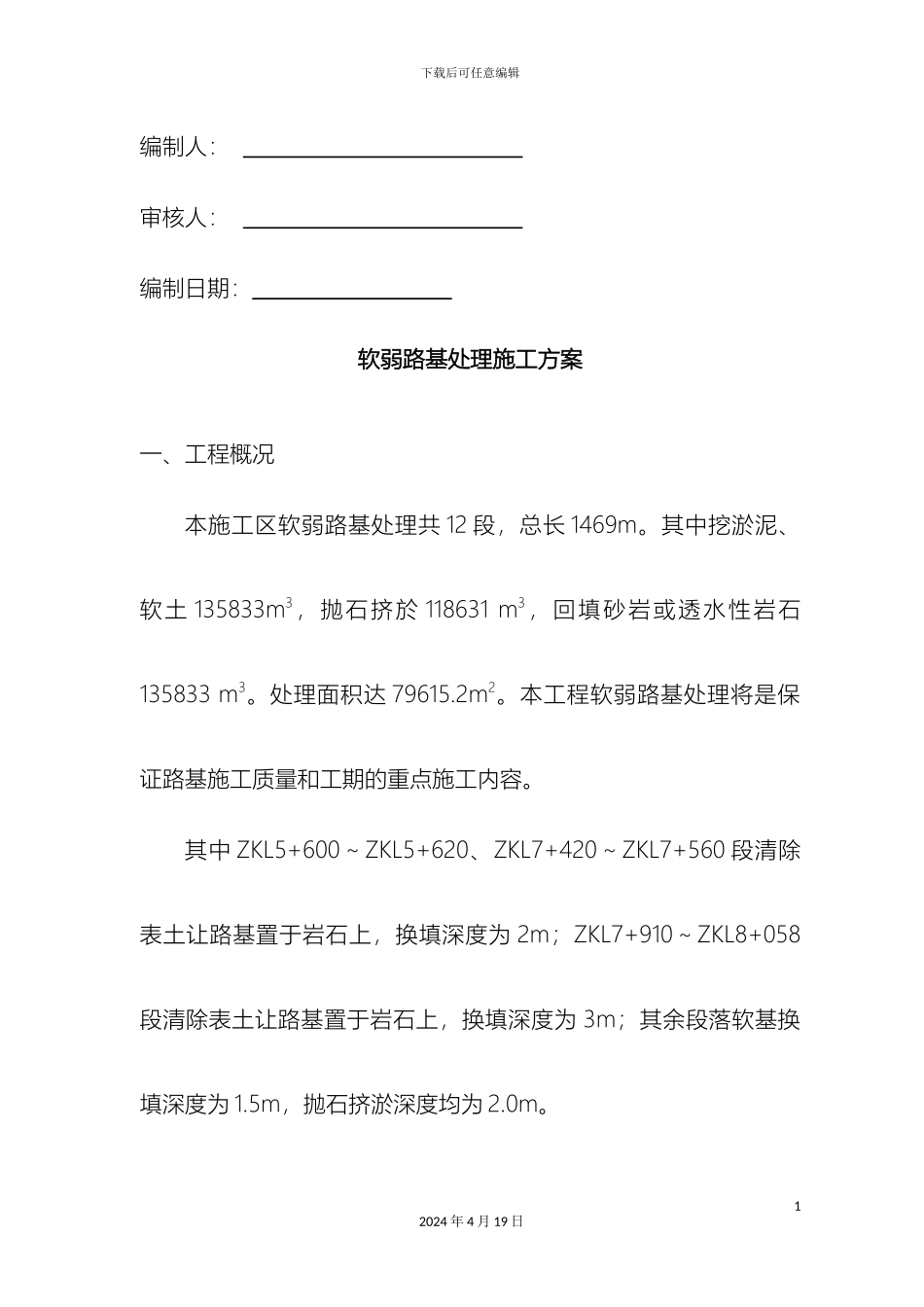

下载后可任意编辑软土路基处理施工方案12024 年 4 月 19 日成自泸高速公路自贡连接线公路工程第三施工区软弱路基处理施工方案编制单位:中国华西成自泸高速公路自贡连接线投资建设指挥部 下载后可任意编辑编制人: 审核人: 编制日期: 软弱路基处理施工方案一、工程概况本施工区软弱路基处理共 12 段,总长 1469m
其中挖淤泥、软土 135833m3,抛石挤於 118631 m3,回填砂岩或透水性岩石135833 m3
处理面积达 79615
本工程软弱路基处理将是保证路基施工质量和工期的重点施工内容
其中 ZKL5+600~ZKL5+620、ZKL7+420~ZKL7+560 段清除表土让路基置于岩石上,换填深度为 2m;ZKL7+910~ZKL8+058段清除表土让路基置于岩石上,换填深度为 3m;其余段落软基换填深度为 1
5m,抛石挤淤深度均为 2
12024 年 4 月 19 日下载后可任意编辑本施工区段软基换填工程量见下附表:二、施工准备1、施工前应进行详细的现场调查,依据工程地质勘察报告核查软弱地基的分布范围、埋置深度和地表、地下水状况,根据设计图纸、水文地质资料编制可实施的专项方案
2、宜选择在旱季及枯水季节进行,施工时应注意天气预报,并尽可能随挖随填,不形成积水的坑、凼
3、软基施工前,应清除软基换填区域内的树木、草皮、垃圾等
人工先排除地表明水,然后挖纵横交错的排水沟疏干表层土内滞留水,排水沟间距 5 米,宽 1 米,深 0
5 米,顺地形流水方向进行排水,并保证排水通畅
22024 年 4 月 19 日下载后可任意编辑三 工 区 软 基 处 理 工 程 数 量 表序号起 讫 桩 号处 理方 式处 理 长度 (m)处 理面 积(m2)抛 石挤 淤深 度(m)换 填深 度(m)工 程 数 量备 注挖 淤 泥 、 软 土(m3)抛 石 挤 淤
