下载后可任意编辑轻集料砌块砌筑施工方案12024 年 4 月 19 日下载后可任意编辑四、施工准备4

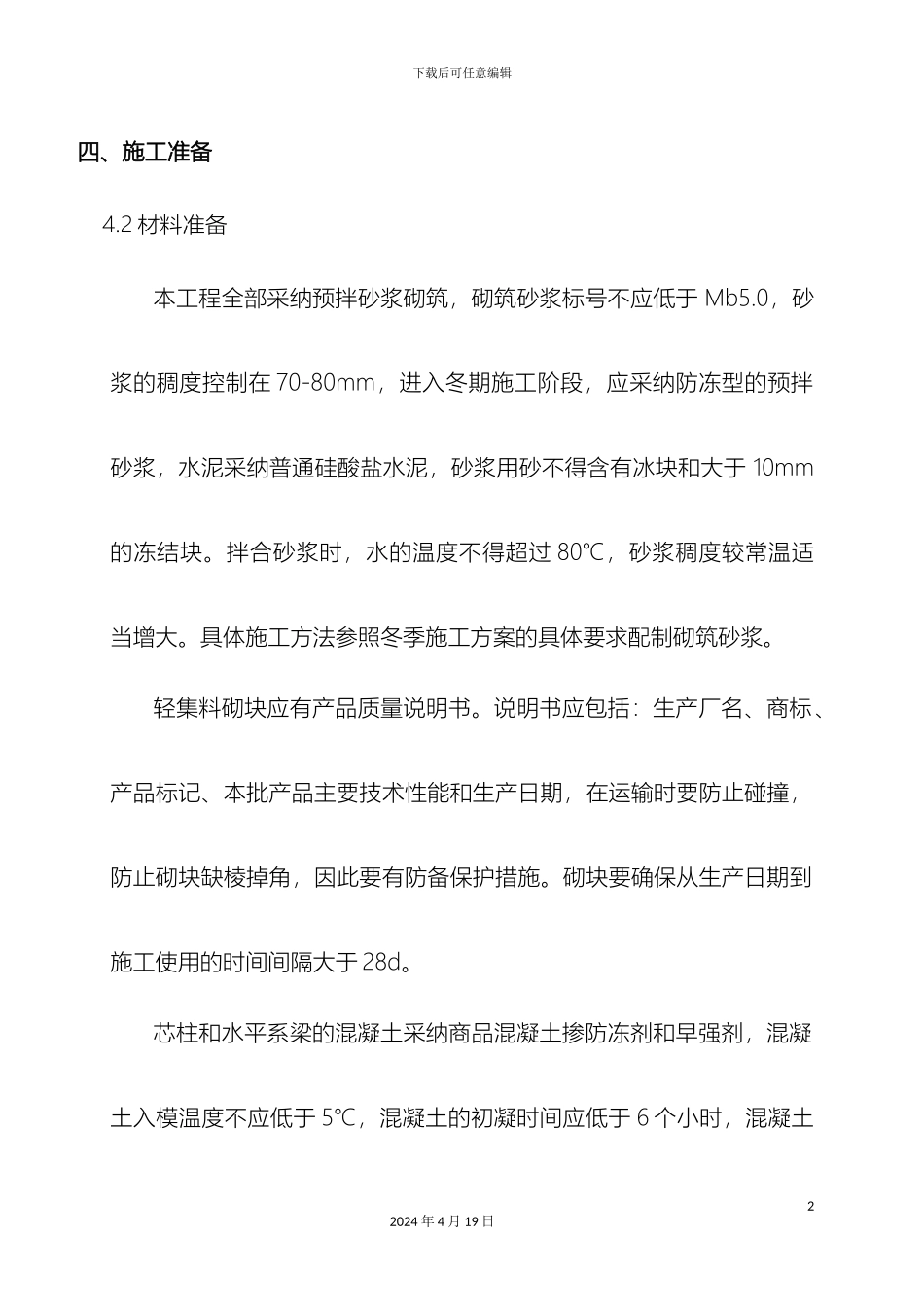

2 材料准备本工程全部采纳预拌砂浆砌筑,砌筑砂浆标号不应低于 Mb5
0,砂浆的稠度控制在 70-80mm,进入冬期施工阶段,应采纳防冻型的预拌砂浆,水泥采纳普通硅酸盐水泥,砂浆用砂不得含有冰块和大于 10mm的冻结块
拌合砂浆时,水的温度不得超过 80℃,砂浆稠度较常温适当增大
具体施工方法参照冬季施工方案的具体要求配制砌筑砂浆
轻集料砌块应有产品质量说明书
说明书应包括:生产厂名、商标、产品标记、本批产品主要技术性能和生产日期,在运输时要防止碰撞,防止砌块缺棱掉角,因此要有防备保护措施
砌块要确保从生产日期到施工使用的时间间隔大于 28d

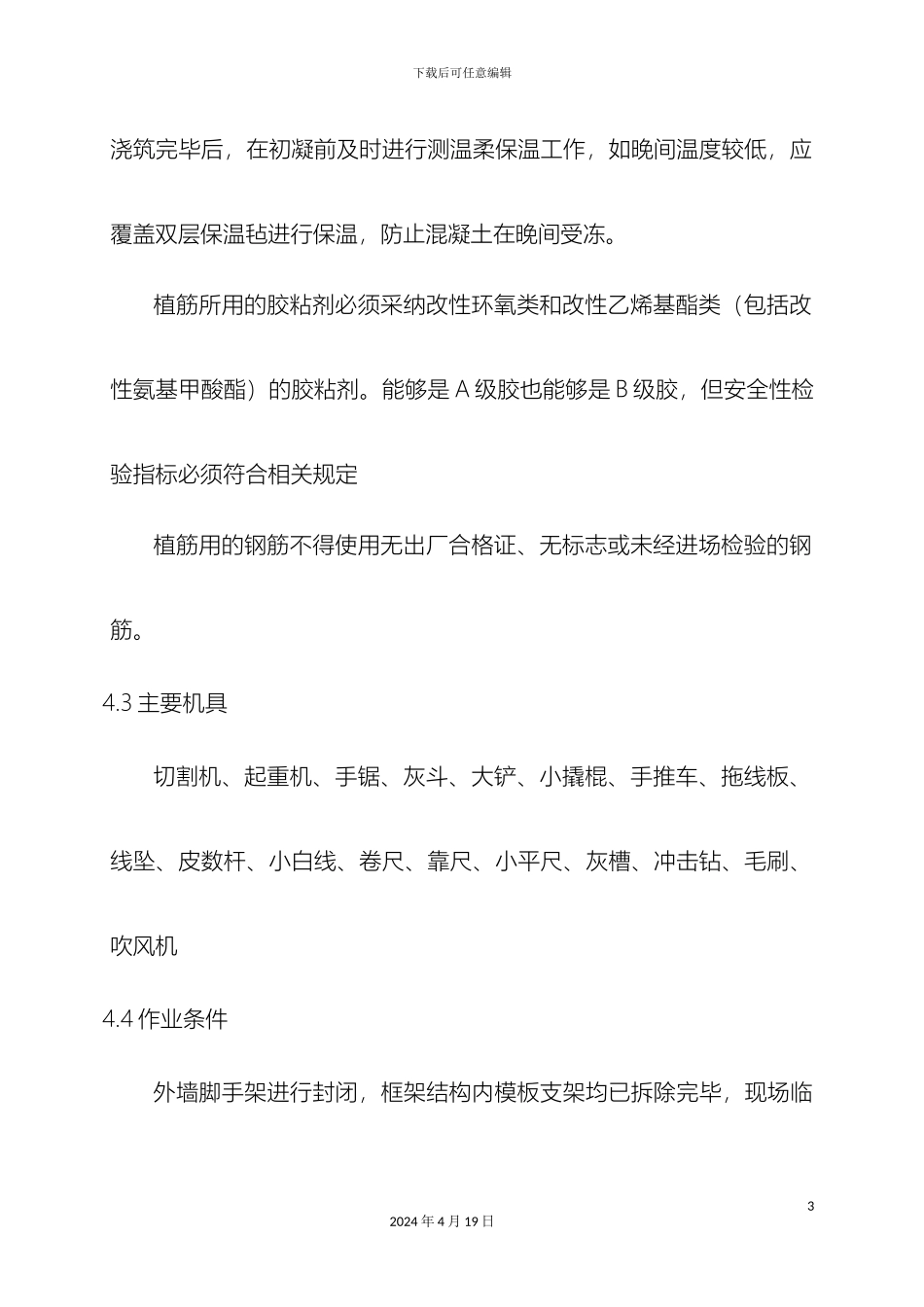

芯柱和水平系梁的混凝土采纳商品混凝土掺防冻剂和早强剂,混凝土入模温度不应低于 5℃,混凝土的初凝时间应低于 6 个小时,混凝土22024 年 4 月 19 日下载后可任意编辑浇筑完毕后,在初凝前及时进行测温柔保温工作,如晚间温度较低,应覆盖双层保温毡进行保温,防止混凝土在晚间受冻
植筋所用的胶粘剂必须采纳改性环氧类和改性乙烯基酯类(包括改性氨基甲酸酯)的胶粘剂
能够是 A 级胶也能够是 B 级胶,但安全性检验指标必须符合相关规定植筋用的钢筋不得使用无出厂合格证、无标志或未经进场检验的钢筋
3 主要机具切割机、起重机、手锯、灰斗、大铲、小撬棍、手推车、拖线板、线坠、皮数杆、小白线、卷尺、靠尺、小平尺、灰槽、冲击钻、毛刷、吹风机4
4 作业条件外墙脚手架进行封闭,框架结构内模板支架均已拆除完毕,现场临32024 年 4 月 19 日下载后可任意编辑水、临电等布置到位
小型空心砌块砌筑施工前,必须做完地基,办完隐检预检手续
按控制标高立好皮数杆,皮数杆应设置于转角处,并办理好预检手续
弹出建筑物的主要轴线及砌体的控制边线,验收合格后,方
