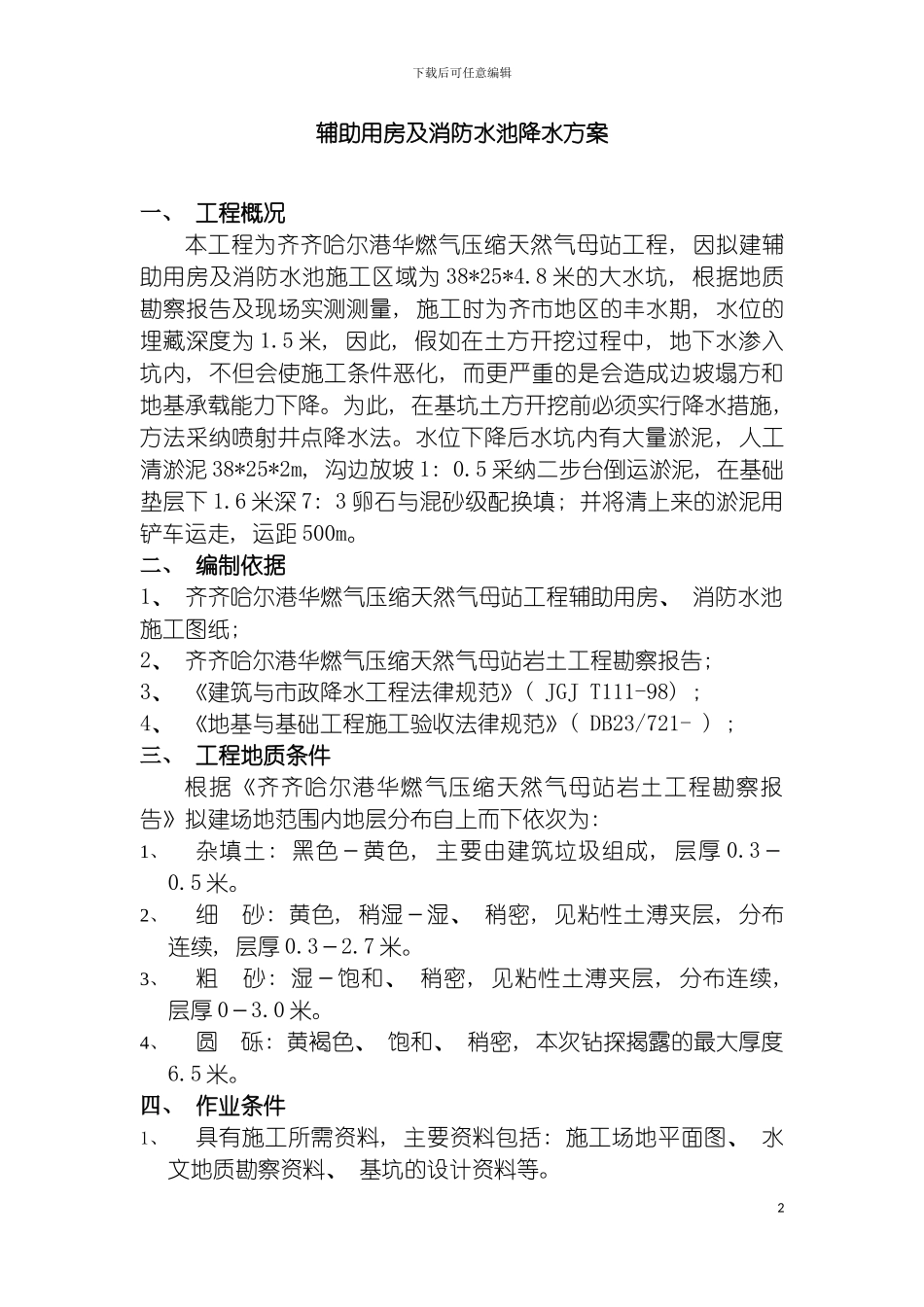

下载后可任意编辑辅助用房及消防水池降水方案1下载后可任意编辑辅助用房及消防水池降水方案一、 工程概况本工程为齐齐哈尔港华燃气压缩天然气母站工程, 因拟建辅助用房及消防水池施工区域为 38*25*4
8 米的大水坑, 根据地质勘察报告及现场实测测量, 施工时为齐市地区的丰水期, 水位的埋藏深度为 1
5 米, 因此, 假如在土方开挖过程中, 地下水渗入坑内, 不但会使施工条件恶化, 而更严重的是会造成边坡塌方和地基承载能力下降
为此, 在基坑土方开挖前必须实行降水措施, 方法采纳喷射井点降水法
水位下降后水坑内有大量淤泥, 人工清淤泥 38*25*2m, 沟边放坡 1: 0
5 采纳二步台倒运淤泥, 在基础垫层下 1
6 米深 7: 3 卵石与混砂级配换填; 并将清上来的淤泥用铲车运走, 运距 500m
二、 编制依据1、 齐齐哈尔港华燃气压缩天然气母站工程辅助用房、 消防水池施工图纸; 2、 齐齐哈尔港华燃气压缩天然气母站岩土工程勘察报告; 3、 《建筑与市政降水工程法律规范》( JGJ T111-98) ; 4、 《地基与基础工程施工验收法律规范》( DB23/721- ) ; 三、 工程地质条件根据《齐齐哈尔港华燃气压缩天然气母站岩土工程勘察报告》拟建场地范围内地层分布自上而下依次为: 1、杂填土: 黑色-黄色, 主要由建筑垃圾组成, 层厚 0
2、细 砂: 黄色, 稍湿-湿、 稍密, 见粘性土溥夹层, 分布连续, 层厚 0
3、粗 砂: 湿-饱和、 稍密, 见粘性土溥夹层, 分布连续, 层厚 0-3
4、圆 砾: 黄褐色、 饱和、 稍密, 本次钻探揭露的最大厚度6

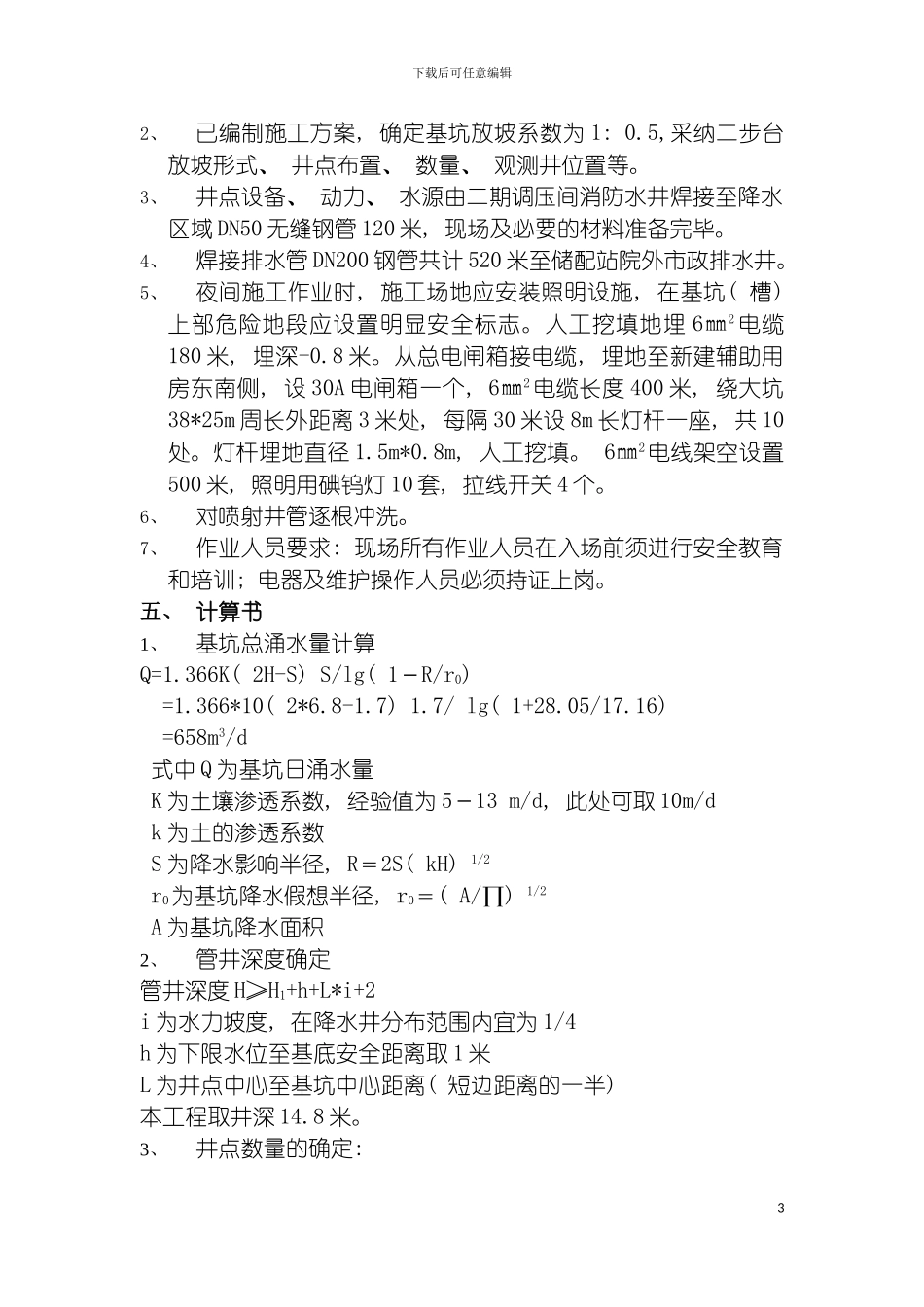

四、 作业条件1、具有施工所需资料, 主要资料包括: 施工场地平面图、 水文地质勘察资料、 基坑的设计资料等
2下载后可任意编辑2、已编制施工方案, 确定基坑
