下载后可任意编辑输水管道施工工艺12024 年 4 月 19 日下载后可任意编辑一般管道施工方案一、施工工艺大开挖管段管道施工工艺流程施 工 准 备测 量 放 样清 除 表 土降 排 水沟 槽 开 挖 安 管护 管检 查 井 砌 筑 性 能 试 验回 填 ( 除 节点) 回 填 土二、施工准备 (一)、办好施工许可证,做到不违章,不影响附近居民及单02024 年 4 月 19 日下载后可任意编辑位的正常工作、生活

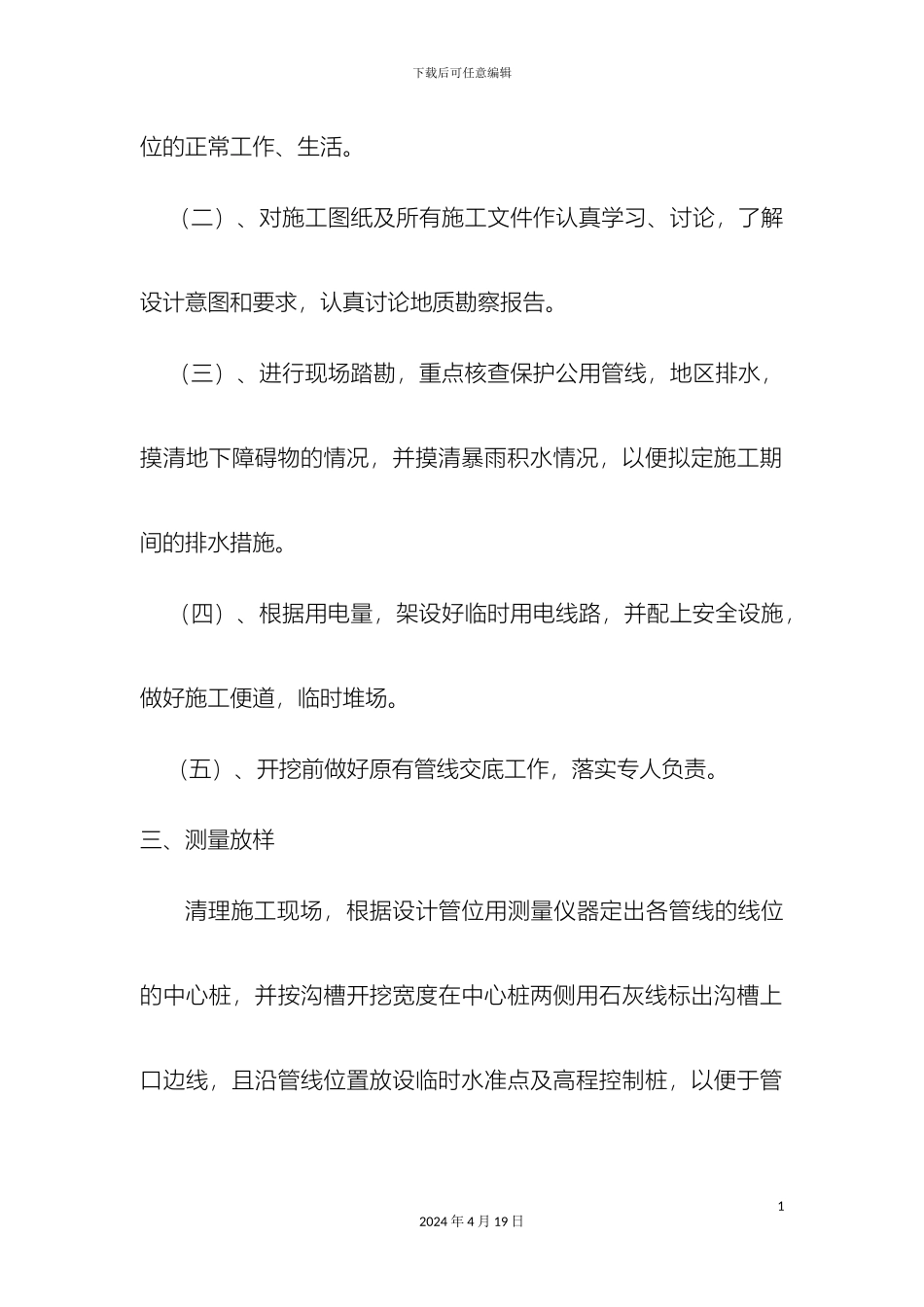

(二)、对施工图纸及所有施工文件作认真学习、讨论,了解设计意图和要求,认真讨论地质勘察报告
(三)、进行现场踏勘,重点核查保护公用管线,地区排水,摸清地下障碍物的情况,并摸清暴雨积水情况,以便拟定施工期间的排水措施
(四)、根据用电量,架设好临时用电线路,并配上安全设施,做好施工便道,临时堆场
(五)、开挖前做好原有管线交底工作,落实专人负责
三、测量放样清理施工现场,根据设计管位用测量仪器定出各管线的线位的中心桩,并按沟槽开挖宽度在中心桩两侧用石灰线标出沟槽上口边线,且沿管线位置放设临时水准点及高程控制桩,以便于管12024 年 4 月 19 日下载后可任意编辑道的施工
测量放样成果须经监理工程师审核,填报测量复核记录
施工中使用的各高程及轴线控制点要定期复核,确保其精确度
管道施工前先探明在开挖范围内有无地下管线,在原有地下管线处先用人工开挖暴露,并设立醒目标志
四、沟槽开挖(一)、开挖方案1、根据工程地质报告及设计图纸,管道埋深在 3m 以内的,施工采纳放坡大开挖,坡度为 1:0
2、当施工管道靠近现状建、构筑物时或开挖深度超过 3m 时,或根据现场实际土质情况,分级放坡开挖实施较困难的地段,我方实行钢板桩支护加圆木支撑的方法进行开挖
3、开挖过程中用经纬仪监控中线位置,用水准仪随时监测槽底高程,避开超挖或欠挖,沟槽底应夯填密实,平整,不得
