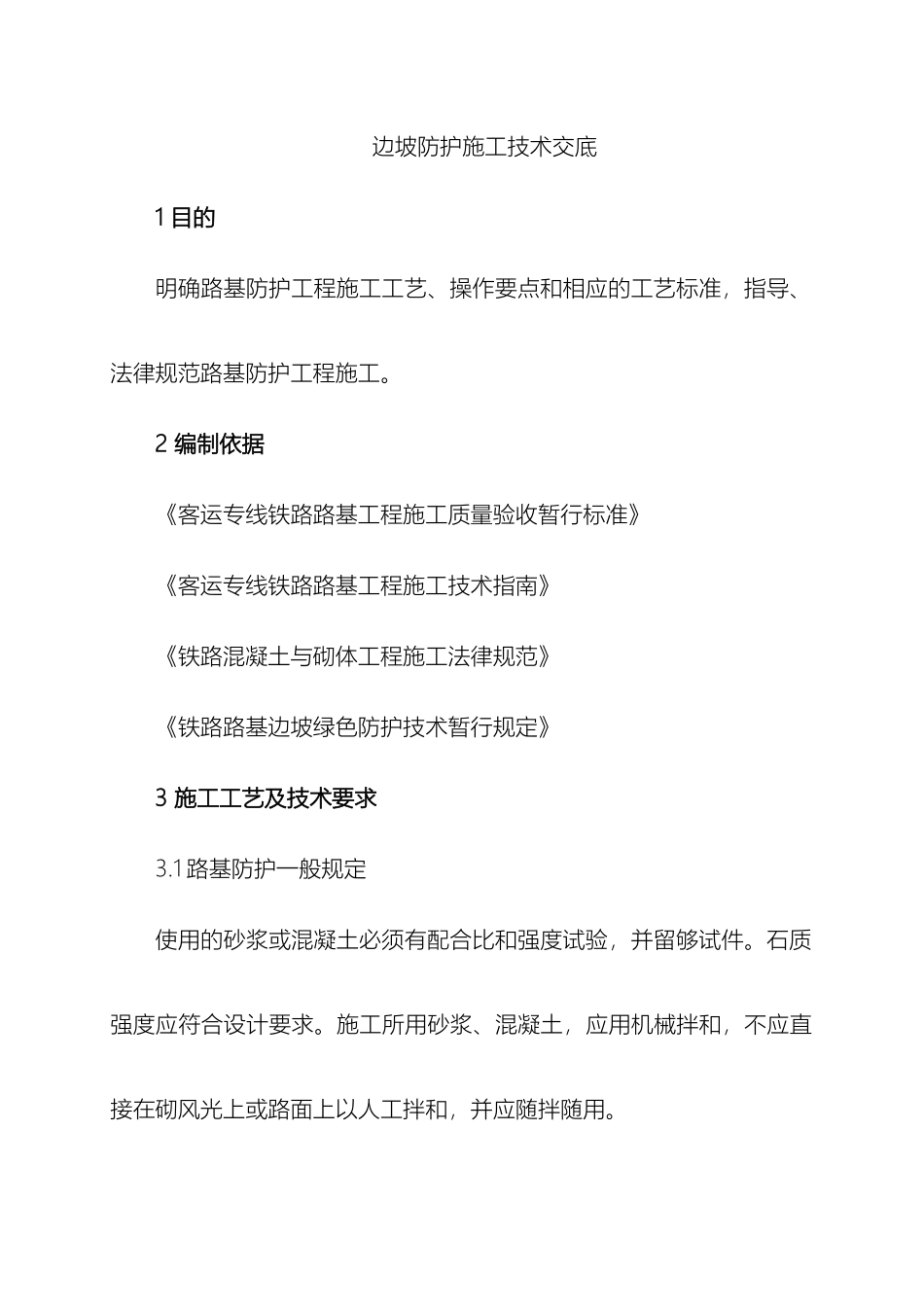

下载后可任意编辑边坡防护技术交底12024 年 4 月 19 日边坡防护施工技术交底1 目的明确路基防护工程施工工艺、操作要点和相应的工艺标准,指导、法律规范路基防护工程施工
2 编制依据《客运专线铁路路基工程施工质量验收暂行标准》《客运专线铁路路基工程施工技术指南》《铁路混凝土与砌体工程施工法律规范》 《铁路路基边坡绿色防护技术暂行规定》3 施工工艺及技术要求3
1 路基防护一般规定使用的砂浆或混凝土必须有配合比和强度试验,并留够试件
石质强度应符合设计要求
施工所用砂浆、混凝土,应用机械拌和,不应直接在砌风光上或路面上以人工拌和,并应随拌随用

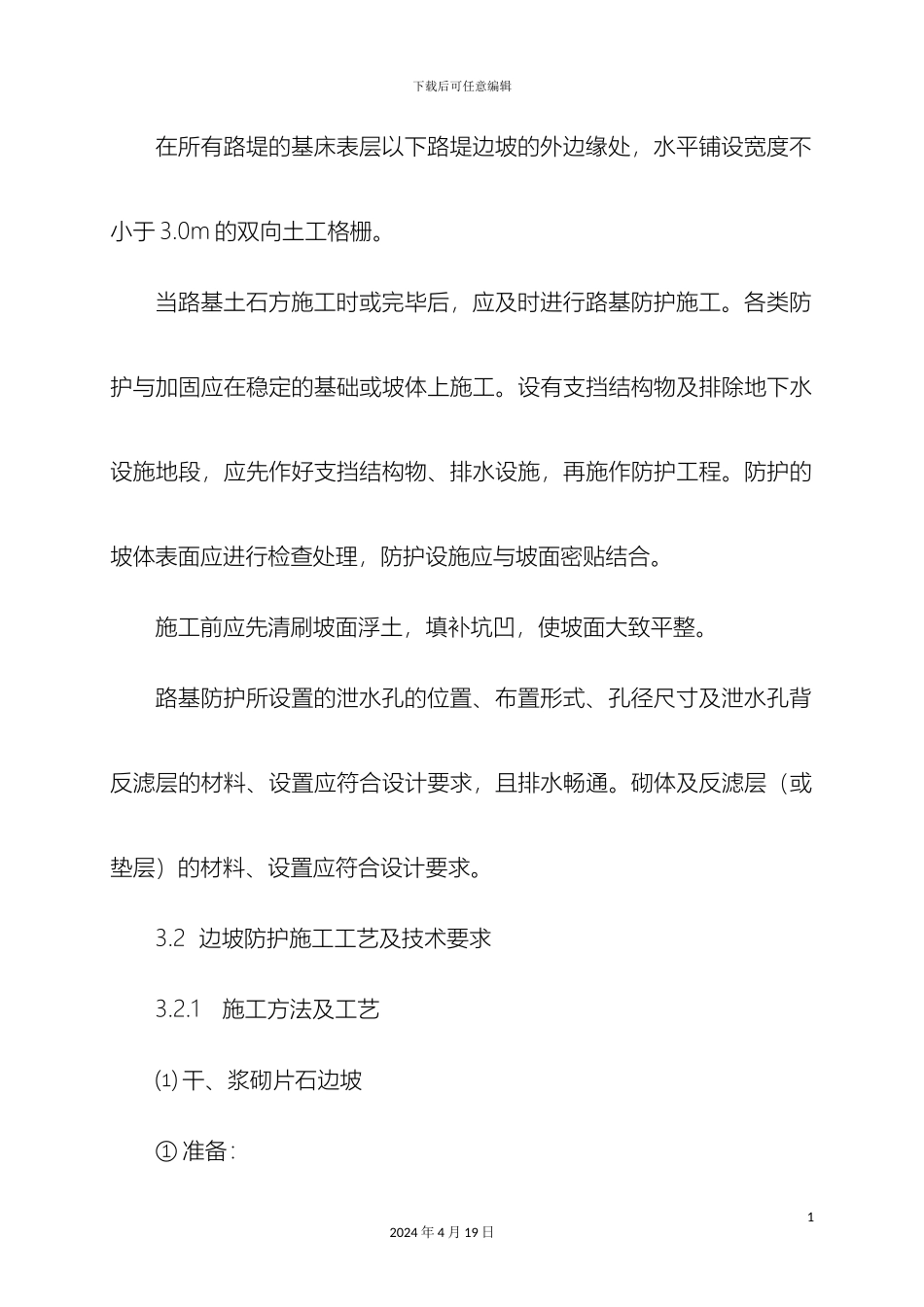

下载后可任意编辑在所有路堤的基床表层以下路堤边坡的外边缘处,水平铺设宽度不小于 3
0m 的双向土工格栅
当路基土石方施工时或完毕后,应及时进行路基防护施工
各类防护与加固应在稳定的基础或坡体上施工
设有支挡结构物及排除地下水设施地段,应先作好支挡结构物、排水设施,再施作防护工程
防护的坡体表面应进行检查处理,防护设施应与坡面密贴结合
施工前应先清刷坡面浮土,填补坑凹,使坡面大致平整
路基防护所设置的泄水孔的位置、布置形式、孔径尺寸及泄水孔背反滤层的材料、设置应符合设计要求,且排水畅通
砌体及反滤层(或垫层)的材料、设置应符合设计要求
2 边坡防护施工工艺及技术要求3
1 施工方法及工艺⑴ 干、浆砌片石边坡① 准备:12024 年 4 月 19 日下载后可任意编辑边坡砌筑应在坡面密实、平整、稳定后,方可铺砌
石料等级应符合设计要求
砌筑前,其表面泥土、水锈应清洗洁净
② 挖基:护坡施工采纳人工挖基,人工刷坡,砌筑前,将基底平整夯实,检查合格后方可进行砌筑
③ 砌筑:片石采纳挤浆法施工,铺砌时自下而上进行,砌块不得大面平铺,石块应彼此交错搭接,错缝一般为 7~8cm ,不得松动,严禁浮塞
砂浆在砌体内必须饱满、密实,不得有
